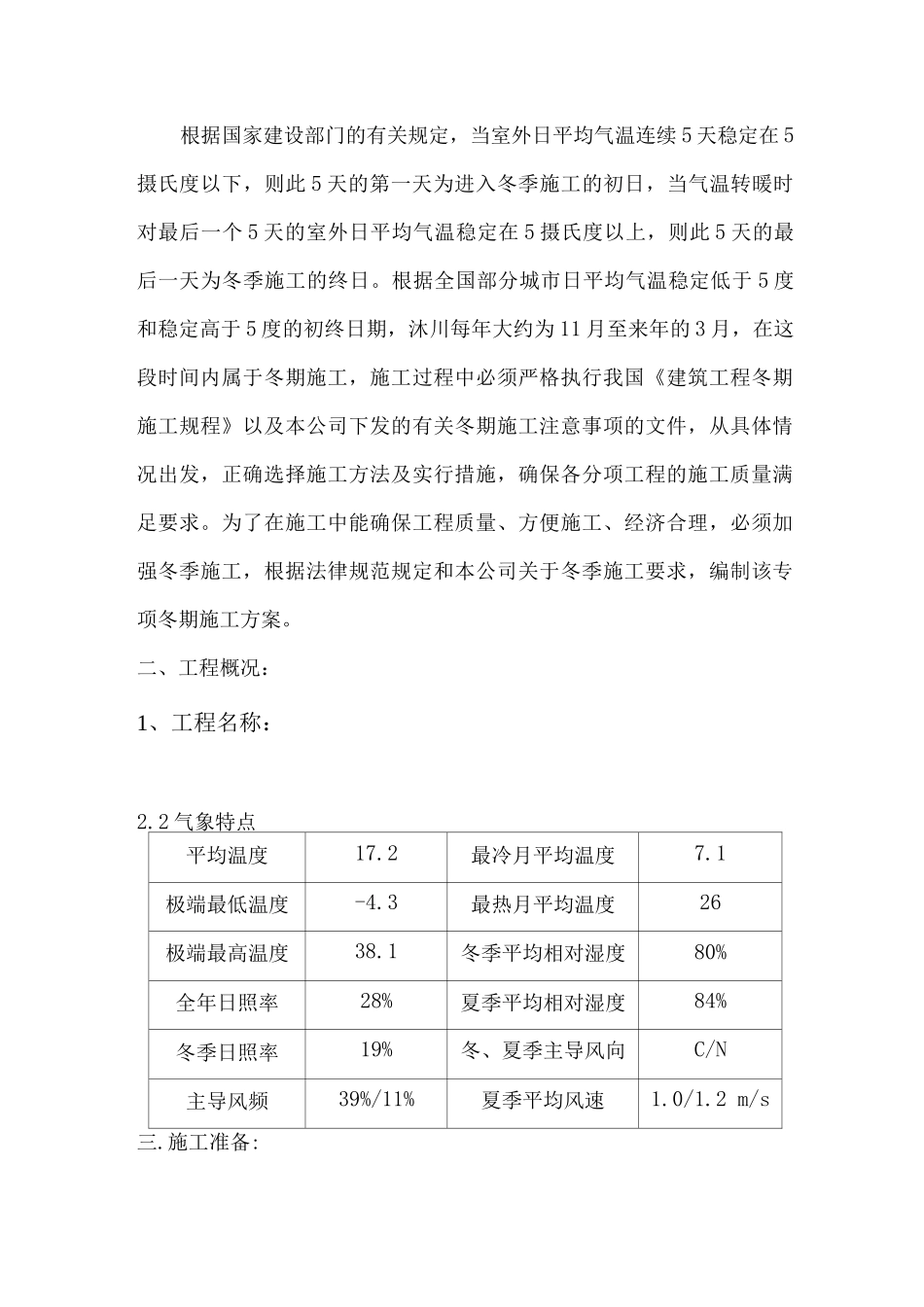

一、编制目的司棚改项目编制人:审核人:冬 季施工专项方案根据国家建设部门的有关规定,当室外日平均气温连续 5 天稳定在 5摄氏度以下,则此 5 天的第一天为进入冬季施工的初日,当气温转暖时对最后一个 5 天的室外日平均气温稳定在 5 摄氏度以上,则此 5 天的最后一天为冬季施工的终日
根据全国部分城市日平均气温稳定低于 5 度和稳定高于 5 度的初终日期,沐川每年大约为 11 月至来年的 3 月,在这段时间内属于冬期施工,施工过程中必须严格执行我国《建筑工程冬期施工规程》以及本公司下发的有关冬期施工注意事项的文件,从具体情况出发,正确选择施工方法及实行措施,确保各分项工程的施工质量满足要求
为了在施工中能确保工程质量、方便施工、经济合理,必须加强冬季施工,根据法律规范规定和本公司关于冬季施工要求,编制该专项冬期施工方案
二、工程概况:1、工程名称:2
2 气象特点平均温度17
2最冷月平均温度7
1极端最低温度-4
3最热月平均温度26极端最高温度38
1冬季平均相对湿度80%全年日照率28%夏季平均相对湿度84%冬季日照率19%冬、夏季主导风向C/N主导风频39%/11%夏季平均风速1
2 m/s三

施工准备:1
组织措施① 进入冬期施工的分项工程,施工方案确定后组织项目部有关人员学习,并向各施工班组进行技术交底在浇筑混凝土前,我项目部成立由项目经理为组长,各管理人员和各班组长为组员的冬期施工领导小组
由技术负责人编制冬期施工方案,并向各级管理人员进行冬期施工的技术交底,再由各班组长向现场操作工人进行交底,做到人人心中有数
② 安排专人进行气温观测,做好记录与气象部门保持联系,及时了解天气情况,防止寒流袭击,积极实行措施,现场设置测温箱,做好施工部位的混凝土数量、强度日记工作
③ 及时接收天气预报并公布于众,让各施工班组能了解天气情况,防止寒流突袭,保温材料于浇
