电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

冬季施工主要措施

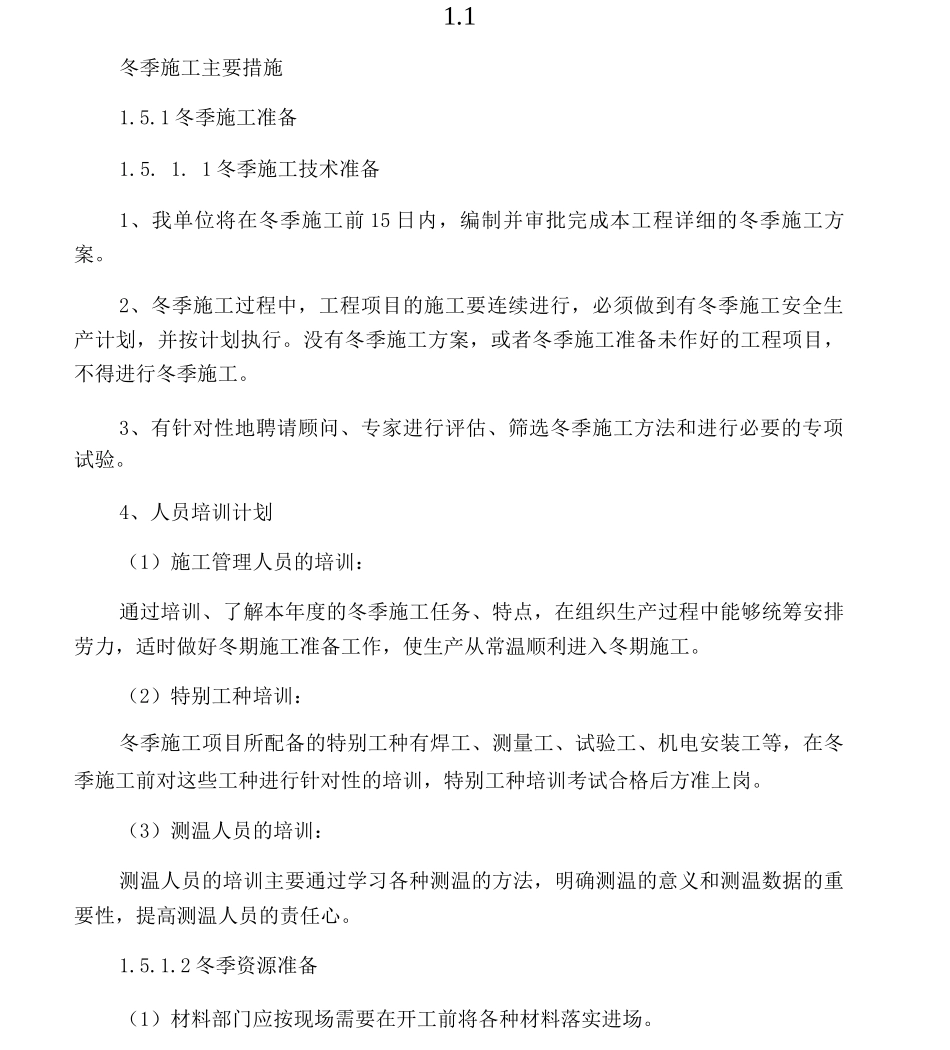

冬季施工主要措施_第1页

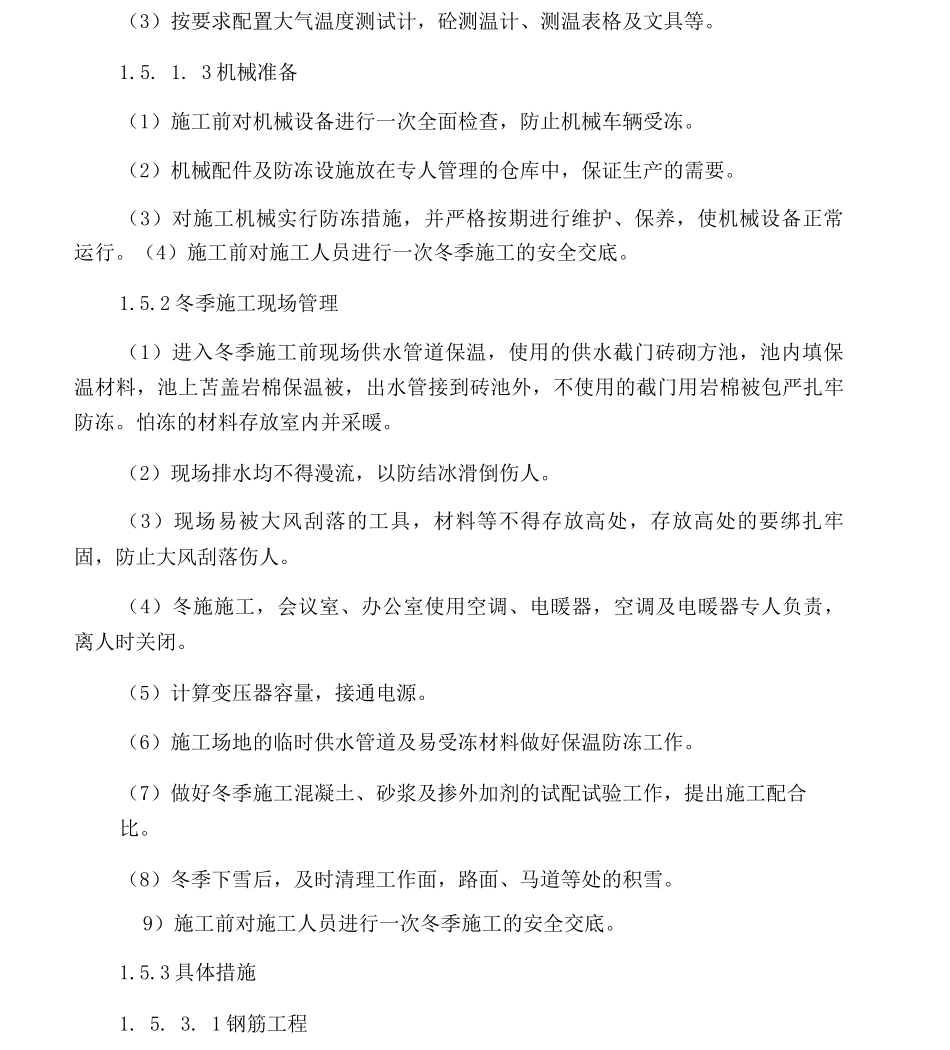

1/10
冬季施工主要措施_第2页
2/10
冬季施工主要措施_第3页
3/10
1.1冬季施工主要措施1.5.1 冬季施工准备1.5. 1. 1 冬季施工技术准备1、我单位将在冬季施工前 15 日内,编制并审批完成本工程详细的冬季施工方案。2、冬季施工过程中,工程项目的施工要连续进行,必须做到有冬季施工安全生产计划,并按计划执行。没有冬季施工方案,或者冬季施工准备未作好的工程项目,不得进行冬季施工。3、有针对性地聘请顾问、专家进行评估、筛选冬季施工方法和进行必要的专项试验。4、人员培训计划(1)施工管理人员的培训:通过培训、了解本年度的冬季施工任务、特点,在组织生产过程中能够统筹安排劳力,适时做好冬期施工准备工作,使生产从常温顺利进入冬期施工。(2)特别工种培训:冬季施工项目所配备的特别工种有焊工、测量工、试验工、机电安装工等,在冬季施工前对这些工种进行针对性的培训,特别工种培训考试合格后方准上岗。(3)测温人员的培训:测温人员的培训主要通过学习各种测温的方法,明确测温的意义和测温数据的重要性,提高测温人员的责任心。1.5.1.2 冬季资源准备(1)材料部门应按现场需要在开工前将各种材料落实进场。(2)对外加剂,先做好复试工作,保证其性能达到技术要求,方可决定采购。(3)按要求配置大气温度测试计,砼测温计、测温表格及文具等。1.5. 1. 3 机械准备(1)施工前对机械设备进行一次全面检查,防止机械车辆受冻。(2)机械配件及防冻设施放在专人管理的仓库中,保证生产的需要。(3)对施工机械实行防冻措施,并严格按期进行维护、保养,使机械设备正常运行。(4)施工前对施工人员进行一次冬季施工的安全交底。1.5.2 冬季施工现场管理(1)进入冬季施工前现场供水管道保温,使用的供水截门砖砌方池,池内填保温材料,池上苫盖岩棉保温被,出水管接到砖池外,不使用的截门用岩棉被包严扎牢防冻。怕冻的材料存放室内并采暖。(2)现场排水均不得漫流,以防结冰滑倒伤人。(3)现场易被大风刮落的工具,材料等不得存放高处,存放高处的要绑扎牢固,防止大风刮落伤人。(4)冬施施工,会议室、办公室使用空调、电暖器,空调及电暖器专人负责,离人时关闭。(5)计算变压器容量,接通电源。(6)施工场地的临时供水管道及易受冻材料做好保温防冻工作。(7)做好冬季施工混凝土、砂浆及掺外加剂的试配试验工作,提出施工配合比。(8)冬季下雪后,及时清理工作面,路面、马道等处的积雪。9)施工前对施工人员进行一次冬季施工的安全交底。1.5.3 具体措施1. 5. 3. 1 钢筋...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

冬季施工主要措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
