电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

冬季施工方案措施

冬季施工方案措施_第1页
1/25
冬季施工方案措施_第2页
2/25
冬季施工方案措施_第3页
3/25

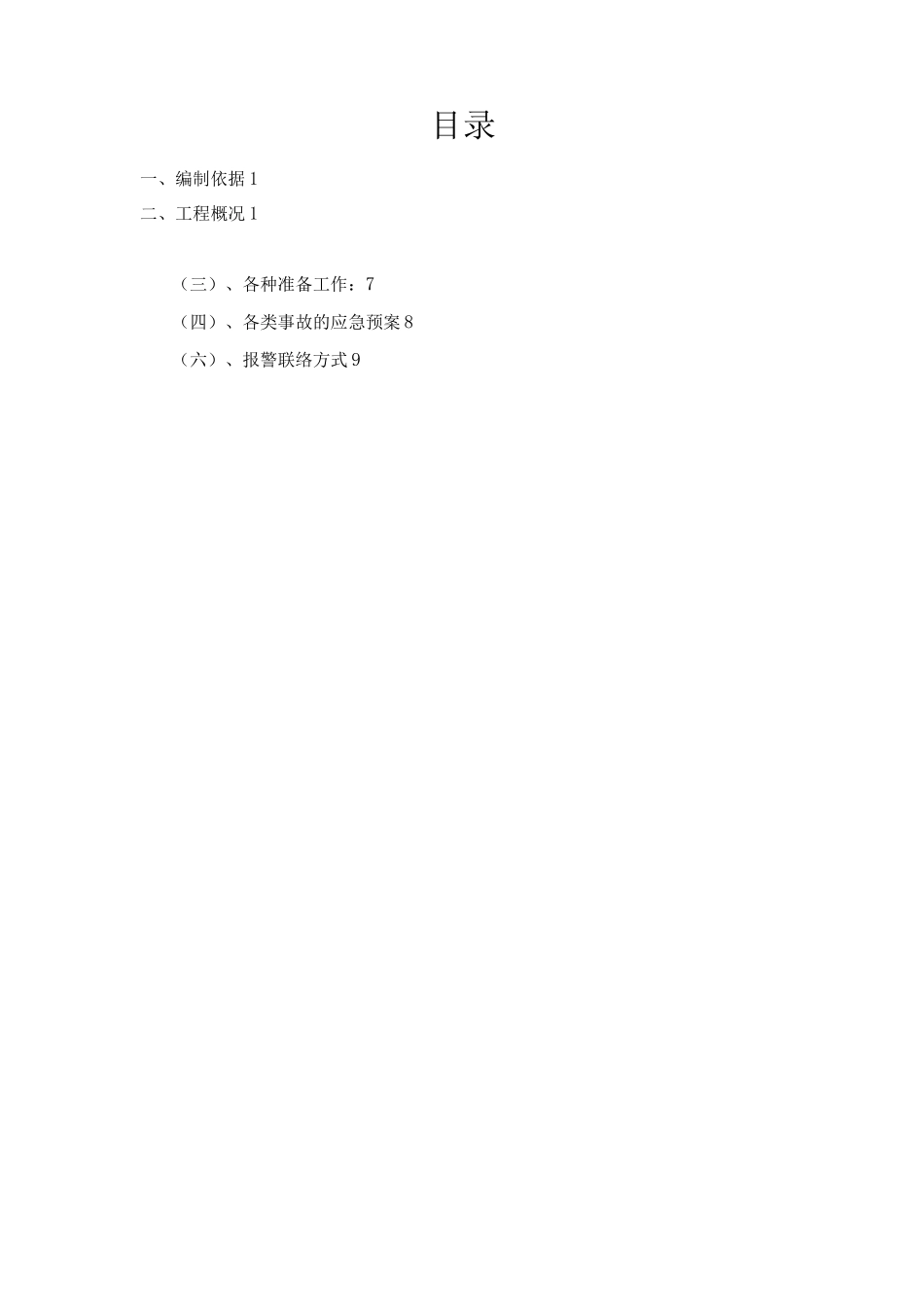

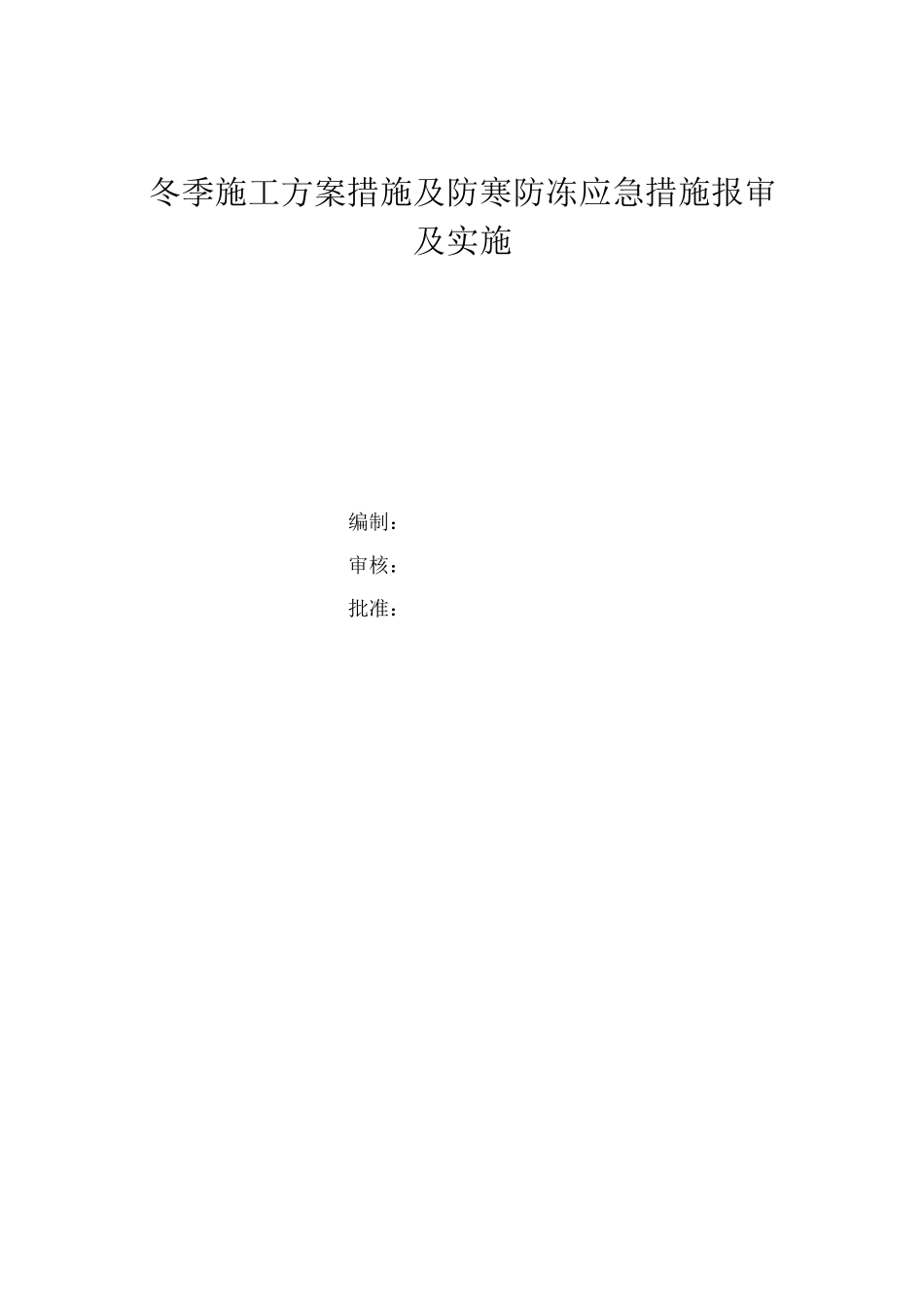

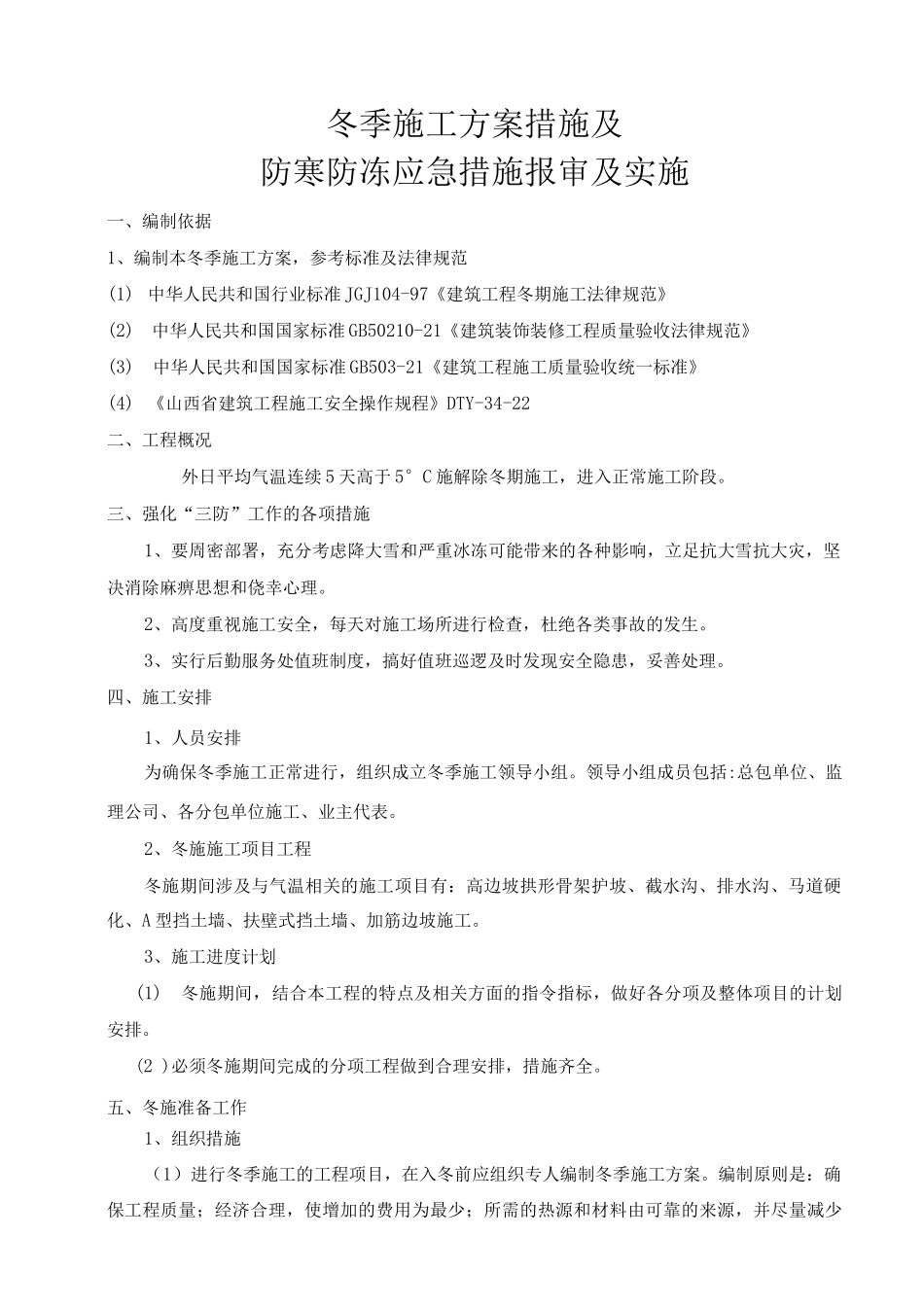

冬季施工方案措施及防寒防冻应急措施报审及实施编制:审核:批准:目录一、编制依据 1二、工程概况 1(三)、各种准备工作:7(四)、各类事故的应急预案 8(六)、报警联络方式 9冬季施工方案措施及防寒防冻应急措施报审及实施一、编制依据1、编制本冬季施工方案,参考标准及法律规范(1) 中华人民共和国行业标准 JGJ104-97《建筑工程冬期施工法律规范》(2)中华人民共和国国家标准 GB50210-21《建筑装饰装修工程质量验收法律规范》(3)中华人民共和国国家标准 GB503-21《建筑工程施工质量验收统一标准》(4) 《山西省建筑工程施工安全操作规程》DTY-34-22二、工程概况外日平均气温连续 5 天高于 5°C 施解除冬期施工,进入正常施工阶段。三、强化“三防”工作的各项措施1、要周密部署,充分考虑降大雪和严重冰冻可能带来的各种影响,立足抗大雪抗大灾,坚决消除麻痹思想和侥幸心理。2、高度重视施工安全,每天对施工场所进行检查,杜绝各类事故的发生。3、实行后勤服务处值班制度,搞好值班巡逻及时发现安全隐患,妥善处理。四、施工安排1、人员安排为确保冬季施工正常进行,组织成立冬季施工领导小组。领导小组成员包括:总包单位、监理公司、各分包单位施工、业主代表。2、冬施施工项目工程冬施期间涉及与气温相关的施工项目有:高边坡拱形骨架护坡、截水沟、排水沟、马道硬化、A 型挡土墙、扶壁式挡土墙、加筋边坡施工。3、施工进度计划(1)冬施期间,结合本工程的特点及相关方面的指令指标,做好各分项及整体项目的计划安排。(2 )必须冬施期间完成的分项工程做到合理安排,措施齐全。五、冬施准备工作1、组织措施(1)进行冬季施工的工程项目,在入冬前应组织专人编制冬季施工方案。编制原则是:确保工程质量;经济合理,使增加的费用为最少;所需的热源和材料由可靠的来源,并尽量减少能源消耗;确实能缩短工期。冬季施工方案应包括以下内容:施工程序;施工方法;现场布置;设备、材料、能源、工具的供应计划;安全防火措施;测温制度和质量检查制度等。方案确定后,要组织有关人员学习。(2)进入冬季施工前,专门组织技术人员业务培训,学习本工作范围内的有关知识,明确职责,经考试合格后,方准上岗工作。(3)及时接受天气预报,防止恶劣天气的突然袭击。2、图纸准备凡进行冬季施工的工程项目,必须复核施工图纸,查对其是否能适应冬季施工要求。3、材料准备(1)液体材料、易被冻坏材料,冬施前合理储备,足量存放,综合安...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

冬季施工方案措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
