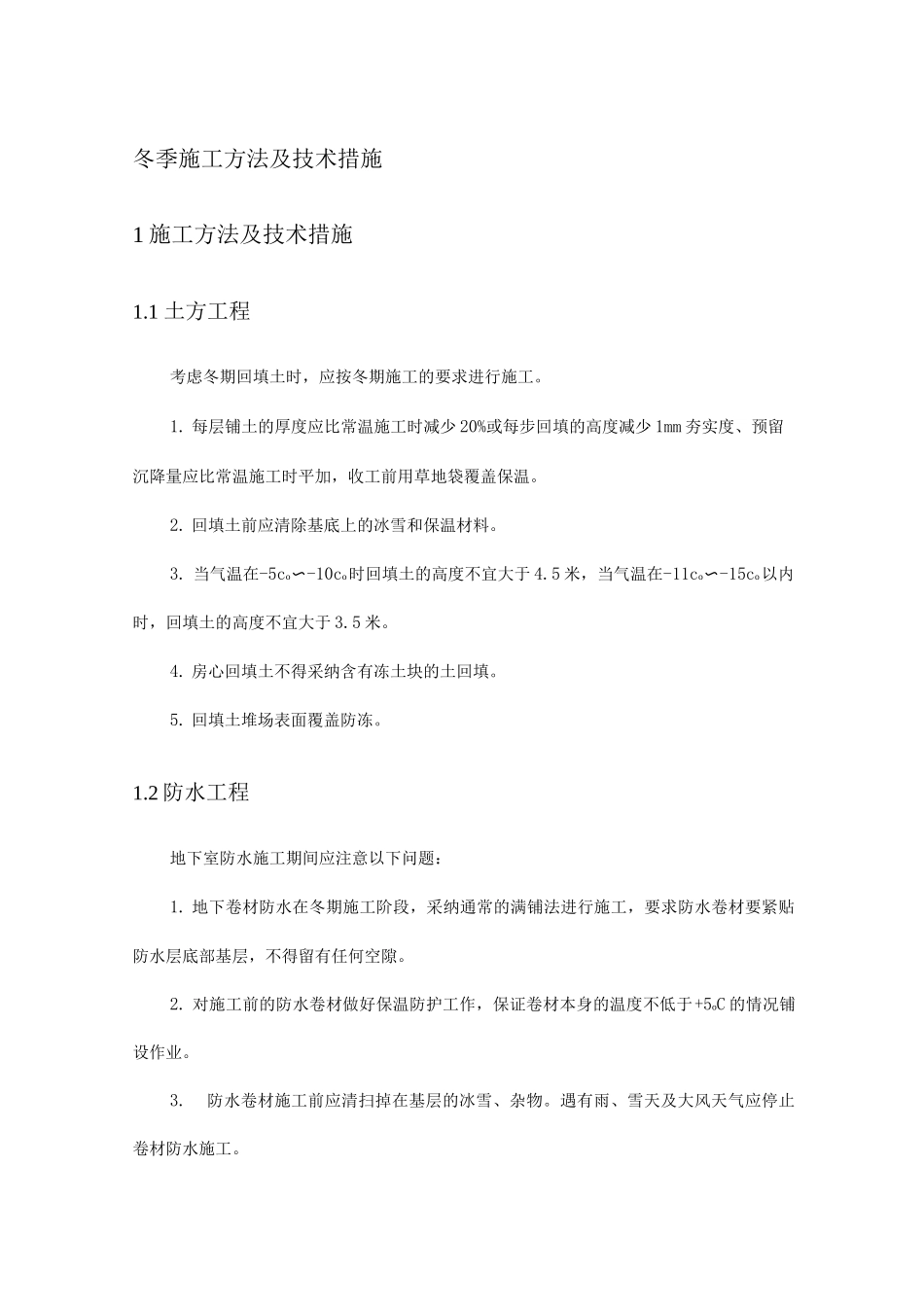

冬季施工方法及技术措施1 施工方法及技术措施1
1 土方工程考虑冬期回填土时,应按冬期施工的要求进行施工
每层铺土的厚度应比常温施工时减少 20%或每步回填的高度减少 1mm 夯实度、预留沉降量应比常温施工时平加,收工前用草地袋覆盖保温
回填土前应清除基底上的冰雪和保温材料
当气温在-5co〜-10co时回填土的高度不宜大于 4
5 米,当气温在-11co〜-15co以内时,回填土的高度不宜大于 3
房心回填土不得采纳含有冻土块的土回填
回填土堆场表面覆盖防冻
2 防水工程地下室防水施工期间应注意以下问题:1
地下卷材防水在冬期施工阶段,采纳通常的满铺法进行施工,要求防水卷材要紧贴防水层底部基层,不得留有任何空隙
对施工前的防水卷材做好保温防护工作,保证卷材本身的温度不低于+5oC 的情况铺设作业
防水卷材施工前应清扫掉在基层的冰雪、杂物
遇有雨、雪天及大风天气应停止卷材防水施工
热熔法施工环境温度不应低于-5C,涂刷基层处理剂宜使用快挥发的溶剂配制,涂刷后应干燥 10 小时以上,干燥后应及时铺贴
热熔法防水层应采纳满粘法施工,铺贴时应采纳喷灯均匀加热基层和卷材,喷灯距卷材的距离宜为 0
5m,不得过分加热或烧穿,应待卷材表面熔化后缓缓地滚铺铺贴
防水材料的堆放场地要满足防火要求,配全防火器材
3 钢筋工程1

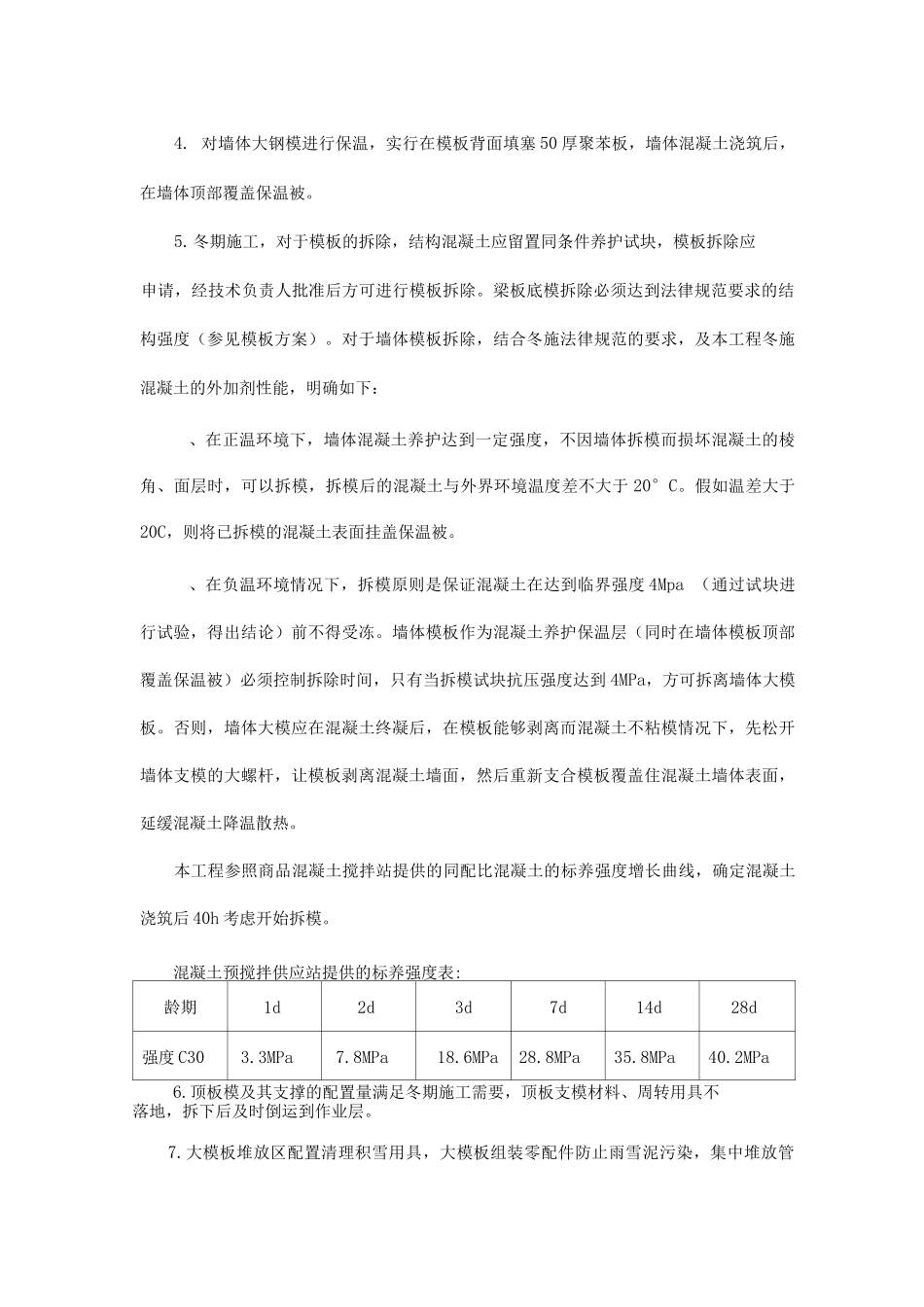

钢筋在运输和加工过程中,必须注意防止刻痕和碰伤,这些缺陷的存在易产生应力集中而导致钢筋脆断
冬期钢筋的焊接,其最低温度不得低于-20C,且应有防雪挡风措施,焊后的接头,严禁碰到冰雪
电渣压力焊应尽可能在中午进行,并适当延长拆除焊剂盒的时间,防止温差过大
加工成型的钢筋,应下垫木方,防止钢筋接触冰冻地面,粘上泥土
注意雪后要及时清理施工完毕钢筋表面上的积雪,防止钢筋锈蚀,要搭设人行
