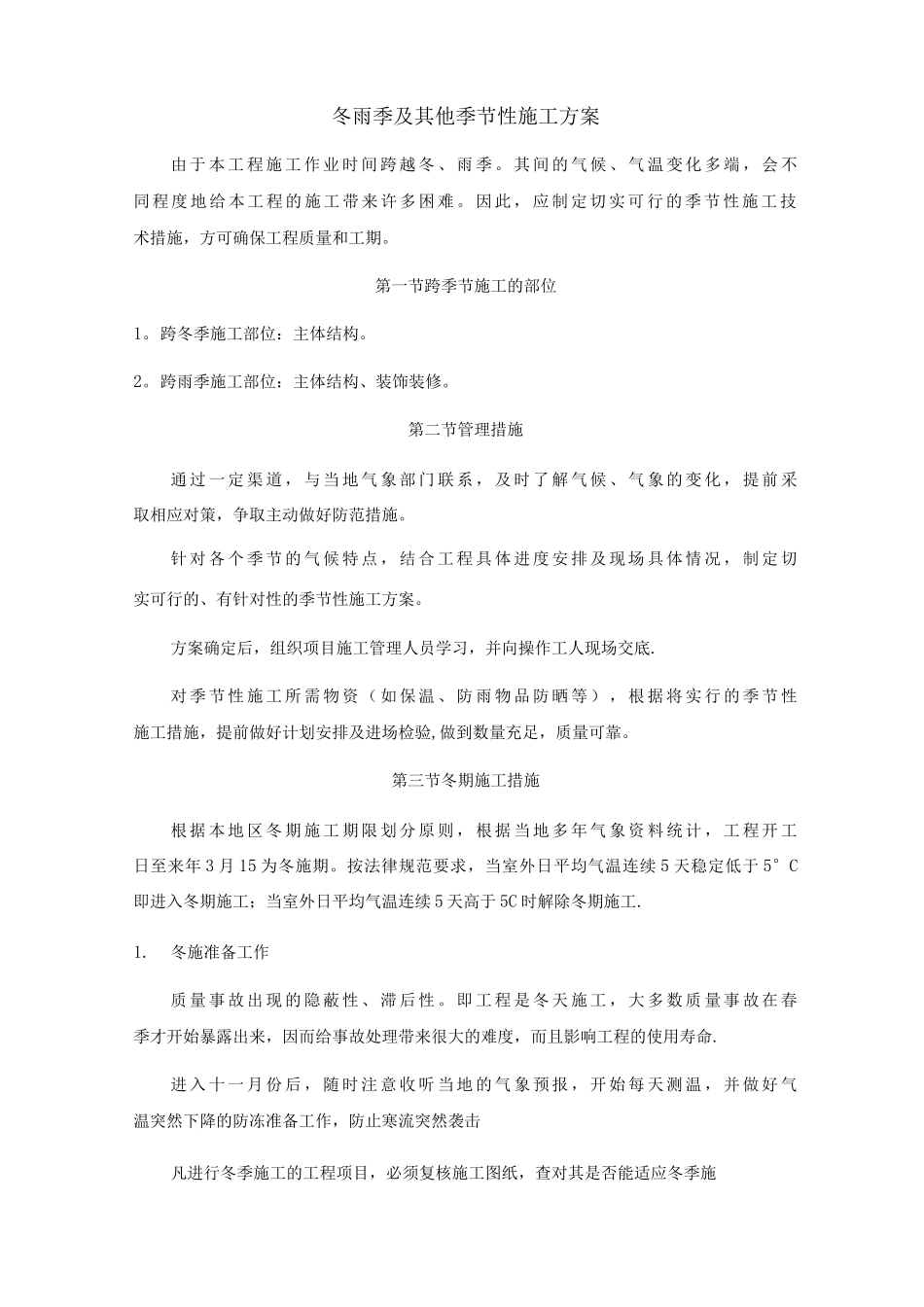

冬雨季及其他季节性施工方案由 于 本 工 程 施 工 作 业 时 间 跨 越 冬 、 雨 季
其 间 的 气 候 、 气 温 变 化 多 端 , 会 不同程度地给本工程的施工带来许多困难
因此,应制定切实可行的季节性施工技术措施,方可确保工程质量和工期
第一节跨季节施工的部位1
跨冬季施工部位:主体结构
跨雨季施工部位:主体结构、装饰装修
第二节管理措施通 过 一 定 渠 道 , 与 当 地 气 象 部 门 联 系 , 及 时 了 解 气 候 、 气 象 的 变 化 , 提 前 采取相应对策,争取主动做好防范措施
针 对 各 个 季 节 的 气 候 特 点 , 结 合 工 程 具 体 进 度 安 排 及 现 场 具 体 情 况 , 制 定 切实可行的、有针对性的季节性施工方案
方案确定后,组织项目施工管理人员学习,并向操作工人现场交底
对 季 节 性 施 工 所 需 物 资 ( 如 保 温 、 防 雨 物 品 防 晒 等 ) , 根 据 将 实 行 的 季 节 性施工措施,提前做好计划安排及进场检验,做到数量充足,质量可靠

第三节冬期施工措施根 据 本 地 区 冬 期 施 工 期 限 划 分 原 则 , 根 据 当 地 多 年 气 象 资 料 统 计 , 工 程 开 工日至来年 3 月 15 为冬施期
按法律规范要求,当室外日平均气温连续 5 天稳定低于 5°C即进入冬期施工;当室外日平均气温连续 5 天高于 5C 时解除冬期施工
冬施准备工作质 量 事 故 出 现 的 隐 蔽 性 、 滞 后 性
即 工 程 是 冬 天 施 工 , 大 多 数 质 量 事 故 在 春季才开始暴露出来,因而给事故处理带来很大的难度,而且影响工程的使用寿命
进 入 十 一 月 份 后 , 随 时 注 意 收 听 当 地 的 气 象 预 报 , 开 始 每 天 测 温 , 并 做
