冲击钻桩基施工方案1
施工方法采纳 GCF 型正循环钻机冲击成孔,钻头采纳“十字型”,泥浆护壁,泥浆比重 1
8,含砂率 6%,胶体率大于 95%
孔护筒采纳钢护筒,护筒壁厚 6mm以上,旱地及河滩采纳挖埋方式埋置,浅水区采纳筑岛围堰施工,深水区设栈桥及工作平台
钻进冲程根据地层情况控制:一般地层 2〜3m,开孔时及溶洞钻进时 0
终孔后采纳换浆法清孔
钢筋笼采纳分节预制,节长 8〜10m,吊装焊接入孔
桩身砼采纳*30 垂直导管,拔塞法灌注水下砼
溶洞地层桩基施工:上覆层扩大孔径 0
2m 钻孔至基岩面下 0
5m 处,下入略大于原设计桩径 0
1m 的钢护筒至孔底以稳定上覆层
钢护筒采纳 1cm 以上厚度的钢板分节卷制,节长 2〜4m,吊装入孔焊接
填充溶洞处理:投入片石及粘土,小冲程冲砸挤石造壁加固孔壁;未填充溶洞处理:投入袋装片石及粘土或水泥筑成岛状,然后小冲程钻孔通过
施工工艺流程2

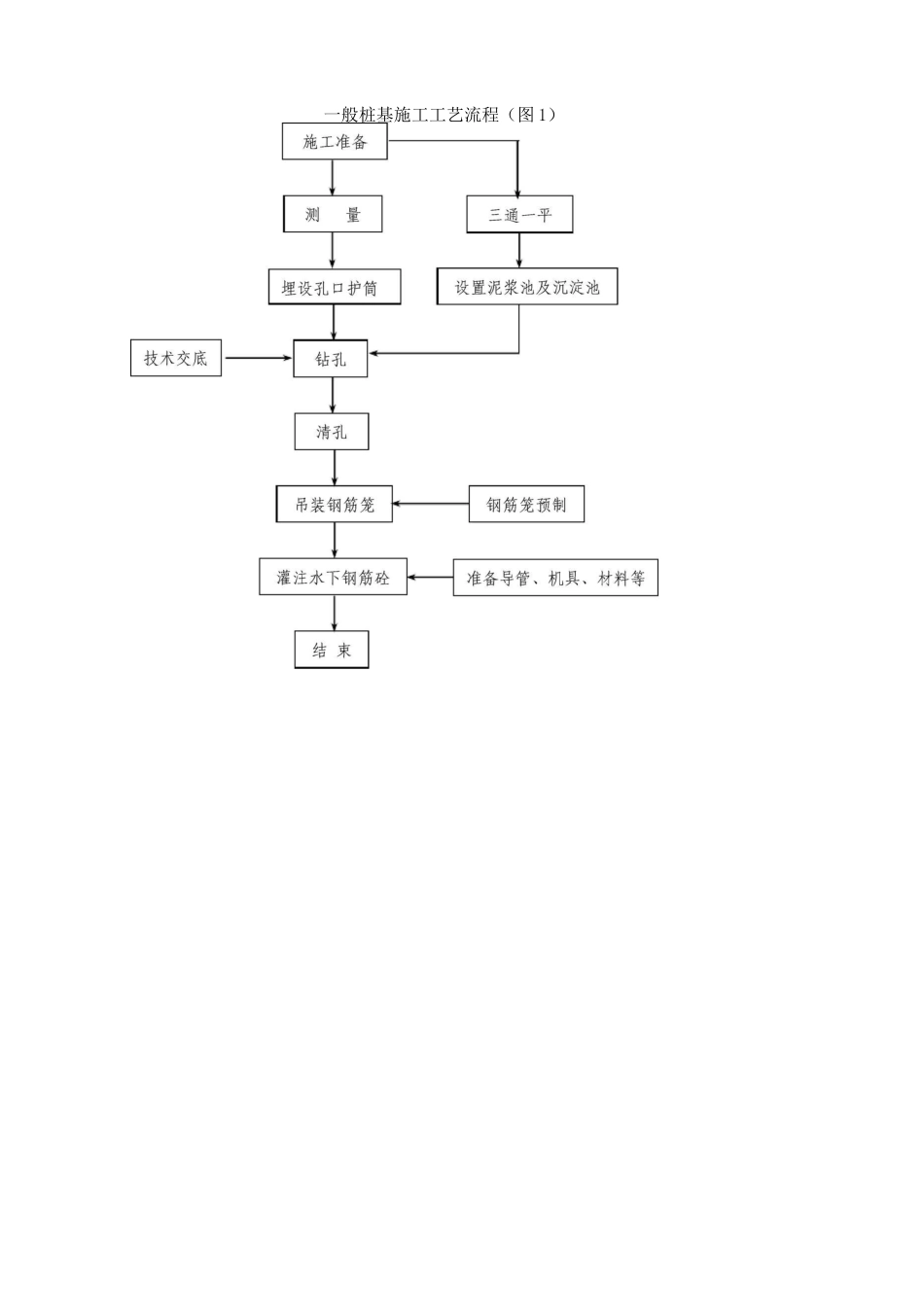

1 一般桩基施工工艺流程(见图 1)2
2 溶洞桩基施工工艺流程(见图 2)3
劳动力组织及进度指标3
1 劳动力组织钻机工班:采纳三班八小时工作制;每班设班长 1 名,值班电工 1 名,汽车吊车司机 2 名,钻机司机 2 名/台,电焊工 1 名/台,勤杂工 1 名/台
灌砼工班:采纳三班八小时工作制,每班设班长 1 名,值班电工 1 名,电焊工 1 名,拌和司机 1 名,普工 10 名
施工时根据桩身砼工程量大小安排班次并调节其他工序,同时兼职制作钢筋笼
2 进度指标一般地层日进尺 3〜6m,溶洞地层日进尺 0
1GCF 正循环钻机:根据工程量大小及工期要求安排,一般 2〜4 台;4
2JDY350 强制式拌合机:2 台(其中 1 台备用);4
3 低扬程泥浆泵,每台钻机配 1 台;4
416t 汽车吊:1 台;4
