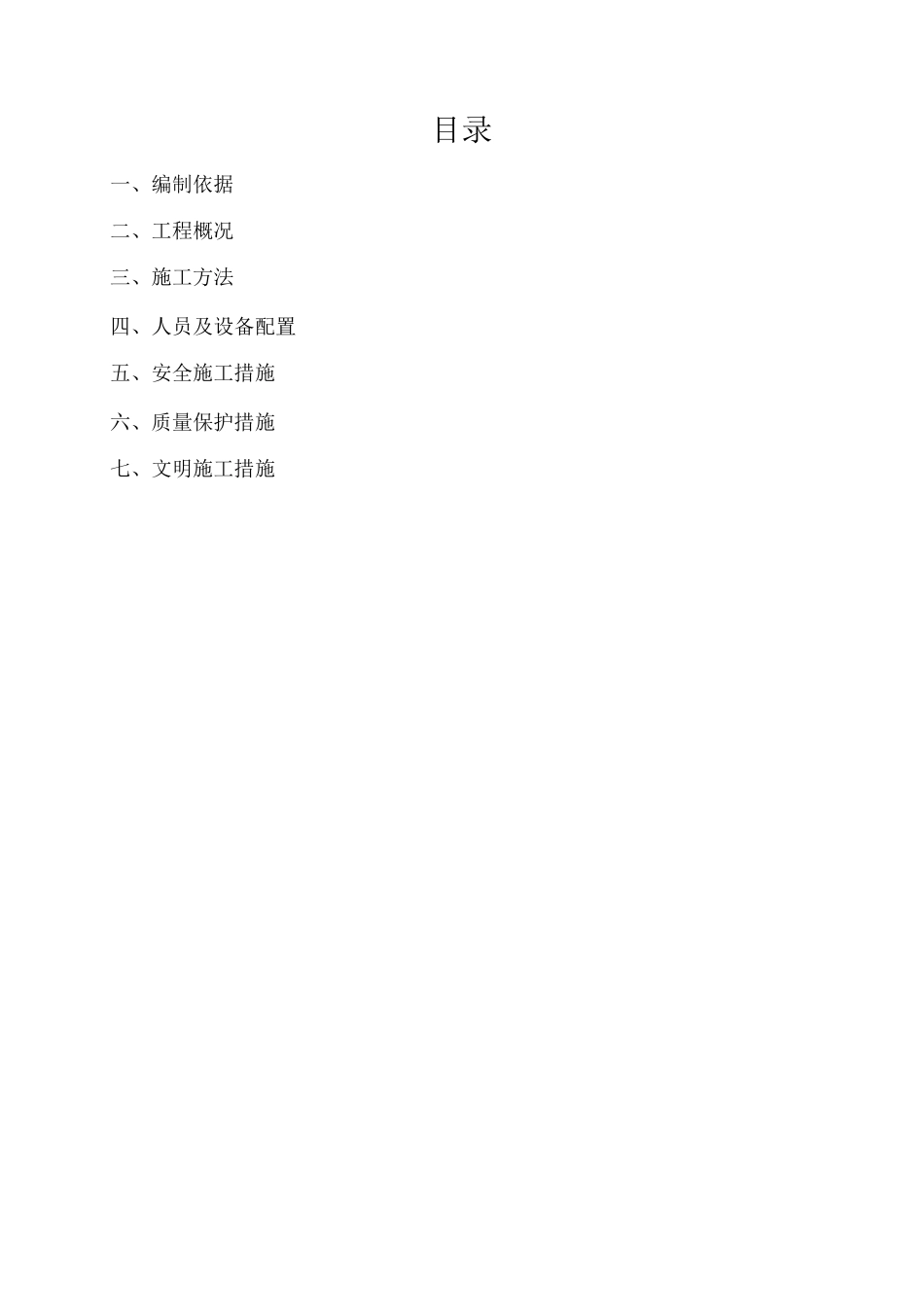

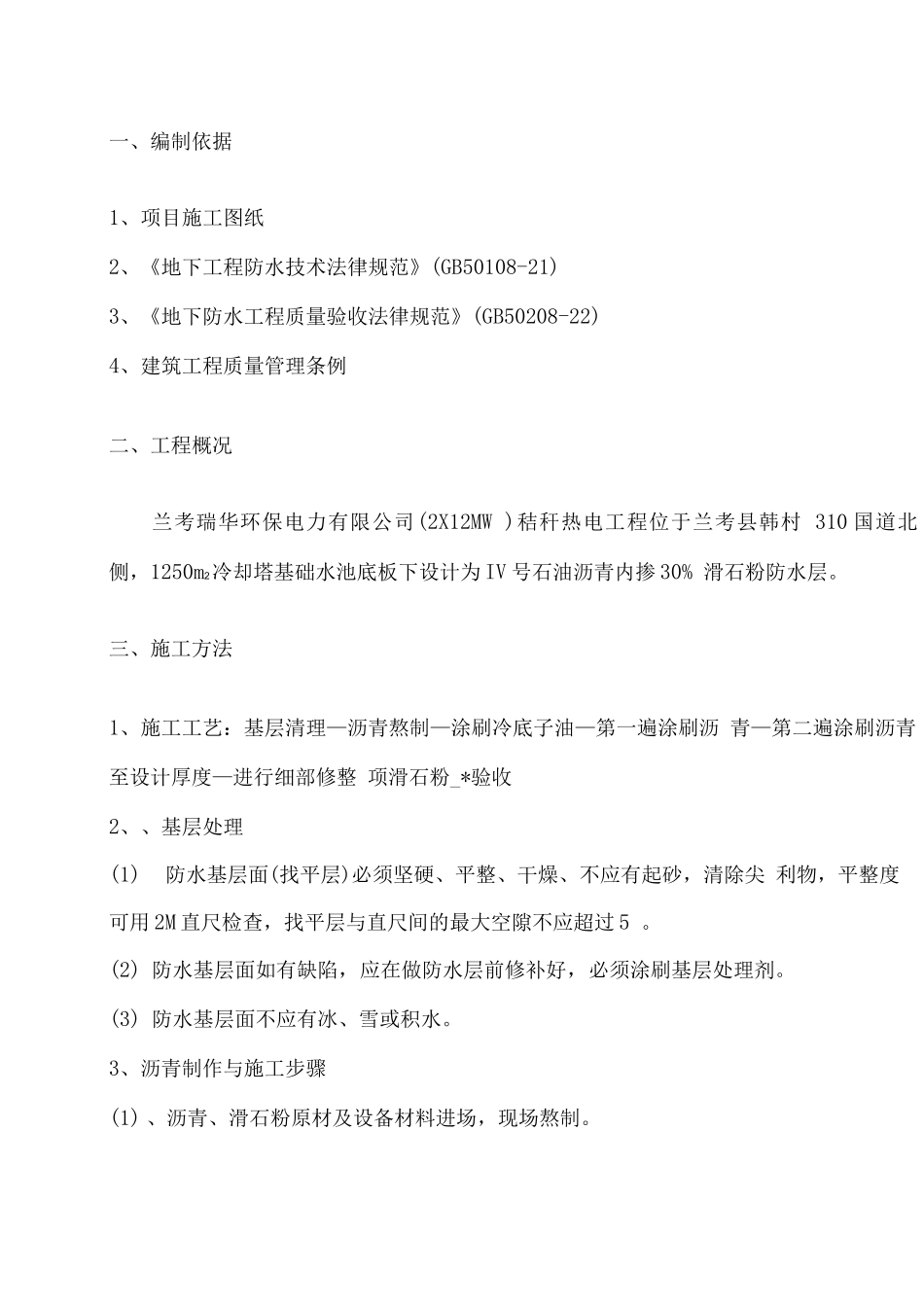

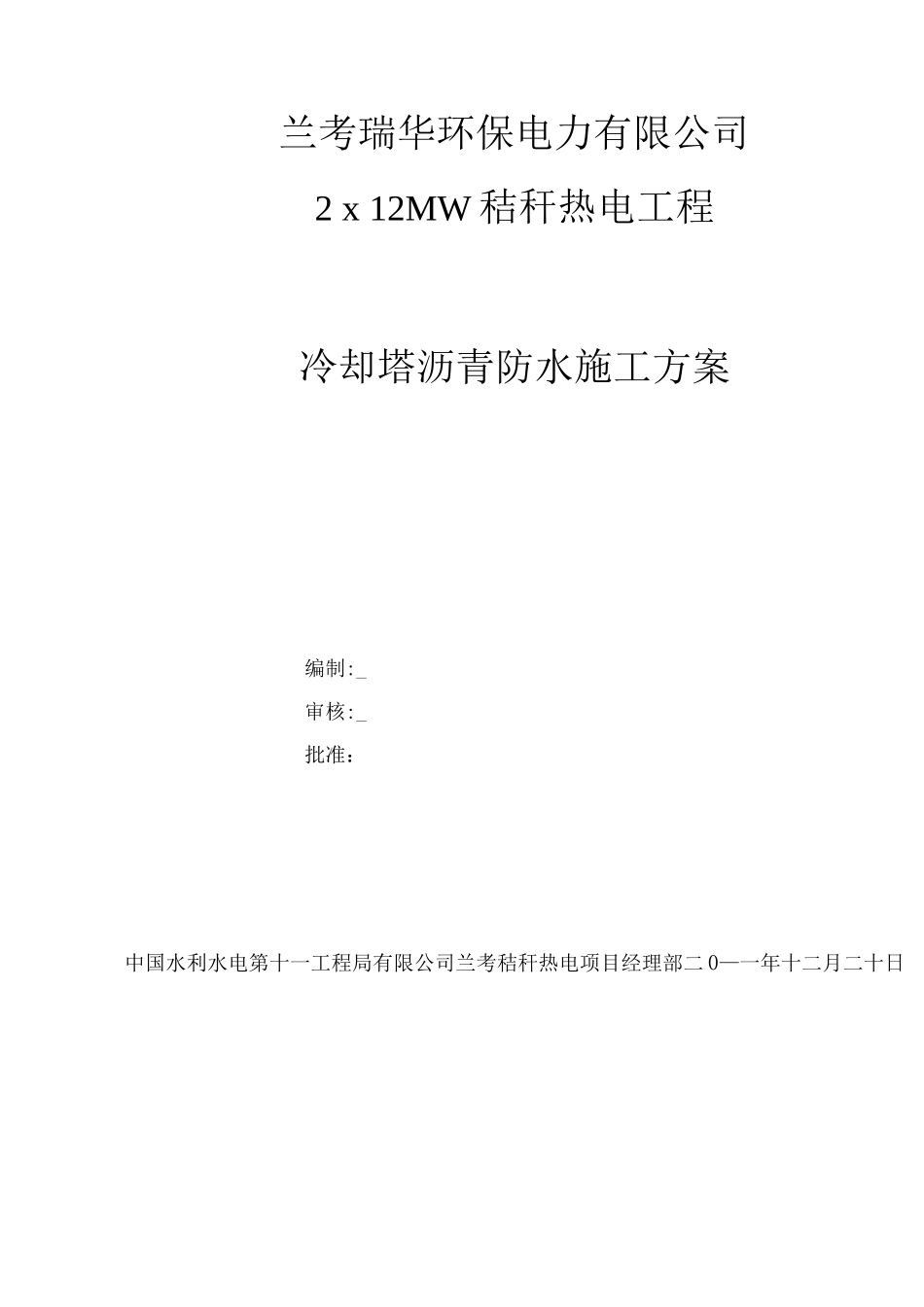

兰考瑞华环保电力有限公司2 x 12MW 秸秆热电工程冷却塔沥青防水施工方案编制:_审核:_批准:中国水利水电第十一工程局有限公司兰考秸秆热电项目经理部二 0—一年十二月二十日目录一、编制依据二、工程概况三、施工方法四、人员及设备配置五、安全施工措施六、质量保护措施七、文明施工措施一、编制依据1、项目施工图纸2、《地下工程防水技术法律规范》(GB50108-21)3、《地下防水工程质量验收法律规范》(GB50208-22)4、建筑工程质量管理条例二、工程概况兰考瑞华环保电力有限公司(2X12MW )秸秆热电工程位于兰考县韩村 310 国道北侧,1250m2冷却塔基础水池底板下设计为 IV 号石油沥青内掺 30% 滑石粉防水层
三、施工方法1、施工工艺:基层清理—沥青熬制—涂刷冷底子油—第一遍涂刷沥 青—第二遍涂刷沥青至设计厚度—进行细部修整 项滑石粉_*验收2、、基层处理(1)防水基层面(找平层)必须坚硬、平整、干燥、不应有起砂,清除尖 利物,平整度可用 2M 直尺检查,找平层与直尺间的最大空隙不应超过 5
(2) 防水基层面如有缺陷,应在做防水层前修补好,必须涂刷基层处理剂
(3) 防水基层面不应有冰、雪或积水
3、沥青制作与施工步骤(1) 、沥青、滑石粉原材及设备材料进场,现场熬制
(2)、根据施工进度安排和工程量需建两座熬制沥青设备,根据配合比加 入 30%滑石粉进行熬制,边搅拌边加滑石粉,必须均匀搅拌
熬制时必须专 人看护并定时进行搅拌和测温,随时观察沥青熔化情况
(3)清理基层和涂刷处理剂,冷底子油的配比要正确,但冷底子油必须干 燥 8 小时以上,才能进行涂刷第一遍,(4)、沥青熬制完成后,用水桶运至施工作业面,采纳喷枪进行喷洒,应 按“先高而低、先远后近”的顺序施工,对已完工的防水层就不会遭受施 工人员的踩踏破坏
喷洒时离面层高约 5cm,均匀喷涂,边喷涂边用
