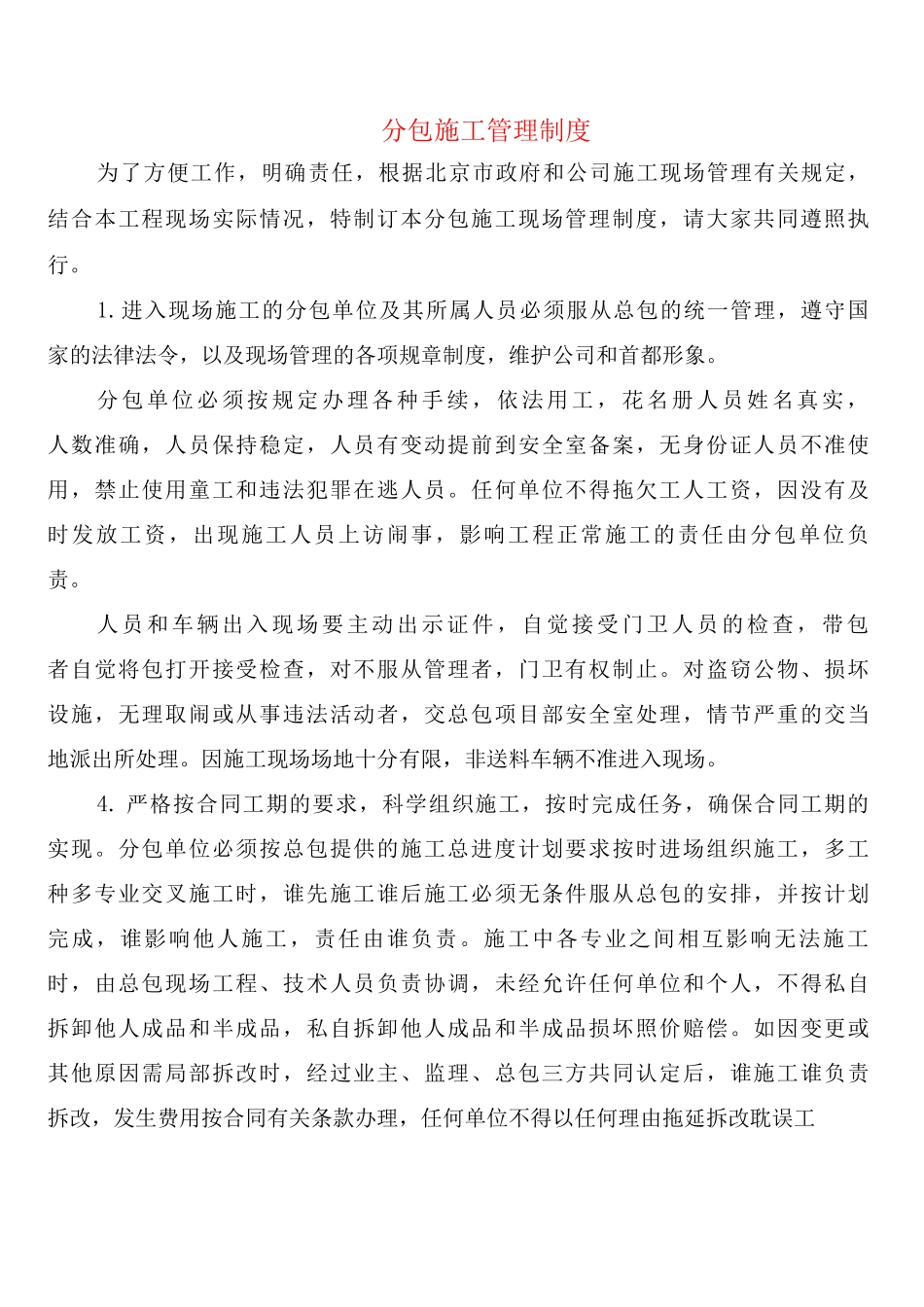

分包施工管理制度为了方便工作,明确责任,根据北京市政府和公司施工现场管理有关规定,结合本工程现场实际情况,特制订本分包施工现场管理制度,请大家共同遵照执行
进入现场施工的分包单位及其所属人员必须服从总包的统一管理,遵守国家的法律法令,以及现场管理的各项规章制度,维护公司和首都形象
分包单位必须按规定办理各种手续,依法用工,花名册人员姓名真实,人数准确,人员保持稳定,人员有变动提前到安全室备案,无身份证人员不准使用,禁止使用童工和违法犯罪在逃人员
任何单位不得拖欠工人工资,因没有及时发放工资,出现施工人员上访闹事,影响工程正常施工的责任由分包单位负责
人员和车辆出入现场要主动出示证件,自觉接受门卫人员的检查,带包者自觉将包打开接受检查,对不服从管理者,门卫有权制止
对盗窃公物、损坏设施,无理取闹或从事违法活动者,交总包项目部安全室处理,情节严重的交当地派出所处理
因施工现场场地十分有限,非送料车辆不准进入现场
严格按合同工期的要求,科学组织施工,按时完成任务,确保合同工期的实现
分包单位必须按总包提供的施工总进度计划要求按时进场组织施工,多工种多专业交叉施工时,谁先施工谁后施工必须无条件服从总包的安排,并按计划完成,谁影响他人施工,责任由谁负责
施工中各专业之间相互影响无法施工时,由总包现场工程、技术人员负责协调,未经允许任何单位和个人,不得私自拆卸他人成品和半成品,私自拆卸他人成品和半成品损坏照价赔偿
如因变更或其他原因需局部拆改时,经过业主、监理、总包三方共同认定后,谁施工谁负责拆改,发生费用按合同有关条款办理,任何单位不得以任何理由拖延拆改耽误工期

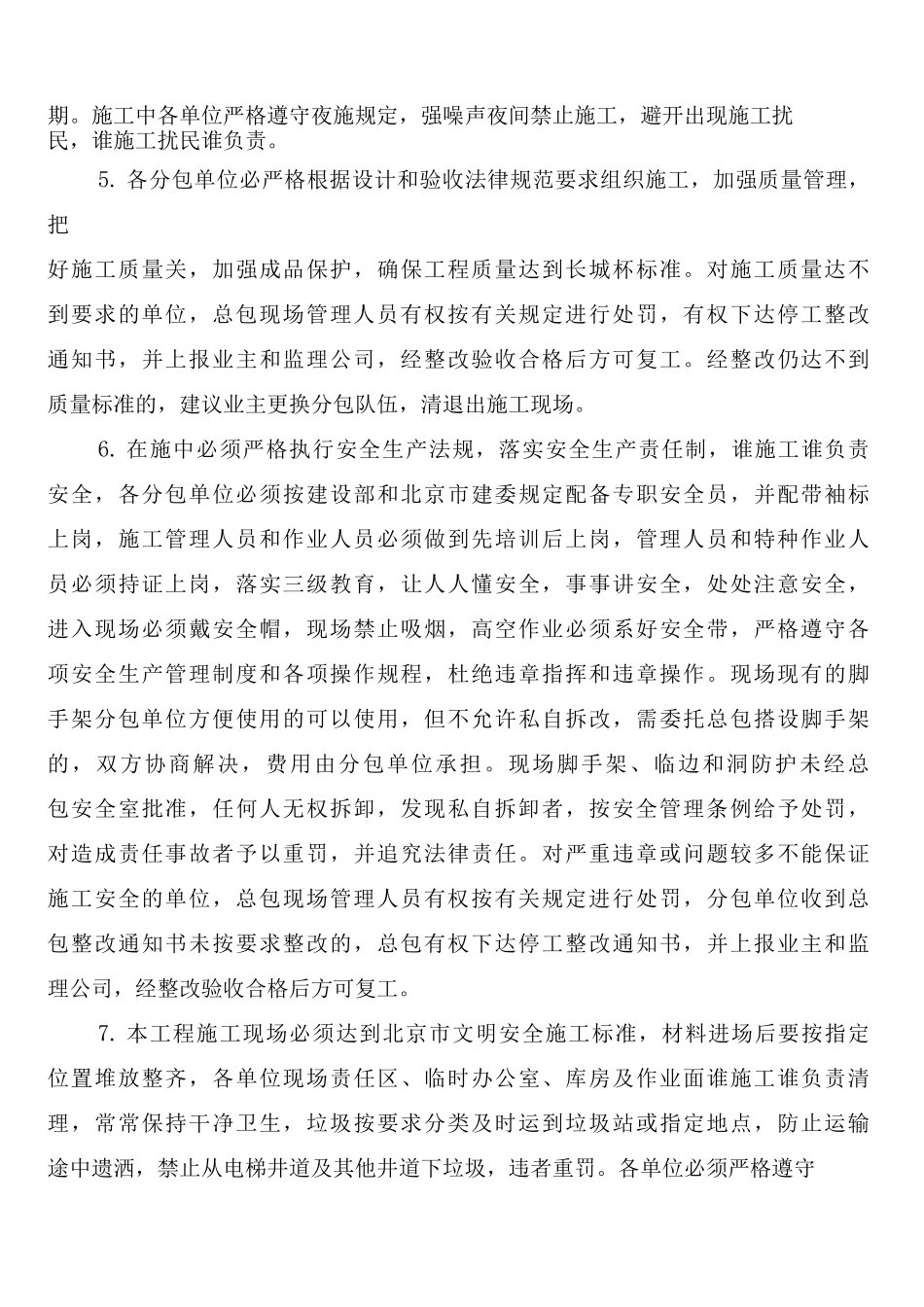

施工中各单位严格遵守夜施规定,强噪声夜间禁止施工,避开出现施工扰民,谁施工扰民谁负责

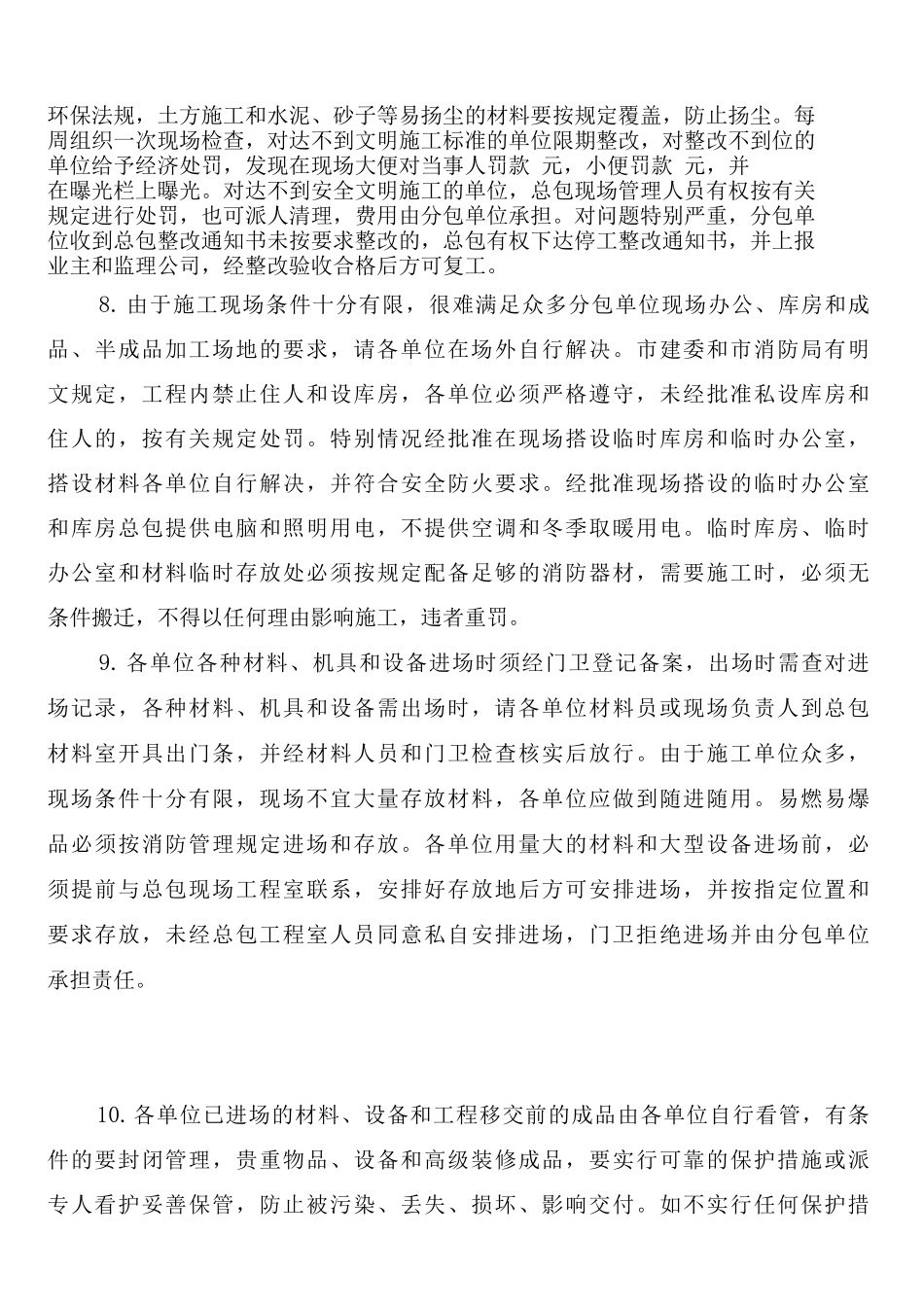

各分包单位必严格根据设计和验收法律规范要求组织施工,加强质量管理,把好施工质量关,加强成品保护,确保工程质量达到长城杯标准
