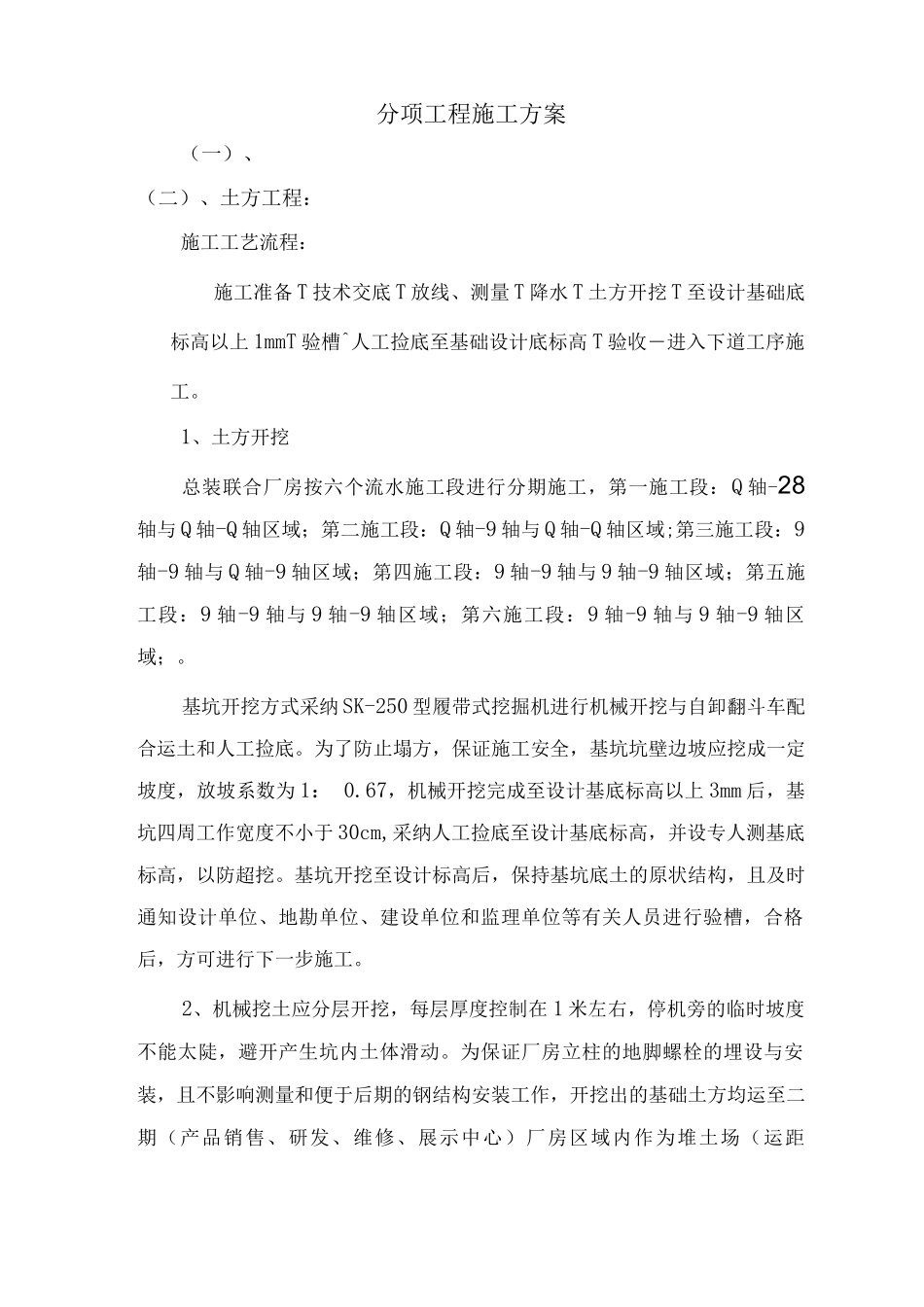

分项工程施工方案(一)、(二)、土方工程:施工工艺流程:施工准备 T 技术交底 T 放线、测量 T 降水 T 土方开挖 T 至设计基础底标高以上 1mmT 验槽^人工捡底至基础设计底标高 T 验收―进入下道工序施工
1、土方开挖总装联合厂房按六个流水施工段进行分期施工,第一施工段:Q 轴-28轴与 Q 轴-Q 轴区域;第二施工段:Q 轴-9 轴与 Q 轴-Q 轴区域;第三施工段:9轴-9 轴与 Q 轴-9 轴区域;第四施工段:9 轴-9 轴与 9 轴-9 轴区域;第五施工段:9 轴-9 轴与 9 轴-9 轴区域;第六施工段:9 轴-9 轴与 9 轴-9 轴区域;
基坑开挖方式采纳 SK-250 型履带式挖掘机进行机械开挖与自卸翻斗车配合运土和人工捡底
为了防止塌方,保证施工安全,基坑坑壁边坡应挖成一定坡度,放坡系数为 1: 0
67,机械开挖完成至设计基底标高以上 3mm 后,基坑四周工作宽度不小于 30cm,采纳人工捡底至设计基底标高,并设专人测基底标高,以防超挖
基坑开挖至设计标高后,保持基坑底土的原状结构,且及时通知设计单位、地勘单位、建设单位和监理单位等有关人员进行验槽,合格后,方可进行下一步施工
2、机械挖土应分层开挖,每层厚度控制在 1 米左右,停机旁的临时坡度不能太陡,避开产生坑内土体滑动

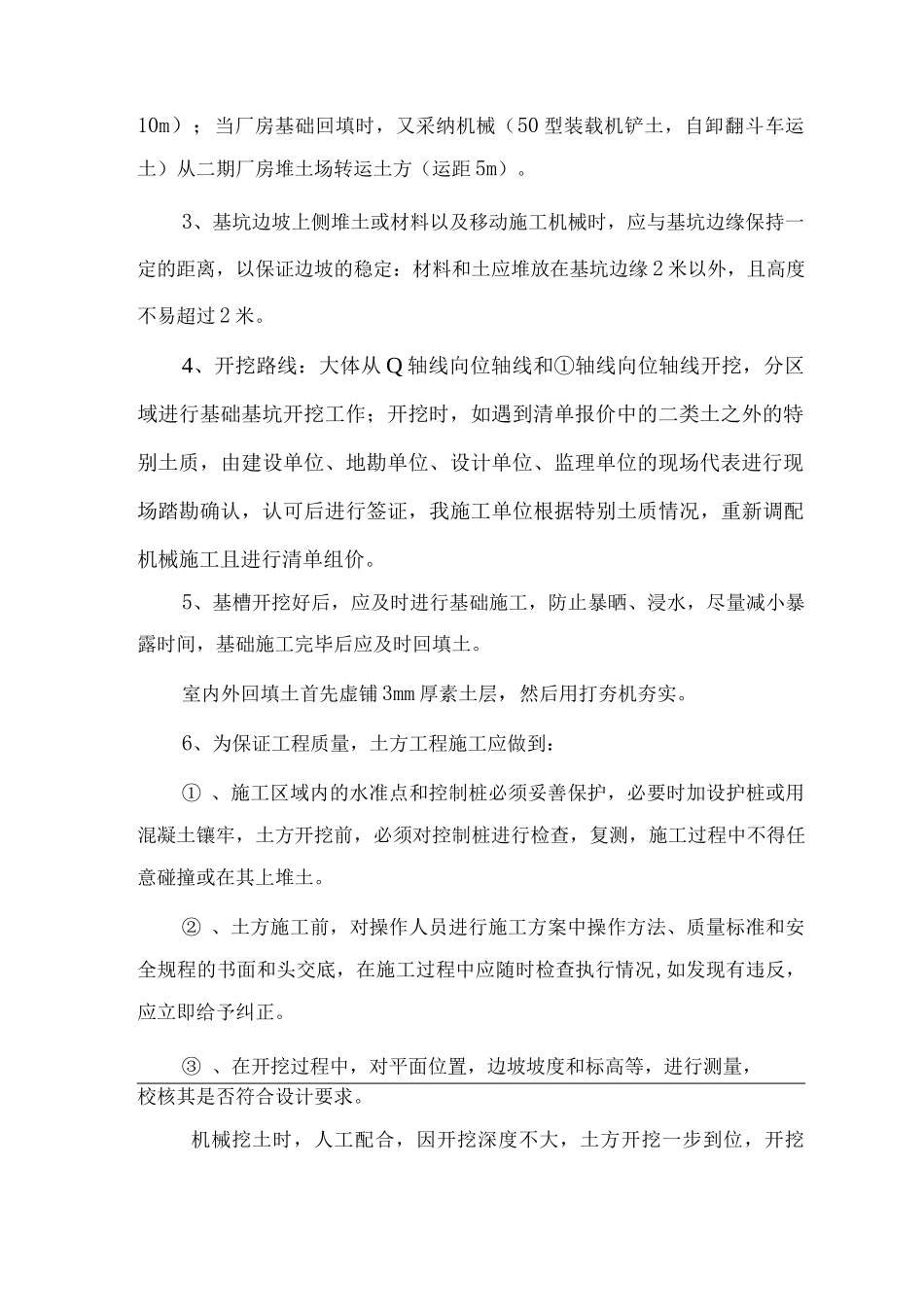

为保证厂房立柱的地脚螺栓的埋设与安装,且不影响测量和便于后期的钢结构安装工作,开挖出的基础土方均运至二期(产品销售、研发、维修、展示中心)厂房区域内作为堆土场(运距10m);当厂房基础回填时,又采纳机械(50 型装载机铲土,自卸翻斗车运土)从二期厂房堆土场转运土方(运距 5m)
3、基坑边坡上侧堆土或材料以及移动施工机械时,应与基坑边缘保持一定的距离,以保证边坡的稳定:材料和土应堆放在基坑边缘 2 米以外,且高度不易超过 2 米

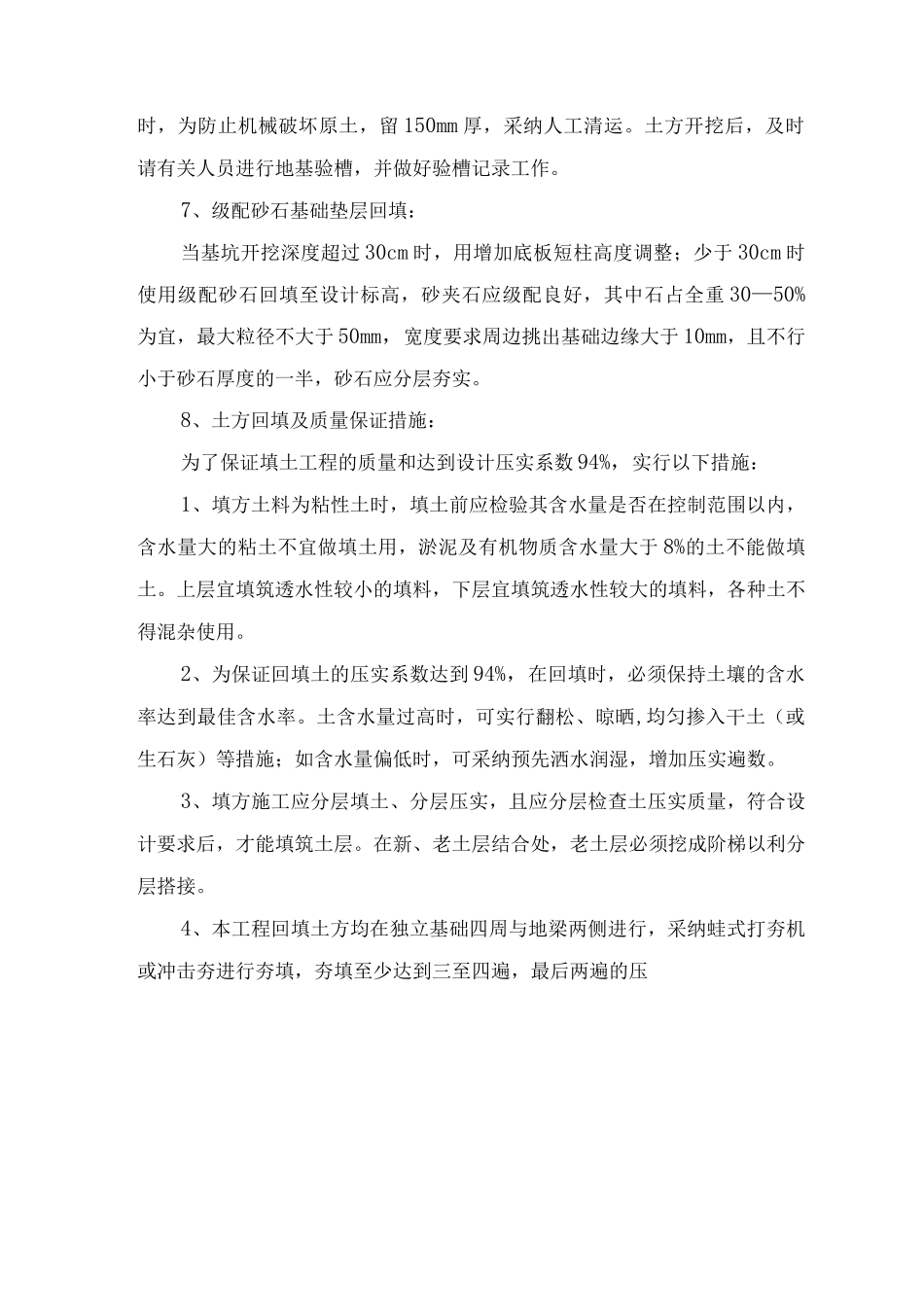

4、开挖路线:大体从 Q 轴线向位轴线和①轴
