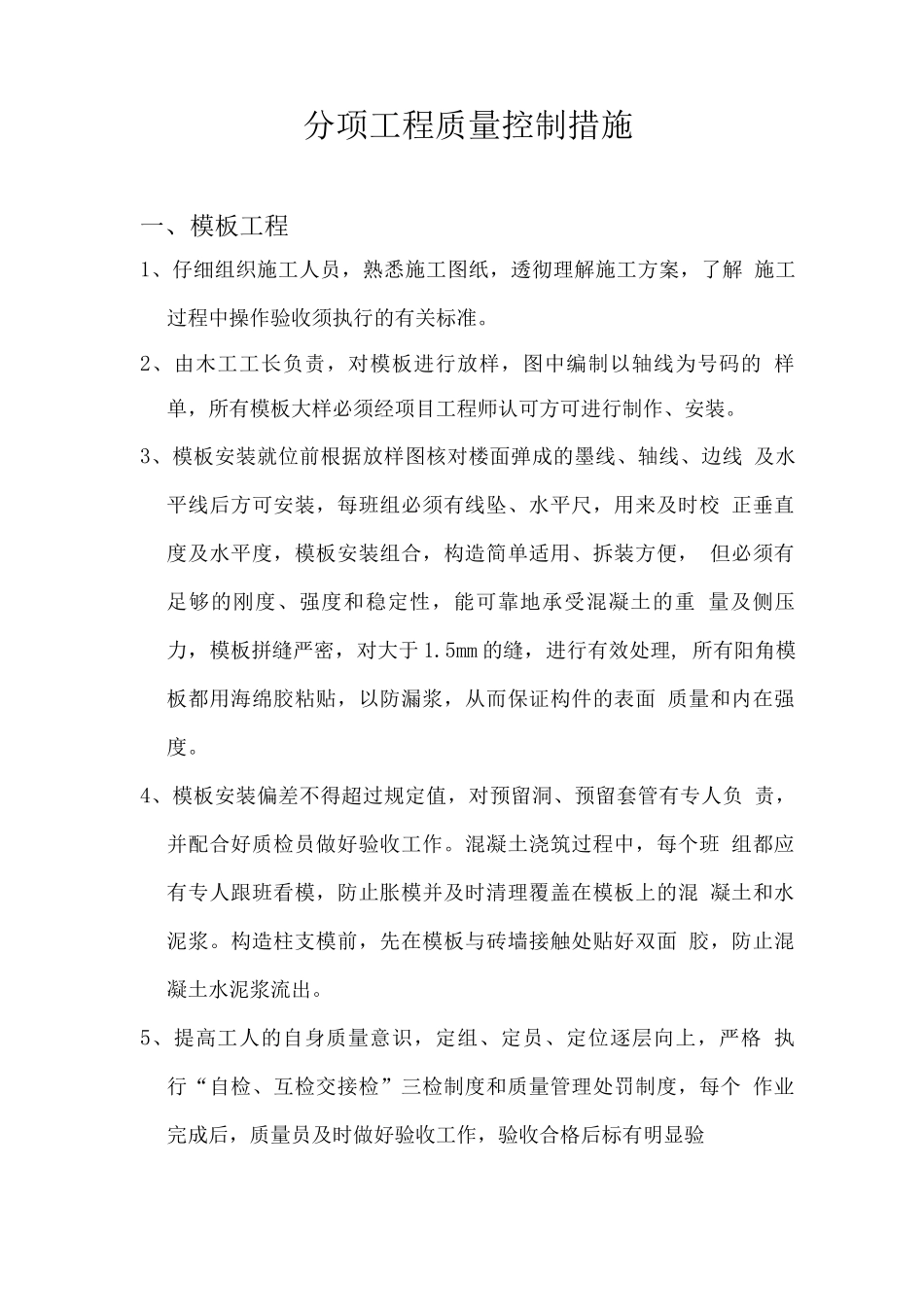

分项工程质量控制措施一、模板工程1、仔细组织施工人员,熟悉施工图纸,透彻理解施工方案,了解 施工过程中操作验收须执行的有关标准。2、由木工工长负责,对模板进行放样,图中编制以轴线为号码的 样单,所有模板大样必须经项目工程师认可方可进行制作、安装。3、模板安装就位前根据放样图核对楼面弹成的墨线、轴线、边线 及水平线后方可安装,每班组必须有线坠、水平尺,用来及时校 正垂直度及水平度,模板安装组合,构造简单适用、拆装方便, 但必须有足够的刚度、强度和稳定性,能可靠地承受混凝土的重 量及侧压力,模板拼缝严密,对大于 1.5mm 的缝,进行有效处理, 所有阳角模板都用海绵胶粘贴,以防漏浆,从而保证构件的表面 质量和内在强度。4、模板安装偏差不得超过规定值,对预留洞、预留套管有专人负 责,并配合好质检员做好验收工作。混凝土浇筑过程中,每个班 组都应有专人跟班看模,防止胀模并及时清理覆盖在模板上的混 凝土和水泥浆。构造柱支模前,先在模板与砖墙接触处贴好双面 胶,防止混凝土水泥浆流出。5、提高工人的自身质量意识,定组、定员、定位逐层向上,严格 执行“自检、互检交接检”三检制度和质量管理处罚制度,每个 作业完成后,质量员及时做好验收工作,验收合格后标有明显验收合格标志、6、吊模部位是容易移位的部位,在吊模的四周采纳预制混凝土长 条控制周边梁截面,从而达到吊模不四周移动的目的,高度在吊 模模板的底部采纳提前预制好混凝土垫块,从而保证板的厚度和 吊模不下陷的目的。7、掌握好柱、梁、墙侧模竖向模板拆除时间,保证构件不缺棱掉 角,对梁底板模,按拆模试块的试压强度情况,满足拆模强度要 求后进行拆除。拆模必须有项目工程师下达的拆模通知书,拆模 时应按支模的逆顺序进行,严禁乱敲、乱撬,拆除的模板应及时 清理对模板上的洞眼用木头堵塞严密及修平,涂上脱模剂,并分 类堆放整齐。8、模板安装的允许偏差见下表规定:项目允许偏差(mm )轴线位置5底模板上表面标高±5截面内部尺寸基础±10柱、墙、梁+4,-5层高垂直度< 5m6> 5m8相邻两板表面高低差2表面平整度(2.0m 长度)5二、钢筋工程1、原材料质量控制:对所有进入施工场地的钢筋,必须具有出厂合格 证书,同时盖有销售单位的公章,对每一批进货钢筋都在见证人 员的监督下进行抽样试验,不合格者一律不得使用。2、钢筋的安装要求所有的钢筋必须绑扎到位。要达到这一要求, 必须从放线开始检查,从...
