初装饰工程施工方案1、抹灰工程1)工艺流程墙面基层处理 T 做灰饼 T 做护角线 T 做冲筋 T 抹底层 T 搭架子 T 顶棚基层处理 T抹顶棚底层 T 抹顶棚及上部墙面面层 T 拆架子 T 抹下部墙面面层 T 质量自检^落手清2)施工准备水泥、砂等材料要符合法律规范要求,粉刷用防水剂要符合设计要求,同时先报业主、监理工程师,经审定合格后方能使用
当结构施工完毕,粉刷装饰工程可以开始进行施工,装饰工程全面展开前,先做一间样板房或样板墙,经业主、监理检查合格后再进行大面积施工
抹灰施工一般采纳先室外后室内,先上面后下面,先地面后顶墙施工顺序进行,当采纳立体交叉施工时,必须实行相应的成品保护措施
对已安装好的门窗框,采纳铁板或板条进行保护
组织队伍进行技术交底
组织结构工程验收和工序交接检查工作
抹灰前,对结构工程以及其他配合工种项目进行检查是确保抹灰质量和进度的关键,抹灰前对以下主要项目进行检查:门窗框及其他木制品是否安装齐全,门高低是否符合室内水平线标高;板条、钢丝网吊顶是否牢固,标高是否正确;顶棚、墙面预留木砖或铁件以及窗帘钩、阳台栏杆、楼梯拦杆等到预埋件有否遗漏,位置是否正确;水、电管线、配电箱是否安装完毕,是否漏项,水暖管道是否作好压力试验等

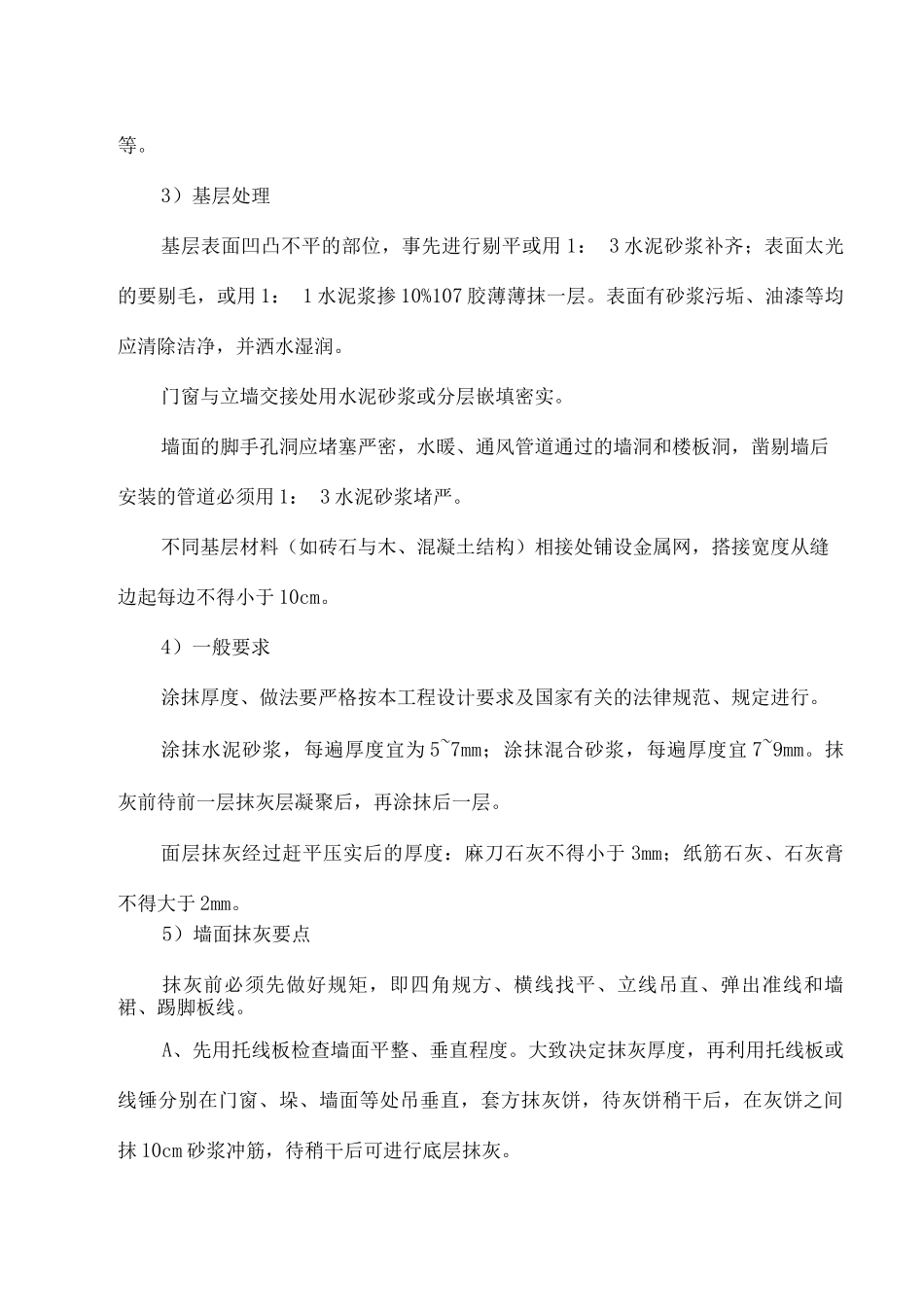

3)基层处理基层表面凹凸不平的部位,事先进行剔平或用 1: 3 水泥砂浆补齐;表面太光的要剔毛,或用 1: 1 水泥浆掺 10%107 胶薄薄抹一层
表面有砂浆污垢、油漆等均应清除洁净,并洒水湿润
门窗与立墙交接处用水泥砂浆或分层嵌填密实
墙面的脚手孔洞应堵塞严密,水暖、通风管道通过的墙洞和楼板洞,凿剔墙后安装的管道必须用 1: 3 水泥砂浆堵严
不同基层材料(如砖石与木、混凝土结构)相接处铺设金属网,搭接宽度从缝边起每边不得小于 10cm
4)一般要求涂抹厚度、做法要严格按本工程设计要求及国家有关的法律规范、规定进行
