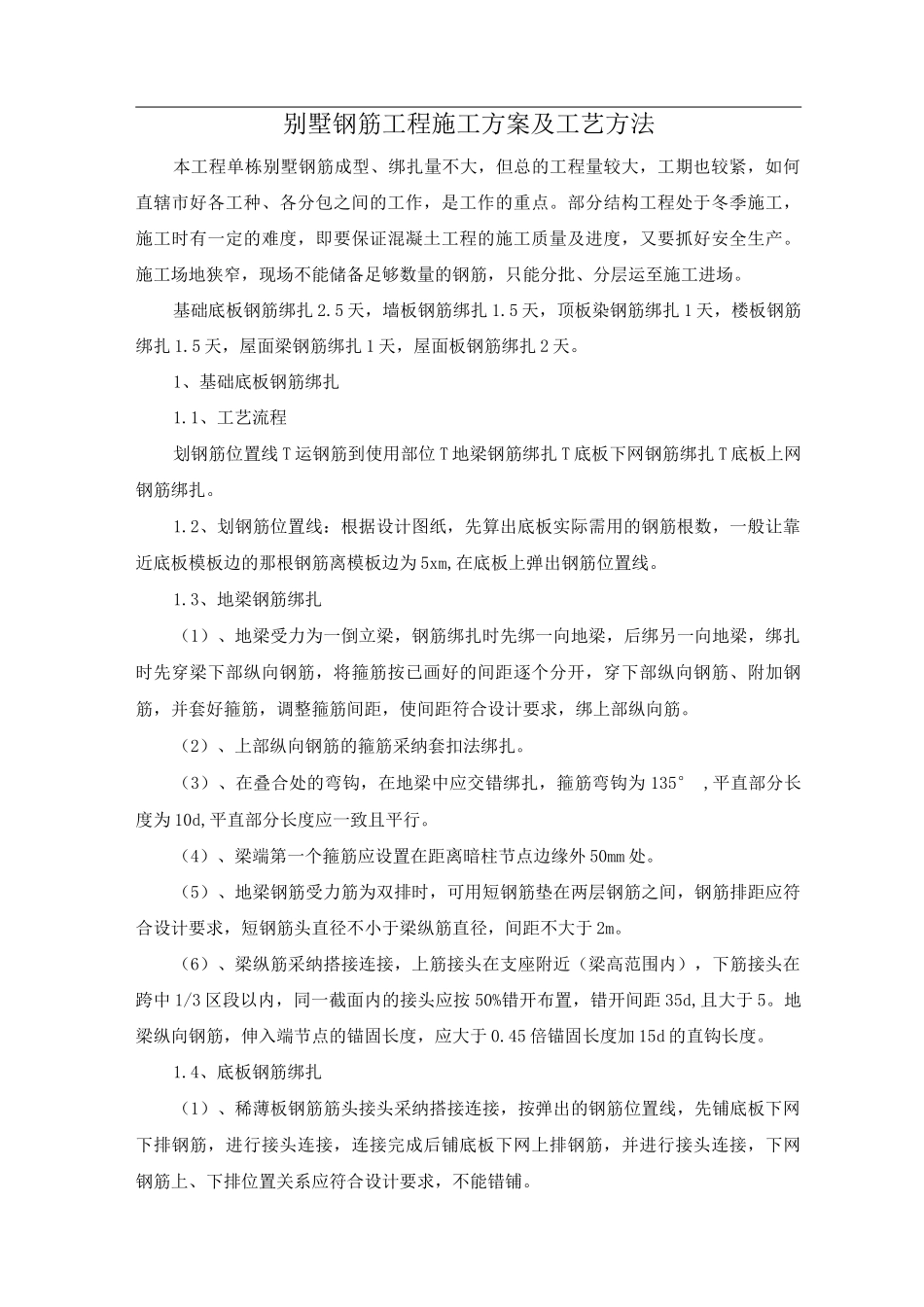

别墅钢筋工程施工方案及工艺方法本工程单栋别墅钢筋成型、绑扎量不大,但总的工程量较大,工期也较紧,如何直辖市好各工种、各分包之间的工作,是工作的重点
部分结构工程处于冬季施工,施工时有一定的难度,即要保证混凝土工程的施工质量及进度,又要抓好安全生产
施工场地狭窄,现场不能储备足够数量的钢筋,只能分批、分层运至施工进场
基础底板钢筋绑扎 2
5 天,墙板钢筋绑扎 1
5 天,顶板染钢筋绑扎 1 天,楼板钢筋绑扎 1
5 天,屋面梁钢筋绑扎 1 天,屋面板钢筋绑扎 2 天
1、基础底板钢筋绑扎1
1、工艺流程划钢筋位置线 T 运钢筋到使用部位 T 地梁钢筋绑扎 T 底板下网钢筋绑扎 T 底板上网钢筋绑扎
2、划钢筋位置线:根据设计图纸,先算出底板实际需用的钢筋根数,一般让靠近底板模板边的那根钢筋离模板边为 5xm,在底板上弹出钢筋位置线
3、地梁钢筋绑扎(1)、地梁受力为一倒立梁,钢筋绑扎时先绑一向地梁,后绑另一向地梁,绑扎时先穿梁下部纵向钢筋,将箍筋按已画好的间距逐个分开,穿下部纵向钢筋、附加钢筋,并套好箍筋,调整箍筋间距,使间距符合设计要求,绑上部纵向筋
(2)、上部纵向钢筋的箍筋采纳套扣法绑扎
(3)、在叠合处的弯钩,在地梁中应交错绑扎,箍筋弯钩为 135° ,平直部分长度为 10d,平直部分长度应一致且平行
(4)、梁端第一个箍筋应设置在距离暗柱节点边缘外 50mm 处
(5)、地梁钢筋受力筋为双排时,可用短钢筋垫在两层钢筋之间,钢筋排距应符合设计要求,短钢筋头直径不小于梁纵筋直径,间距不大于 2m
(6)、梁纵筋采纳搭接连接,上筋接头在支座附近(梁高范围内),下筋接头在跨中 1/3 区段以内,同一截面内的接头应按 50%错开布置,错开间距 35d,且大于 5
地梁纵向钢筋,伸入端节点的锚固长度,应大于 0
45 倍锚固长度加 15d 的直钩长度

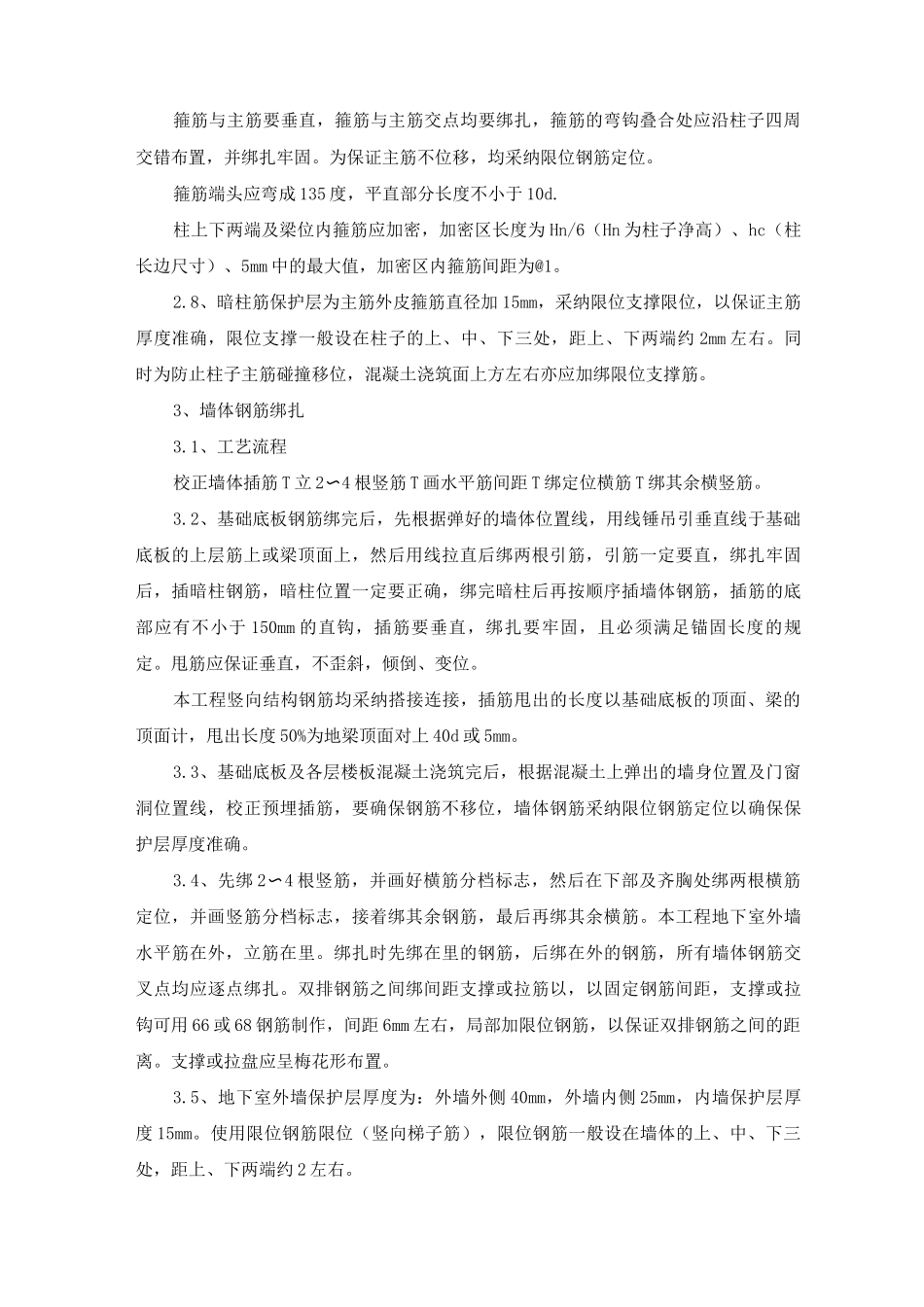

4、底板钢筋
