xxx 公路 xxx剩余工程 施工组织计划山西路桥建设集团有限公司xxx 公路项目部2025 年 5 月 24 日2025 年剩余工程量施工组织计划一、工程概况1、工程简介xxx 工程 xxx 共 5 条支线,蒙古大营西环线(长度约 3、546 公里)蒙古大营西环支线(长度约 0、5 公里),管家堡支线长度约4、886 公里),陈仓窑支线(长度约 4、671 公里),威鲁堡支线(长度约 1、453 公里)
主要控制点:保安堡、管家堡、威鲁堡
路 基 宽 度 为 6 、 5 米 , 其 中 , 行 车 道 2×3 、 00m , 路 缘 石 顶 宽0、25m、底宽 0、55m、高为 0、2m,土路肩 0、25m、路面结构层采纳5cm 中粒式 AC-16 型沥青砼+1cm 封层+20cm 水泥稳定碎石基层+20cm 水泥稳定沙砾基层

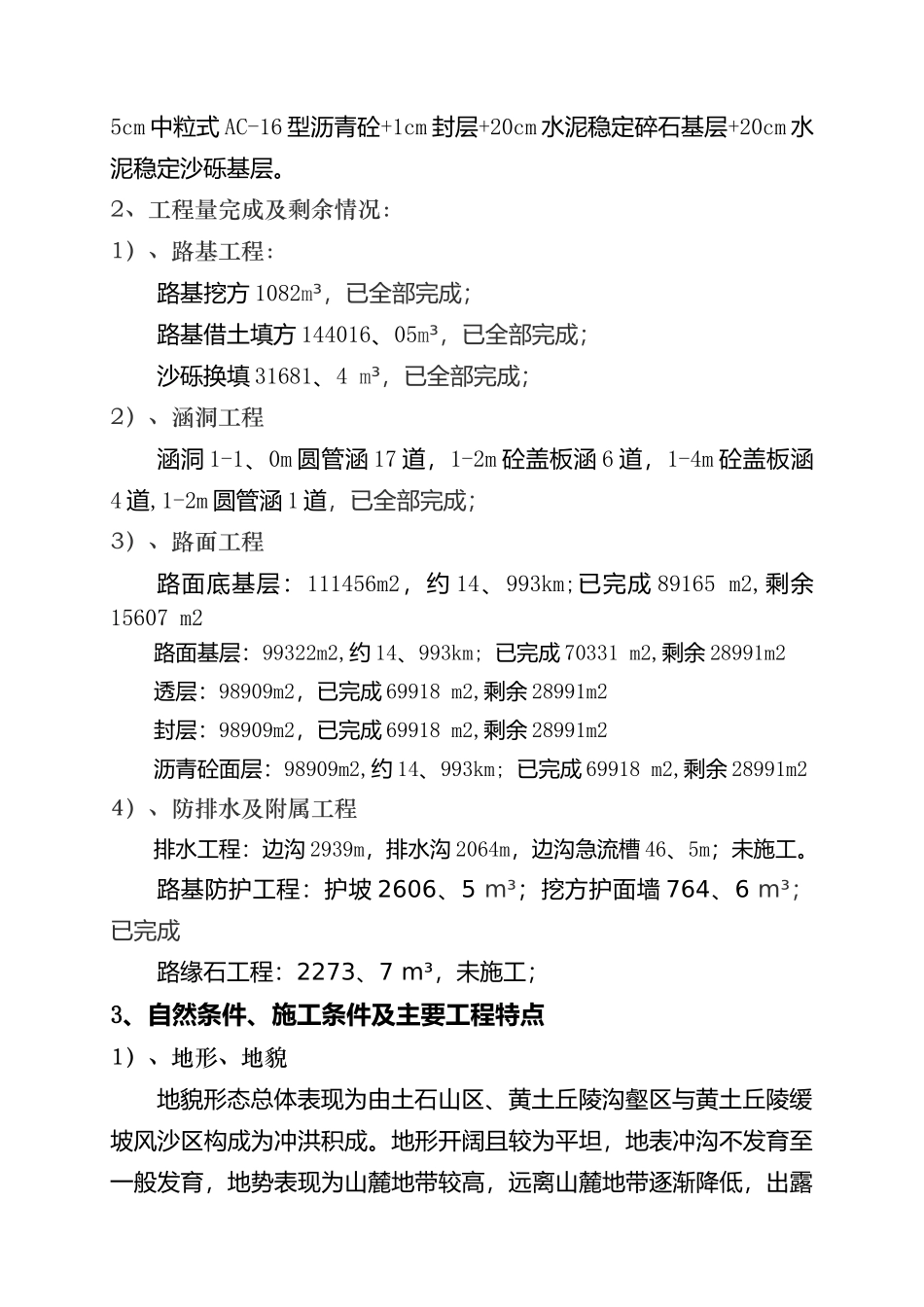

2、工程量完成及剩余情况:1)、路基工程:路基挖方 1082m³,已全部完成;路基借土填方 144016、05m³,已全部完成;沙砾换填 31681、4 m³,已全部完成;2)、涵洞工程涵洞 1-1、0m 圆管涵 17 道,1-2m 砼盖板涵 6 道,1-4m 砼盖板涵4 道,1-2m 圆管涵 1 道,已全部完成;3)、路面工程路面底基层:111456m2,约 14、993km;已完成 89165 m2,剩余15607 m2路面基层:99322m2,约 14、993km; 已完成 70331 m2,剩余 28991m2透层:98909m2,已完成 69918 m2,剩余 28991m2封层:98909m2,已完成 69918 m2,剩余 28991m2沥青砼面层:98909m2,约 14、993km; 已完成 69918 m2,剩余 28991m24)、防排水及附属工程排水工程:边沟 2939m,排水沟 2064m,边沟急流槽 46、5m;未施工
