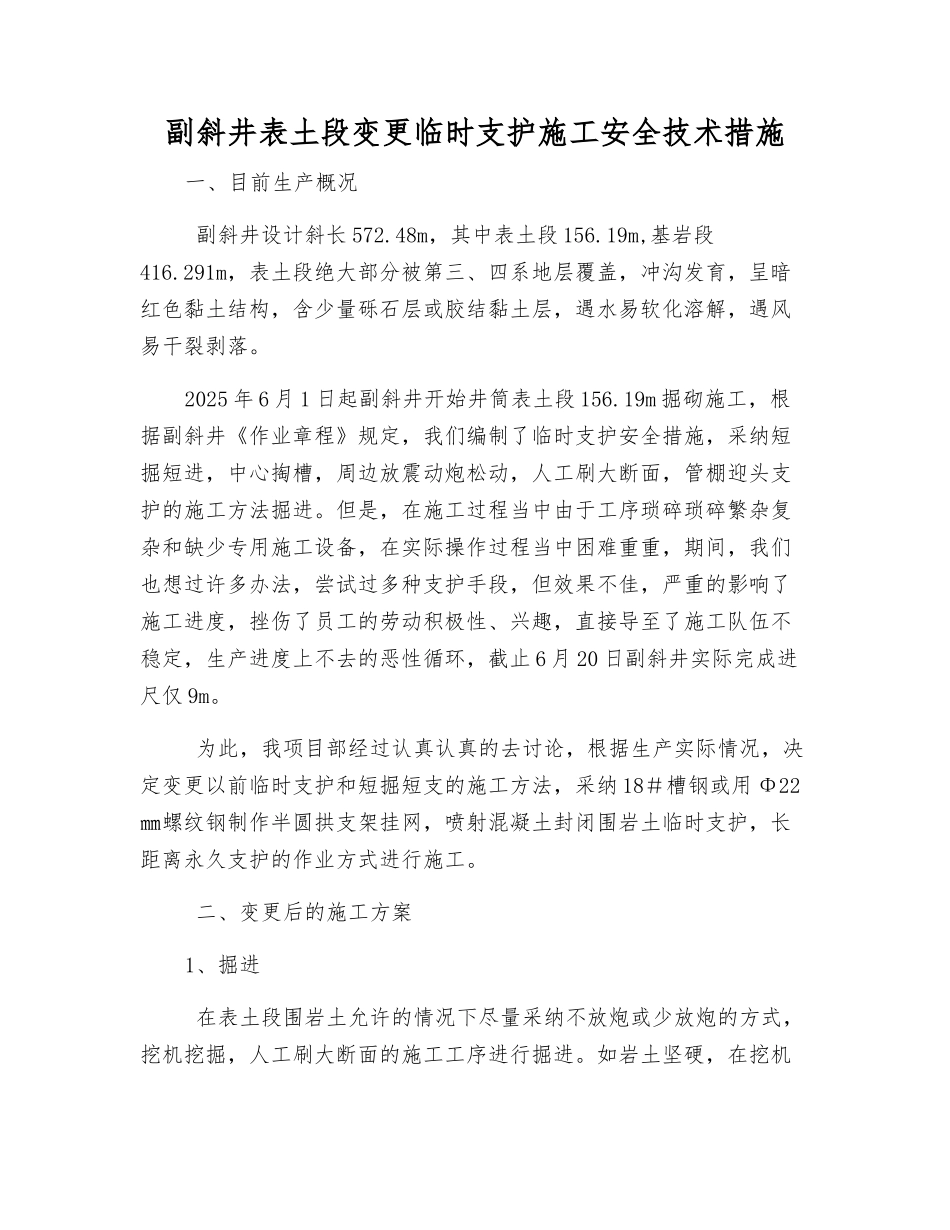

副斜井表土段变更临时支护施工安全技术措施一、目前生产概况 副斜井设计斜长 572
48m,其中表土段 156
19m,基岩段416
291m,表土段绝大部分被第三、四系地层覆盖,冲沟发育,呈暗红色黏土结构,含少量砾石层或胶结黏土层,遇水易软化溶解,遇风易干裂剥落
2025 年 6 月 1 日起副斜井开始井筒表土段 156
19m 掘砌施工,根据副斜井《作业章程》规定,我们编制了临时支护安全措施,采纳短掘短进,中心掏槽,周边放震动炮松动,人工刷大断面,管棚迎头支护的施工方法掘进
但是,在施工过程当中由于工序琐碎琐碎繁杂复杂和缺少专用施工设备,在实际操作过程当中困难重重,期间,我们也想过许多办法,尝试过多种支护手段,但效果不佳,严重的影响了施工进度,挫伤了员工的劳动积极性、兴趣,直接导至了施工队伍不稳定,生产进度上不去的恶性循环,截止 6 月 20 日副斜井实际完成进尺仅 9m
为此,我项目部经过认真认真的去讨论,根据生产实际情况,决定变更以前临时支护和短掘短支的施工方法,采纳 18#槽钢或用 Φ22㎜螺纹钢制作半圆拱支架挂网,喷射混凝土封闭围岩土临时支护,长距离永久支护的作业方式进行施工

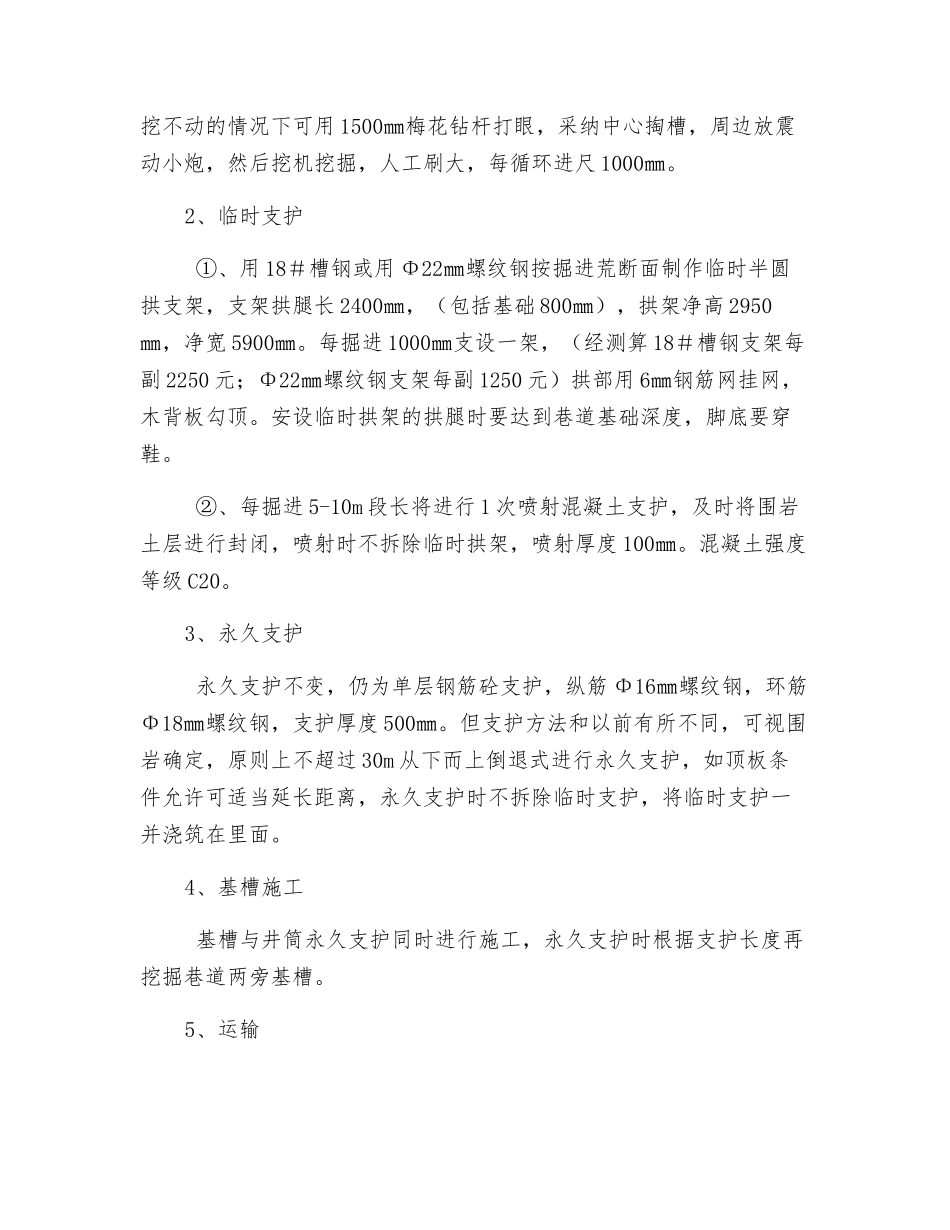

二、变更后的施工方案1、掘进 在表土段围岩土允许的情况下尽量采纳不放炮或少放炮的方式,挖机挖掘,人工刷大断面的施工工序进行掘进
如岩土坚硬,在挖机挖不动的情况下可用 1500㎜梅花钻杆打眼,采纳中心掏槽,周边放震动小炮,然后挖机挖掘,人工刷大,每循环进尺 1000㎜
2、临时支护 ①、用 18#槽钢或用 Φ22㎜螺纹钢按掘进荒断面制作临时半圆拱支架,支架拱腿长 2400㎜,(包括基础 800㎜),拱架净高 2950㎜,净宽 5900㎜
每掘进 1000㎜支设一架,(经测算 18#槽钢支架每副 2250 元;Φ22㎜螺纹钢支架每副 1250 元)拱部用 6㎜钢筋网挂网,木背板勾顶
