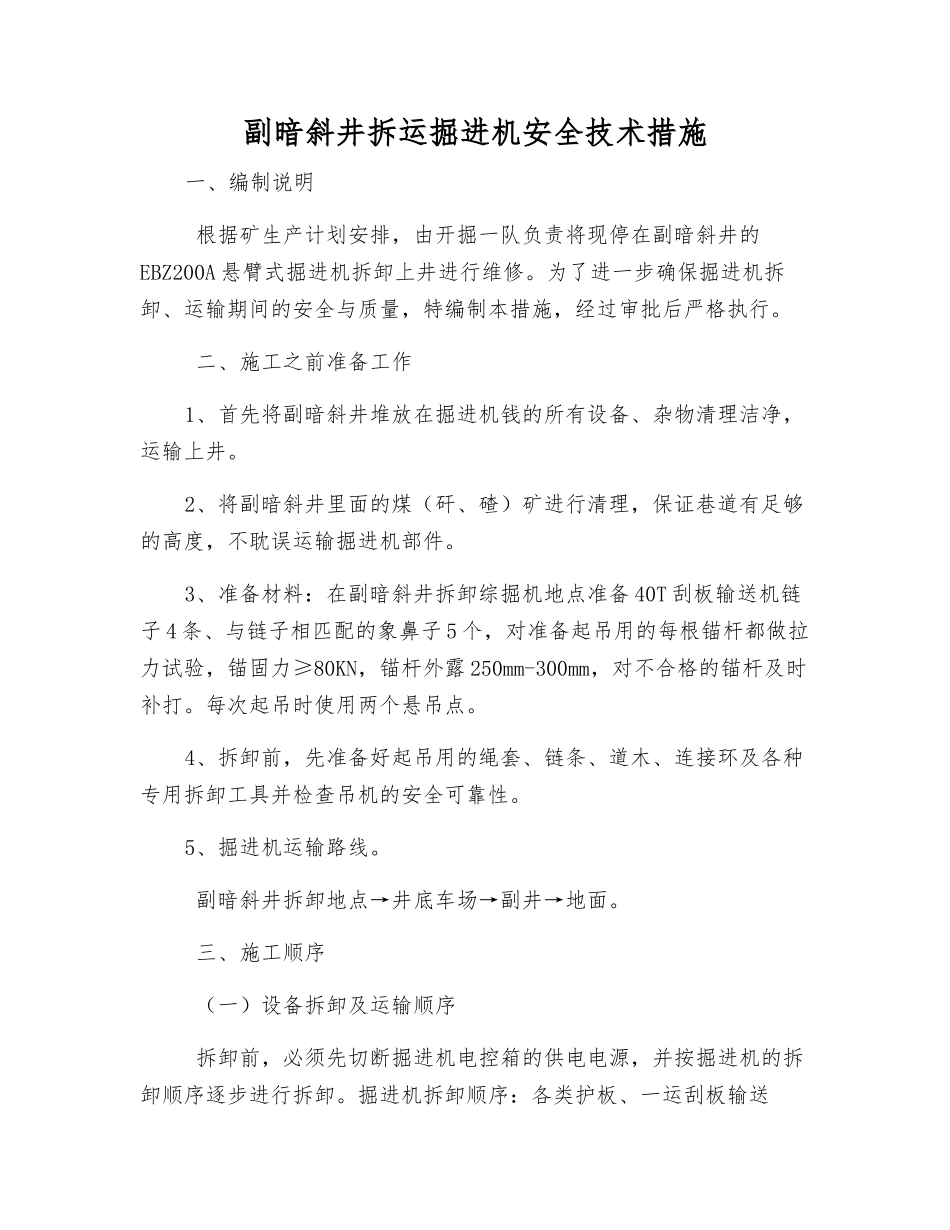

副暗斜井拆运掘进机安全技术措施一、编制说明 根据矿生产计划安排,由开掘一队负责将现停在副暗斜井的EBZ200A 悬臂式掘进机拆卸上井进行维修
为了进一步确保掘进机拆卸、运输期间的安全与质量,特编制本措施,经过审批后严格执行
二、施工之前准备工作1、首先将副暗斜井堆放在掘进机钱的所有设备、杂物清理洁净,运输上井
2、将副暗斜井里面的煤(矸、碴)矿进行清理,保证巷道有足够的高度,不耽误运输掘进机部件
3、准备材料:在副暗斜井拆卸综掘机地点准备 40T 刮板输送机链子 4 条、与链子相匹配的象鼻子 5 个,对准备起吊用的每根锚杆都做拉力试验,锚固力≥80KN,锚杆外露 250mm-300mm,对不合格的锚杆及时补打
每次起吊时使用两个悬吊点
4、拆卸前,先准备好起吊用的绳套、链条、道木、连接环及各种专用拆卸工具并检查吊机的安全可靠性
5、掘进机运输路线
副暗斜井拆卸地点→井底车场→副井→地面
三、施工顺序 (一)设备拆卸及运输顺序 拆卸前,必须先切断掘进机电控箱的供电电源,并按掘进机的拆卸顺序逐步进行拆卸

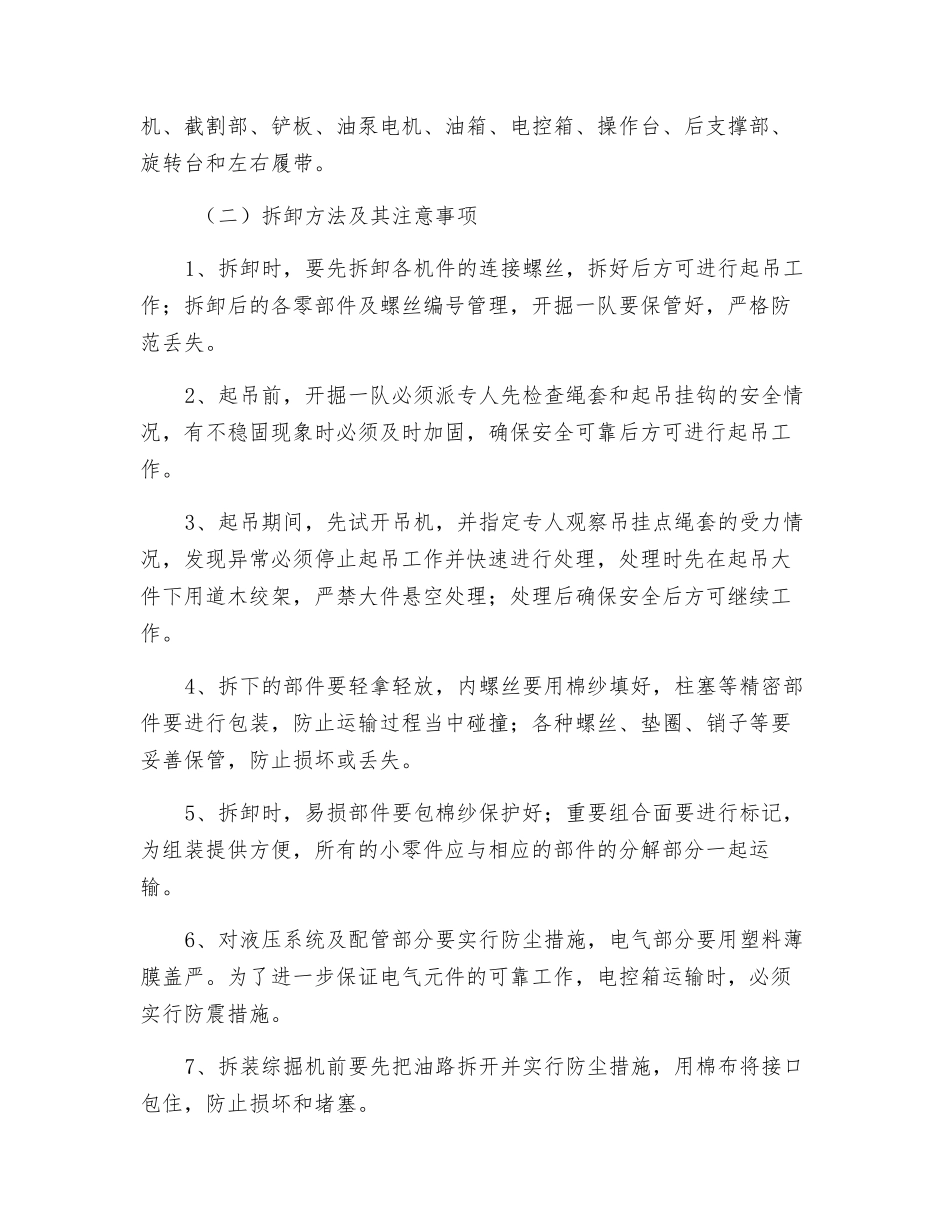

掘进机拆卸顺序:各类护板、一运刮板输送机、截割部、铲板、油泵电机、油箱、电控箱、操作台、后支撑部、旋转台和左右履带
(二)拆卸方法及其注意事项1、拆卸时,要先拆卸各机件的连接螺丝,拆好后方可进行起吊工作;拆卸后的各零部件及螺丝编号管理,开掘一队要保管好,严格防范丢失
2、起吊前,开掘一队必须派专人先检查绳套和起吊挂钩的安全情况,有不稳固现象时必须及时加固,确保安全可靠后方可进行起吊工作
3、起吊期间,先试开吊机,并指定专人观察吊挂点绳套的受力情况,发现异常必须停止起吊工作并快速进行处理,处理时先在起吊大件下用道木绞架,严禁大件悬空处理;处理后确保安全后方可继续工作

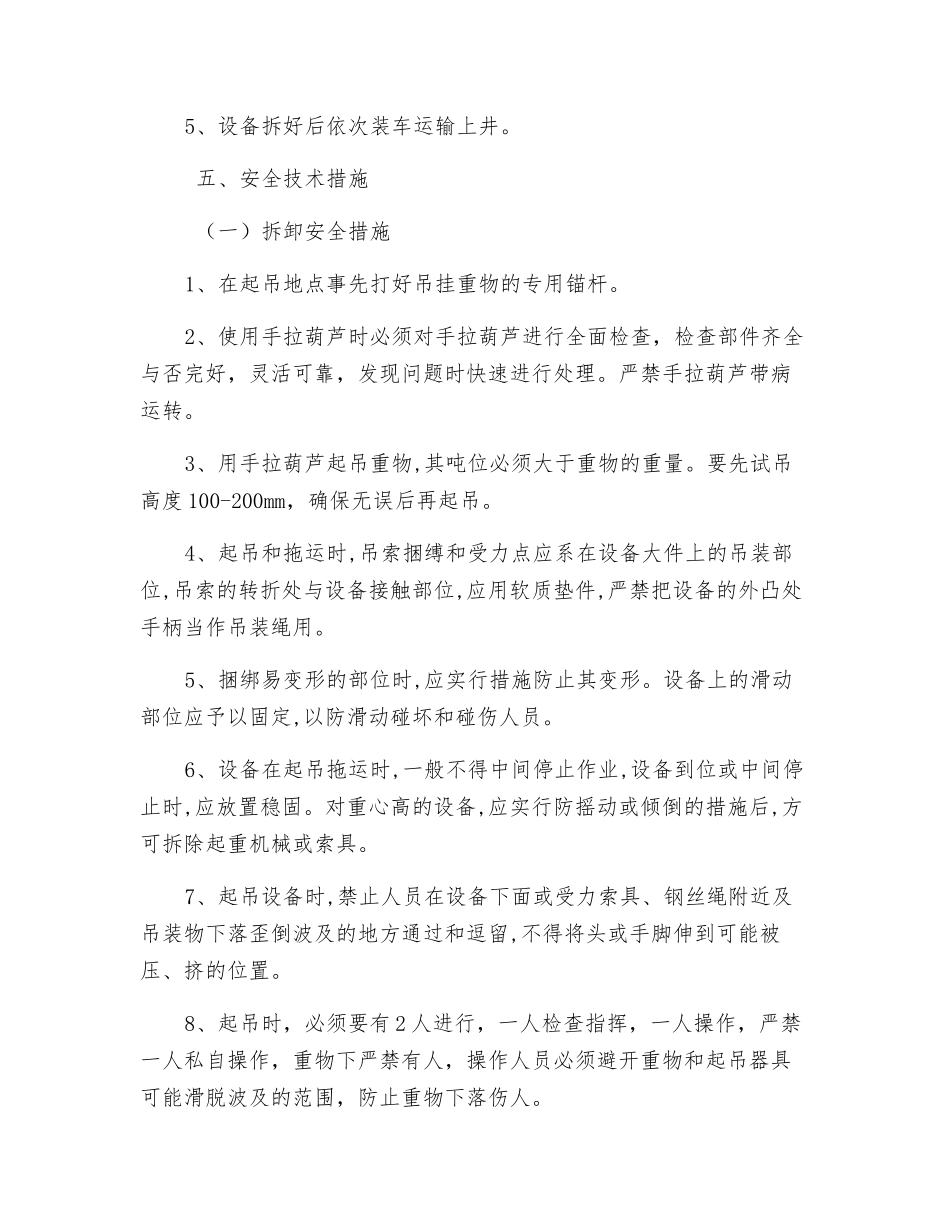

4、拆下的部件要轻拿轻放,内螺丝要用棉纱填好,柱塞等精密部件要进行包装,防止运输过程当中碰撞;各种螺丝、垫
