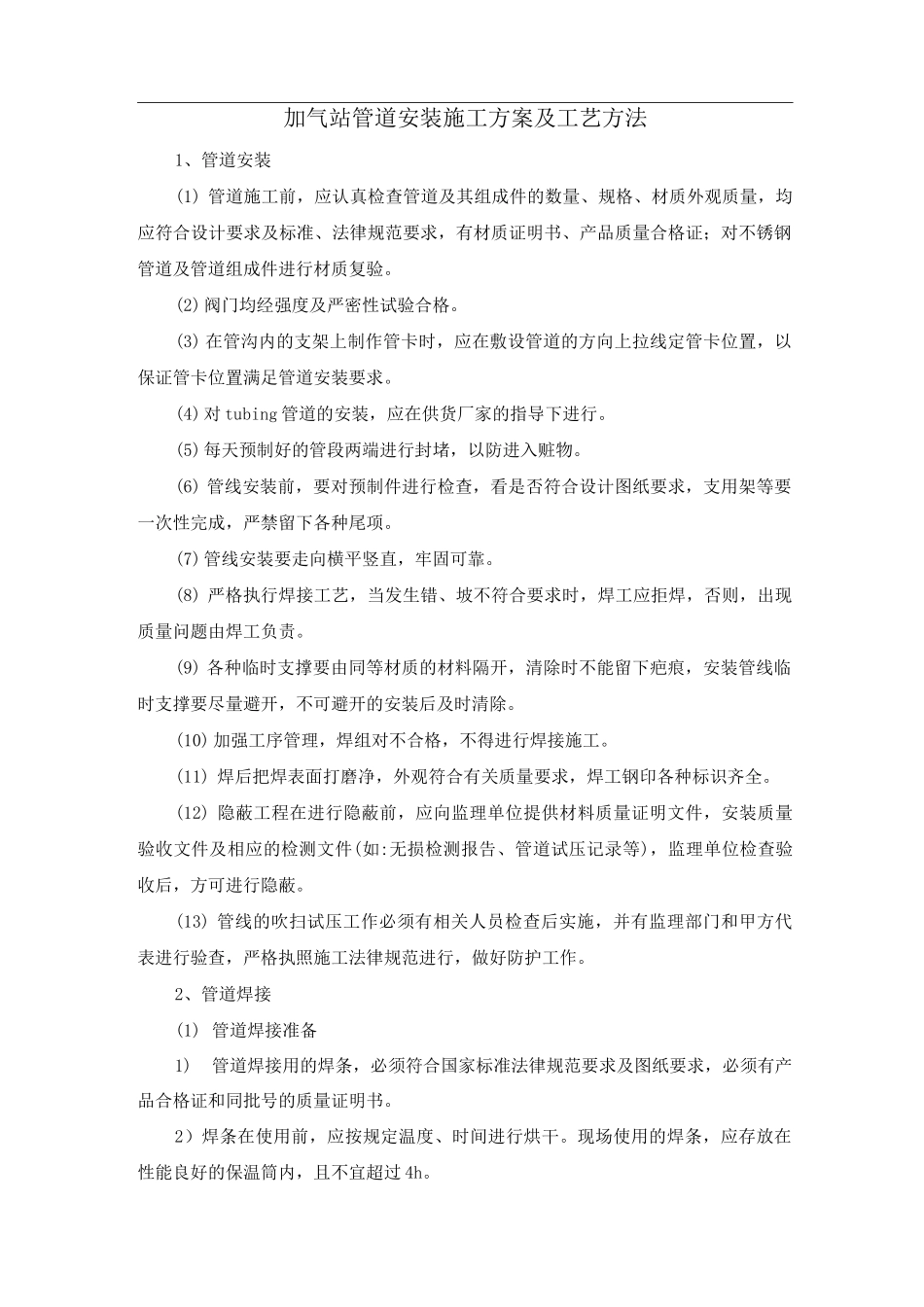

加气站管道安装施工方案及工艺方法1、管道安装(1) 管道施工前,应认真检查管道及其组成件的数量、规格、材质外观质量,均应符合设计要求及标准、法律规范要求,有材质证明书、产品质量合格证;对不锈钢管道及管道组成件进行材质复验
(2)阀门均经强度及严密性试验合格
(3) 在管沟内的支架上制作管卡时,应在敷设管道的方向上拉线定管卡位置,以保证管卡位置满足管道安装要求
(4)对 tubing 管道的安装,应在供货厂家的指导下进行
(5)每天预制好的管段两端进行封堵,以防进入赃物
(6) 管线安装前,要对预制件进行检查,看是否符合设计图纸要求,支用架等要一次性完成,严禁留下各种尾项
(7)管线安装要走向横平竖直,牢固可靠
(8) 严格执行焊接工艺,当发生错、坡不符合要求时,焊工应拒焊,否则,出现质量问题由焊工负责
(9) 各种临时支撑要由同等材质的材料隔开,清除时不能留下疤痕,安装管线临时支撑要尽量避开,不可避开的安装后及时清除
(10) 加强工序管理,焊组对不合格,不得进行焊接施工
(11) 焊后把焊表面打磨净,外观符合有关质量要求,焊工钢印各种标识齐全
(12) 隐蔽工程在进行隐蔽前,应向监理单位提供材料质量证明文件,安装质量验收文件及相应的检测文件(如:无损检测报告、管道试压记录等),监理单位检查验收后,方可进行隐蔽
(13) 管线的吹扫试压工作必须有相关人员检查后实施,并有监理部门和甲方代表进行验查,严格执照施工法律规范进行,做好防护工作
2、管道焊接(1) 管道焊接准备1)管道焊接用的焊条,必须符合国家标准法律规范要求及图纸要求,必须有产品合格证和同批号的质量证明书
2)焊条在使用前,应按规定温度、时间进行烘干
现场使用的焊条,应存放在性能良好的保温筒内,且不宜超过 4h
3)施工现场当天未用完的焊条应回收存放,重新烘干后再使用
重新烘干的次数不得超过两次

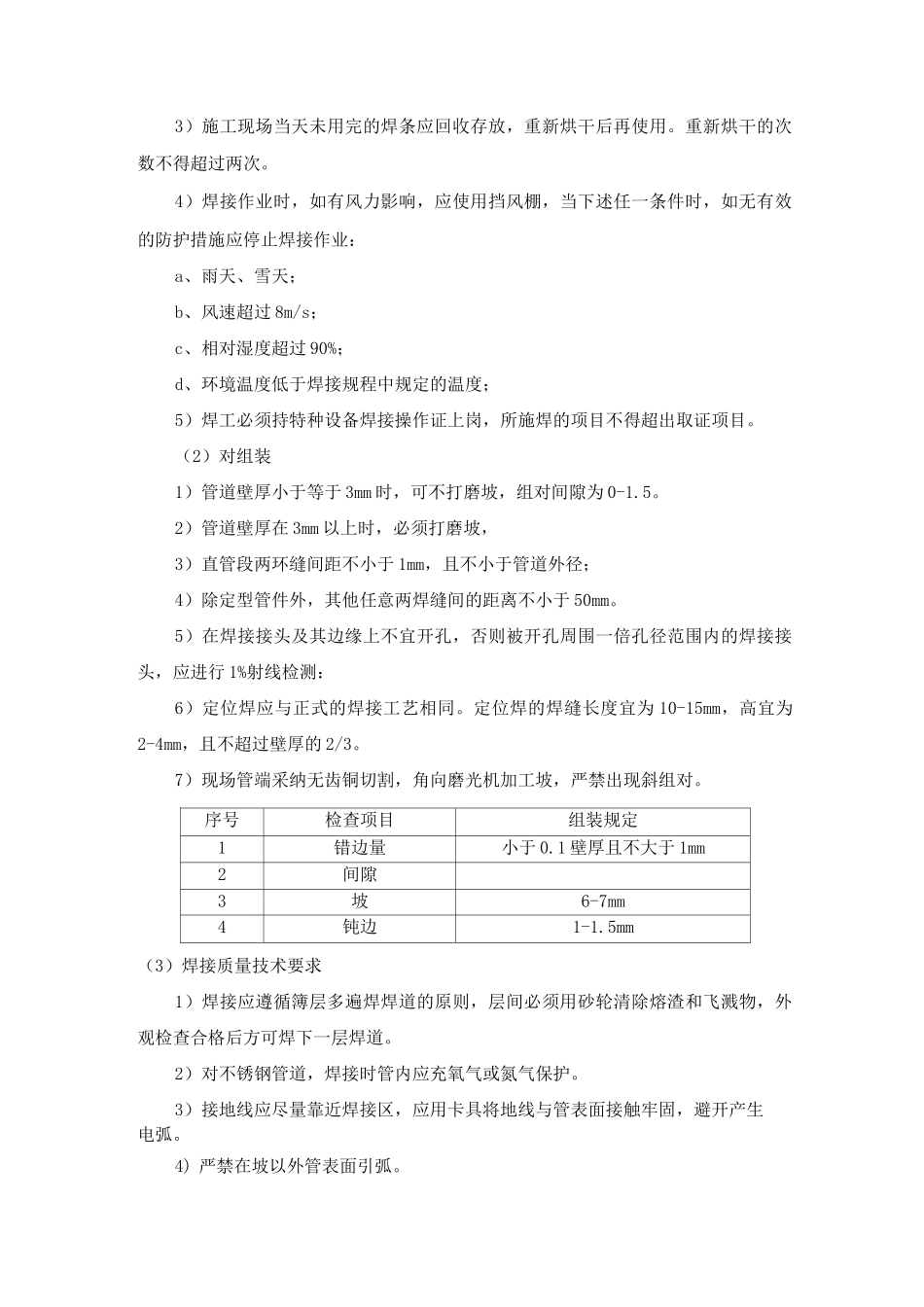

4)焊接作业时,如
