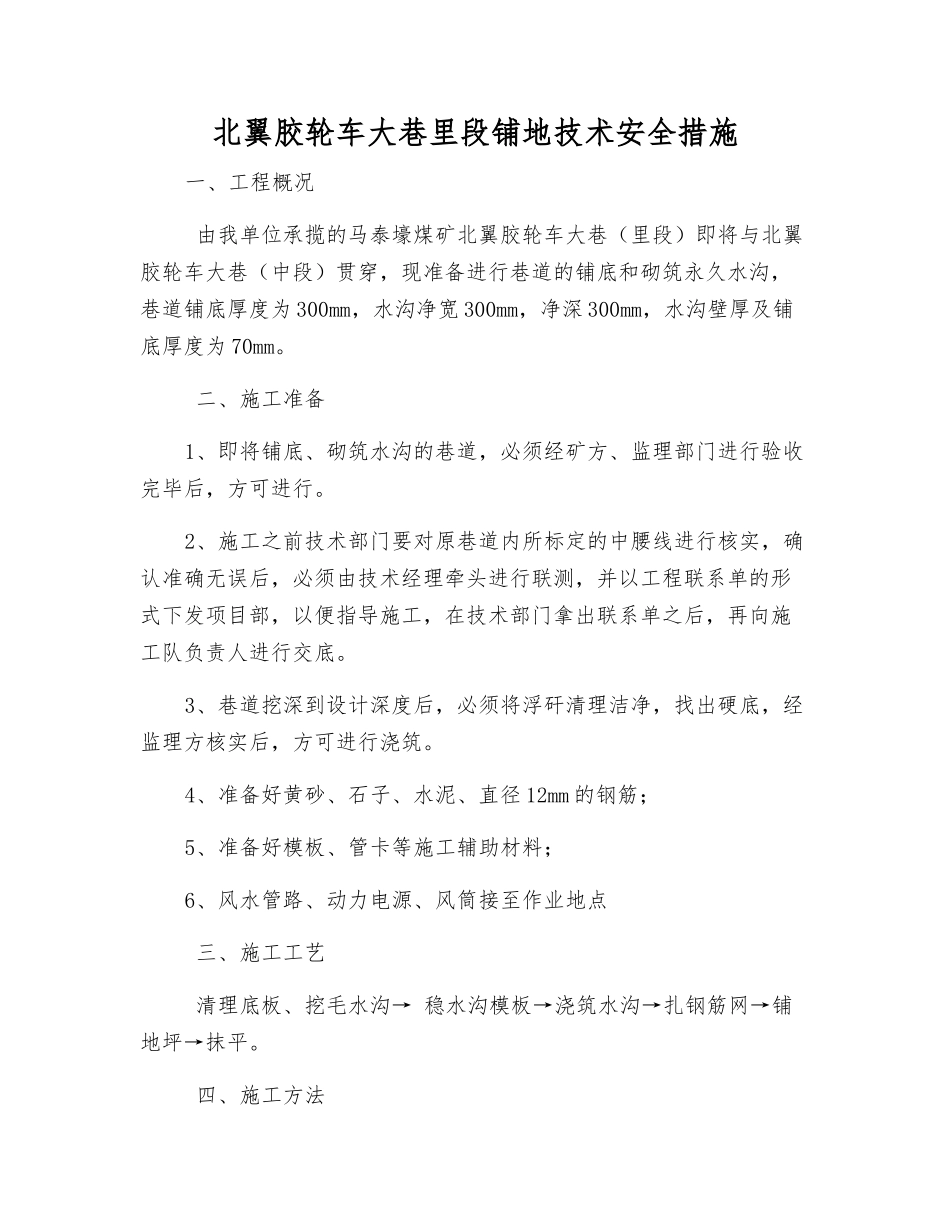

北翼胶轮车大巷里段铺地技术安全措施一、工程概况 由我单位承揽的马泰壕煤矿北翼胶轮车大巷(里段)即将与北翼胶轮车大巷(中段)贯穿,现准备进行巷道的铺底和砌筑永久水沟,巷道铺底厚度为 300mm,水沟净宽 300mm,净深 300mm,水沟壁厚及铺底厚度为 70mm。 二、施工准备1、即将铺底、砌筑水沟的巷道,必须经矿方、监理部门进行验收完毕后,方可进行。2、施工之前技术部门要对原巷道内所标定的中腰线进行核实,确认准确无误后,必须由技术经理牵头进行联测,并以工程联系单的形式下发项目部,以便指导施工,在技术部门拿出联系单之后,再向施工队负责人进行交底。3、巷道挖深到设计深度后,必须将浮矸清理洁净,找出硬底,经监理方核实后,方可进行浇筑。4、准备好黄砂、石子、水泥、直径 12mm 的钢筋;5、准备好模板、管卡等施工辅助材料;6、风水管路、动力电源、风筒接至作业地点 三、施工工艺 清理底板、挖毛水沟→ 稳水沟模板→浇筑水沟→扎钢筋网→铺地坪→抹平。 四、施工方法1、挖水沟、整平底板。施工之前测量人员在巷道两帮根据坡度用白色涂料画好腰线,施工队严格根据设计及中腰线挖出毛水沟及清理好巷道底板。2、稳水沟模板、浇注水沟。模板采纳 3m 长、300mm 宽钢模,砼浇注面与模板上沿一平;每块模板使用 3 个模板撑子(另加工,卡在两块模板内起到固定模板的作用),每个模板中间和对头处用模板卡连接,每循环按 15m 稳水沟模板。根据实验室提供的 C35 混凝土配合比经技术部门核算好每盘混凝土的用量,计算每盘石子、黄沙、水泥的用量,石子、黄沙、水泥按 C35 配比用井上拌料机配置,混凝土浇筑搅拌时间不得超过 180S。混凝土配置完成后,采纳矿用无轨胶轮车运至井下所需位置,再人工上料。浇筑时要对称、分层、均匀、连续浇筑,并安排专人振捣,直到混凝土表面出现一层薄膜灰浆为宜,不得漏振、过振。3、铺地坪。每循环水沟浇注完成后,摆扎钢筋网,然后由内向外铺设地坪,混凝土配置、搅拌、运输、上料同水沟浇筑;地坪上好料后采纳振动器振动,以保证地坪平整。 五、砼搅拌工操作章程1、准备拌料所需要的工具,要求工具齐全完好。2、检查减速箱及润滑部位润滑油是否充足良好。3、检查电源电压是否与额定相符,误差不超过±10%。4、检查电机与电器元件的界限是否牢靠,配电箱外壳是否接地。所有管线应妥善安置,以防工作时压坏碰伤造成事故。5、检查各部位连接螺栓是否牢固,尤其是运动部件的连接。...
