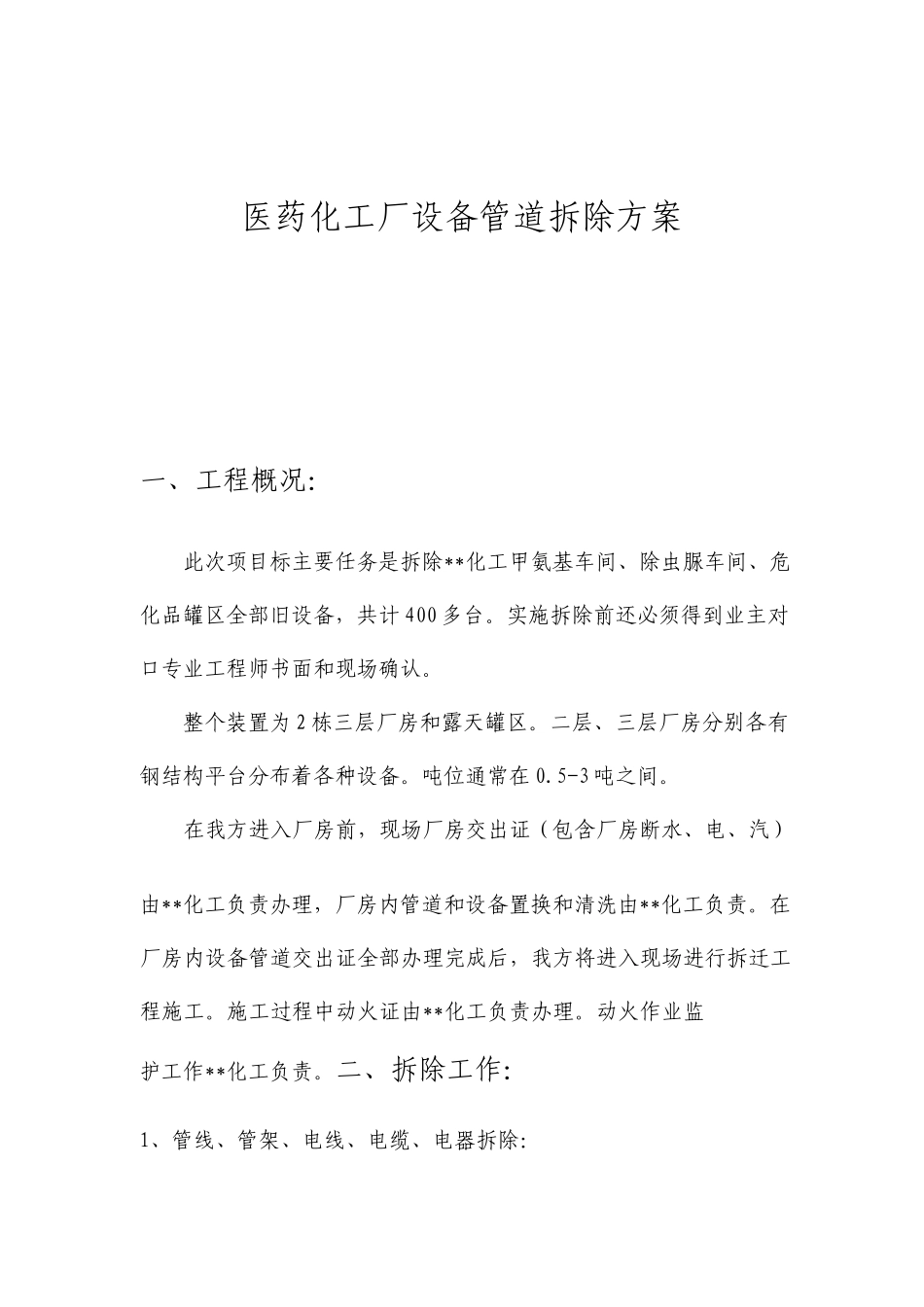

医药化工厂设备管道拆除方案 一、工程概况: 此次项目标主要任务是拆除**化工甲氨基车间、除虫脲车间、危化品罐区全部旧设备,共计 400 多台。实施拆除前还必须得到业主对口专业工程师书面和现场确认。 整个装置为 2 栋三层厂房和露天罐区。二层、三层厂房分别各有钢结构平台分布着各种设备。吨位通常在 0.5-3 吨之间。 在我方进入厂房前,现场厂房交出证(包含厂房断水、电、汽)由**化工负责办理,厂房内管道和设备置换和清洗由**化工负责。在厂房内设备管道交出证全部办理完成后,我方将进入现场进行拆迁工程施工。施工过程中动火证由**化工负责办理。动火作业监护工作**化工负责。二、拆除工作: 1、管线、管架、电线、电缆、电器拆除: 在拆迁过程中我方将依据先隶属物后主体设备拆除标准,管线、管架、电线、电缆、电器拆除是最先安排。在确认管道内没有残留物后,再进行拆除工作。而电线、电缆、电器设备则要在确认电源被切断情况下再组织施工。 拆除工作根据自上而下、先高空后地面、先地面后地下标准进行。 管线、管架、电线、电缆、电器设备重大危险原因风险削减方法: 2、塔、罐、槽、釜类设备拆除 风险描述、评价结果、控制方法表 活动场所:管线、管架、电线、电缆、电器设备 危险类别与范围:火灾、爆炸危险——人身安全 危险识别与描述: 管线、管架、电线、电缆、电器设备,管道中可能留有残余物质,在管道上动火,发生火灾、爆炸可能性较大。另外在吊装作业中存在高处坠落和触电危险。 危险包含: 火灾、爆炸、触电造成人员伤亡、滚落、坍塌和倾覆、人员或物件坠落、污染环境等。 危险评定:D=L×E×C 风险级别:高度 危险控制: 1、 由甲方单位技术人员对动火设备、管线进行技术交底。 2、 对管线进行置换,置换后将管线间连接其它法兰、阀门拆离。 3、 依照委托方 “设备检修安全合格交出证”进行现场确认。 4、 动火前办理动火汇报,经审批同意后方可施工。 5、 动火时双方单位(甲方单位、施工单位)相关安全人员必须抵达现场。 6、 检测设备、管线内可燃气体浓度(每30分钟检验一次)。 7、 动火点相对固定。 8、 现场灭火器等防火设施满足要求。 甲方做到:先期拆除全部与设备联接管道使设备处于隔离状态,在确认工艺处理结束后再对设备进行强制通风,设备测氧、测爆分析合格。甲方办理动火手续完成,并下达拆除指令后,经我方项目经理同意方可开工。全部拆除工作,必须服从现...
