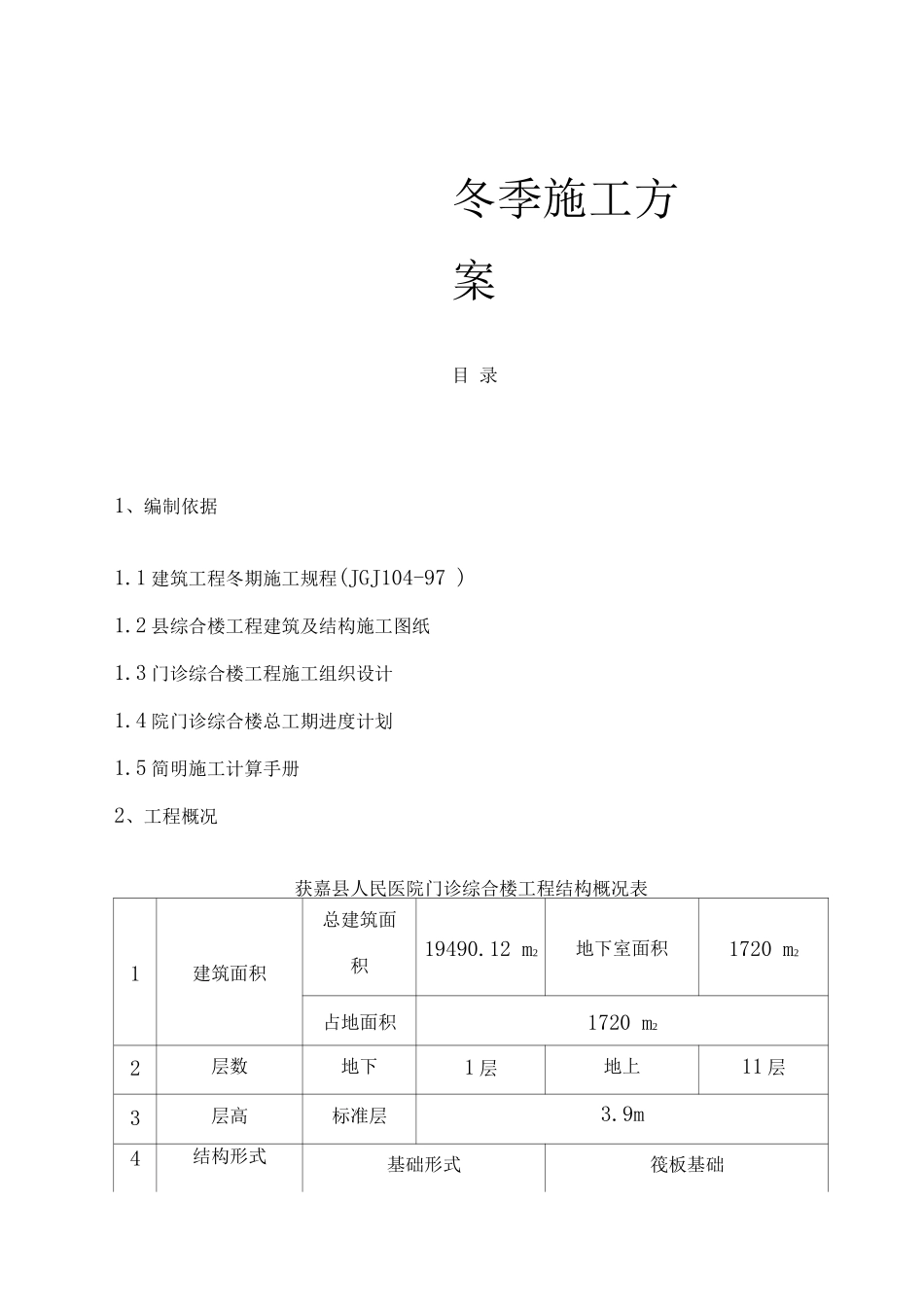

冬季施工方案目 录1、编制依据1.1 建筑工程冬期施工规程(JGJ104-97 )1.2 县综合楼工程建筑及结构施工图纸1.3 门诊综合楼工程施工组织设计1.4 院门诊综合楼总工期进度计划1.5 简明施工计算手册2、工程概况获嘉县人民医院门诊综合楼工程结构概况表1建筑面积总建筑面积19490.12 m2地下室面积1720 m2占地面积1720 m22层数地下1 层地上11 层3层高标准层3.9m4结构形式基础形式筏板基础结构形式框架剪力墙5地下防水结构自防水抗渗混凝土自防水结构外防水PAC 卷材防水构造防水止水钢板、止水带、止水条6结构断面尺寸(mm)基础底板厚度16、 9地下室外墙厚度250、内墙厚度250柱断面8 x 8、 7 x 7、 6x 6梁断面楼板厚度7楼梯结构形式梁板式楼梯8坡道结构形式悬挑式,与主体结构相连9施工缝留设后浇带地上结构外墙在板面3、施工部署3.1 进度安排根据总体工期网络控制计划,以及新乡市常年进入冬期施工的日期(约在 12 月中旬)和结束冬期施工的日期(约为三月中旬),在冬期施工过程中主要进行如下分项工程的施工:地下室外防水1-5 外墙砌体工程施工6~11 层结构3.2 组织机构项目成立冬季施工领导小组,主管工程冬期施工的准备、实行、落实、检查等工作,具体人员组成及分工如下表:姓名职务责任项目经理,组长全面负责项目的冬期施工领导工作生产经理,副组长主管现场冬期施工的实行、落实、检查工作安全员负责冬期施工期间的安全、消防、防火及现场的文3明施工技术员冬季施工方案、措施的制订与编制,技术问题的处理施工员负责管理施工现场冬施措施的具体实施情况质检员全面检查冬施期间各分部分项工程的质量情况材料员负责冬期施工物资的采购、保管泥工工长混凝土浇筑后的保温养护工作;墙、板的保温工作检查;砌体施工时的保温养护工作机电工长负责现场临时水电线路的冬期保温措施的落实、检查与维修试验员负责每日测温以及施工中的取样送检工作3.3 冬施原则及特点冬期施工原则:当室外平均温度连续五天稳定低于 5° C 即进入冬期施工;当室外平均温度连续五天高于 5° C 时即解除冬期施工。冬期施工特点:(1)冬季施工条件及环境不利,是工程质量事故出现多发季节,其质量事故出现约占全年的三分之二以上,尤以混凝土工程居多。(2)质量事故出现的隐蔽性、滞后性,即工程是冬天施工的,大多数在春季开始才暴露出来,因而给事故处理带来很大难度。(3)冬期施工的计划性和准备工作时间性强。4、施工准备4.1 技术准备...
