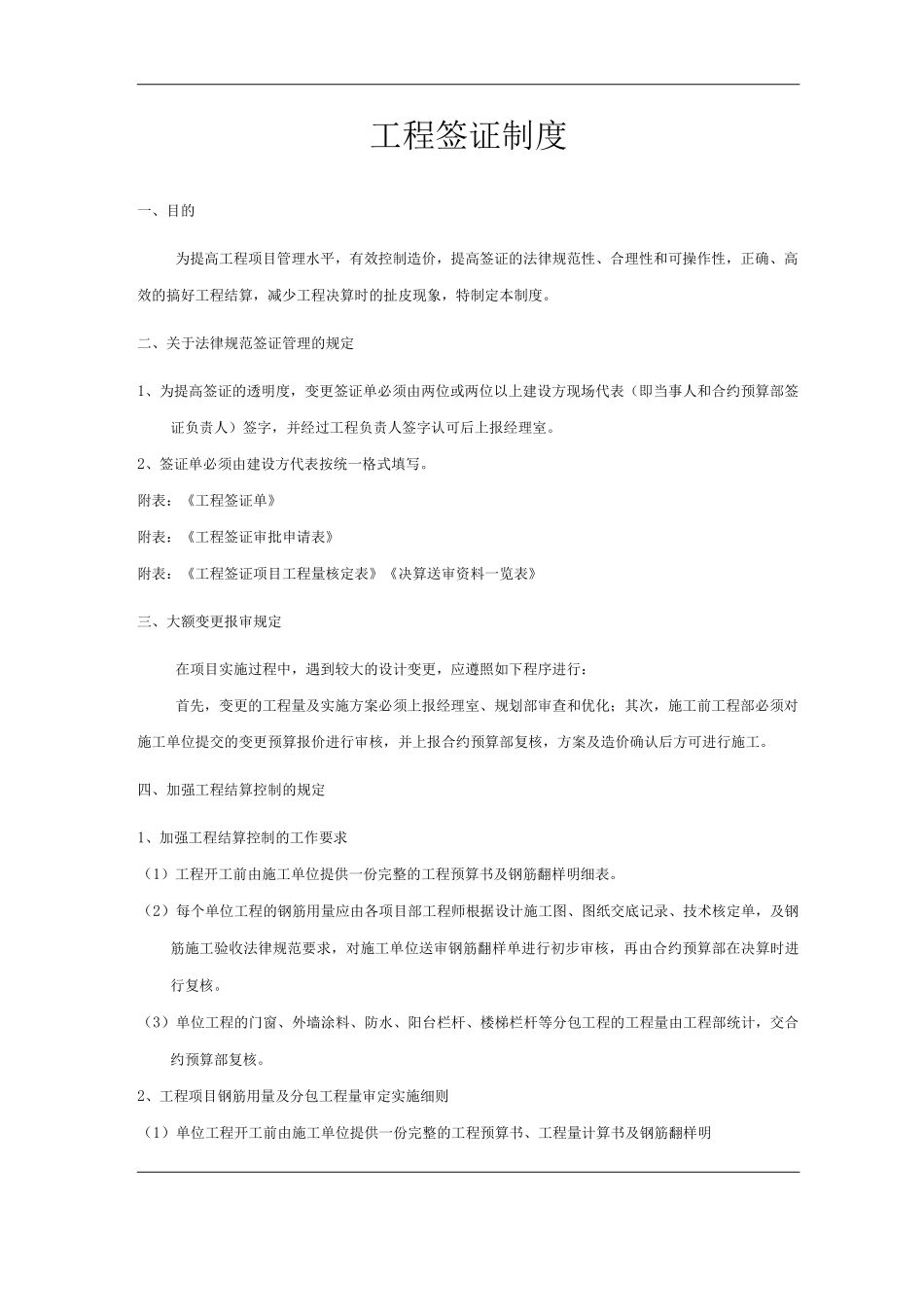

工程签证制度一、目的为提高工程项目管理水平,有效控制造价,提高签证的法律规范性、合理性和可操作性,正确、高效的搞好工程结算,减少工程决算时的扯皮现象,特制定本制度。二、关于法律规范签证管理的规定1、为提高签证的透明度,变更签证单必须由两位或两位以上建设方现场代表(即当事人和合约预算部签证负责人)签字,并经过工程负责人签字认可后上报经理室。2、签证单必须由建设方代表按统一格式填写。附表:《工程签证单》附表:《工程签证审批申请表》附表:《工程签证项目工程量核定表》《决算送审资料一览表》三、大额变更报审规定在项目实施过程中,遇到较大的设计变更,应遵照如下程序进行:首先,变更的工程量及实施方案必须上报经理室、规划部审查和优化;其次,施工前工程部必须对施工单位提交的变更预算报价进行审核,并上报合约预算部复核,方案及造价确认后方可进行施工。四、加强工程结算控制的规定1、加强工程结算控制的工作要求(1)工程开工前由施工单位提供一份完整的工程预算书及钢筋翻样明细表。(2)每个单位工程的钢筋用量应由各项目部工程师根据设计施工图、图纸交底记录、技术核定单,及钢筋施工验收法律规范要求,对施工单位送审钢筋翻样单进行初步审核,再由合约预算部在决算时进行复核。(3)单位工程的门窗、外墙涂料、防水、阳台栏杆、楼梯栏杆等分包工程的工程量由工程部统计,交合约预算部复核。2、工程项目钢筋用量及分包工程量审定实施细则(1)单位工程开工前由施工单位提供一份完整的工程预算书、工程量计算书及钢筋翻样明细表。(2)上述资料建设单位工程部及监理工程师备案。(3)基础及主体工程施工阶段,由建设方工程部及监理工程师对比施工图及钢筋翻样单,审核钢筋翻样,确定分项工程钢筋用量。(4)工程主体结束后,一个月内将已审定的,并由监理工程师及建设方工程部审核签字的钢筋翻样审核单报合约预算部。(5)工程结算前由投资管理部对工程部审核的钢筋翻样单进行复核。(6)单位工程的门窗、外墙涂料、屋面防水、阳台栏杆、楼梯栏杆等分包工程的工程量由工程部统计,报合约预算部复核。3、附表附件四:《单位工程分包项目工程量核定表》附件五:《单位工程门窗分部工程量核定表》附件六:《单位工程钢筋分部工程量核定表》附件一:工程签证项目工程量核定表编号:单位工程名称:序号分包工程名称单位核定工程量备注1外墙涂料平米展开面积2屋面防水平米展开面积3阳台栏杆米延长米4楼梯栏杆米延...
