单栋住宅结构工程施工技术措施单栋住宅结构工程施工技术措施1、挖土:采纳单斗挖掘机挖土,挖土放坡比例为 1 :0
33,在 挖土作业时,每班组工作人员必须做好施工记录,建立交接 班制度
土方工程中土方挖好后,按设计标高进行基槽修整
2、条基垫层砼垫层标高布置施工结束后,按设计进行垫层施工, 并在垫层上弹线进行下部施工,垫层 C10o在垫层施工完毕后,砼强度满足要求后,开始砌砖模, 进行钢筋绑扎,进入砼施工
3、基础钢工程:i

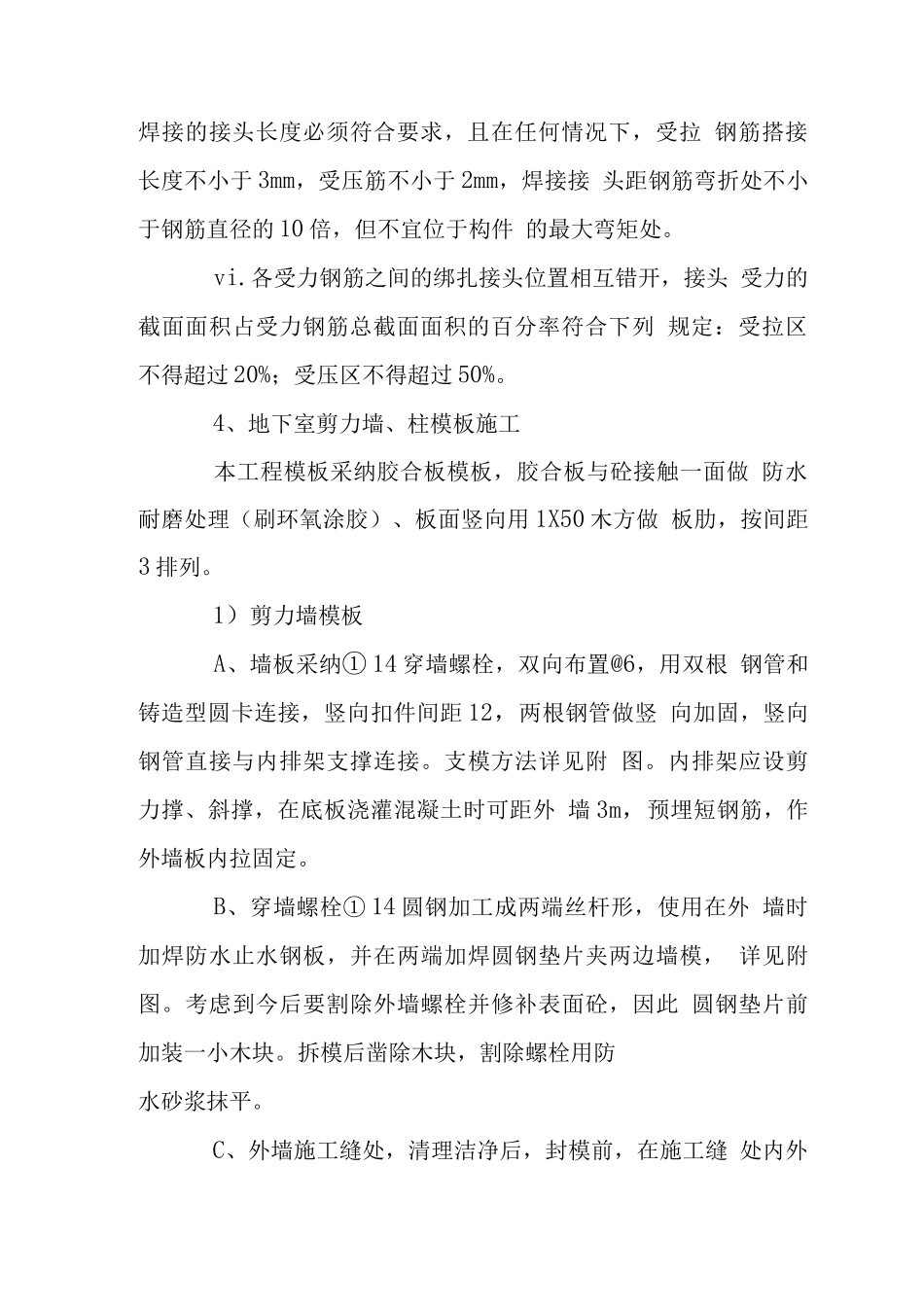

钢筋运到现场应根据品种规格,按批次分别堆放, 钢筋制作时采纳切断机,钢筋长度要求准确,其允许偏差为 土 10mm
①20 以上钢筋采纳焊接(电弧焊),经焊接实验合 格后,方可正式施工
钢筋在分项工程(前项)工程检查合格后,进场, 并在钢筋复试合格后,方可进行施工
钢筋在制作时,必须根据技术员所给定的钢筋下料单进行制做
安装时配置的钢筋不得变形,松脱和开焊,钢筋绑 扎和焊接的接头长度必须符合要求,且在任何情况下,受拉 钢筋搭接长度不小于 3mm,受压筋不小于 2mm,焊接接 头距钢筋弯折处不小于钢筋直径的 10 倍,但不宜位于构件 的最大弯矩处
各受力钢筋之间的绑扎接头位置相互错开,接头 受力的截面面积占受力钢筋总截面面积的百分率符合下列 规定:受拉区不得超过 20%;受压区不得超过 50%

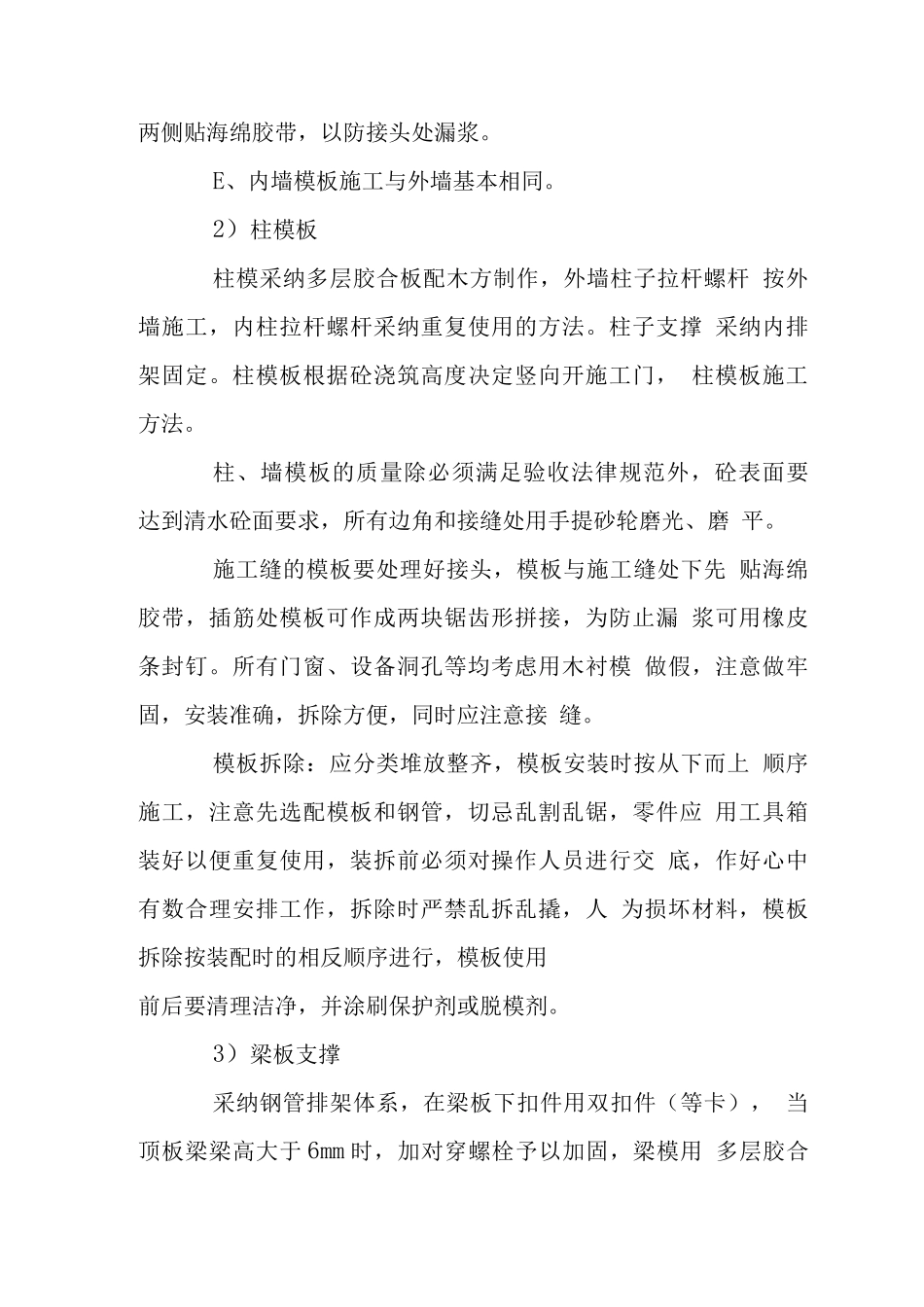

4、地下室剪力墙、柱模板施工本工程模板采纳胶合板模板,胶合板与砼接触一面做 防水耐磨处理(刷环氧涂胶)、板面竖向用 1X50 木方做 板肋,按间距3 排列
1)剪力墙模板A、墙板采纳① 14 穿墙螺栓,双向布置@6,用双根 钢管和铸造型圆卡连接,竖向扣件间距 12,两根钢管做竖 向加固,竖向钢管直接与内排架支撑连接
支模方法详见附 图
内排架应设剪力撑、斜撑,在底板浇灌混凝土时可距外 墙 3m,预埋短钢筋,作外墙板内拉固定
B、穿墙螺栓
