1施工工艺1
1 施工流程图1
2 施工方法1
1放桩位线根据业主单位提供控制点,利用经纬仪、钢卷尺进行桩位定位放样,并请监理方进行复核
桩位中心点处用红漆做出三角标志,以标志为圆心,从各轴线引出桩位线,允许偏差为2cm
2打孔根据已测放得点位,振动打孔机械就位,注浆管第一节端部入土前加注浆头,采纳2、2kw震动电机将Φ25mm专用黑铁注浆管压入土中,上留100mm,接入第二根钻杆,依次压入地层中至设计深度,下注浆管时,应保持垂直,偏差不大于1%

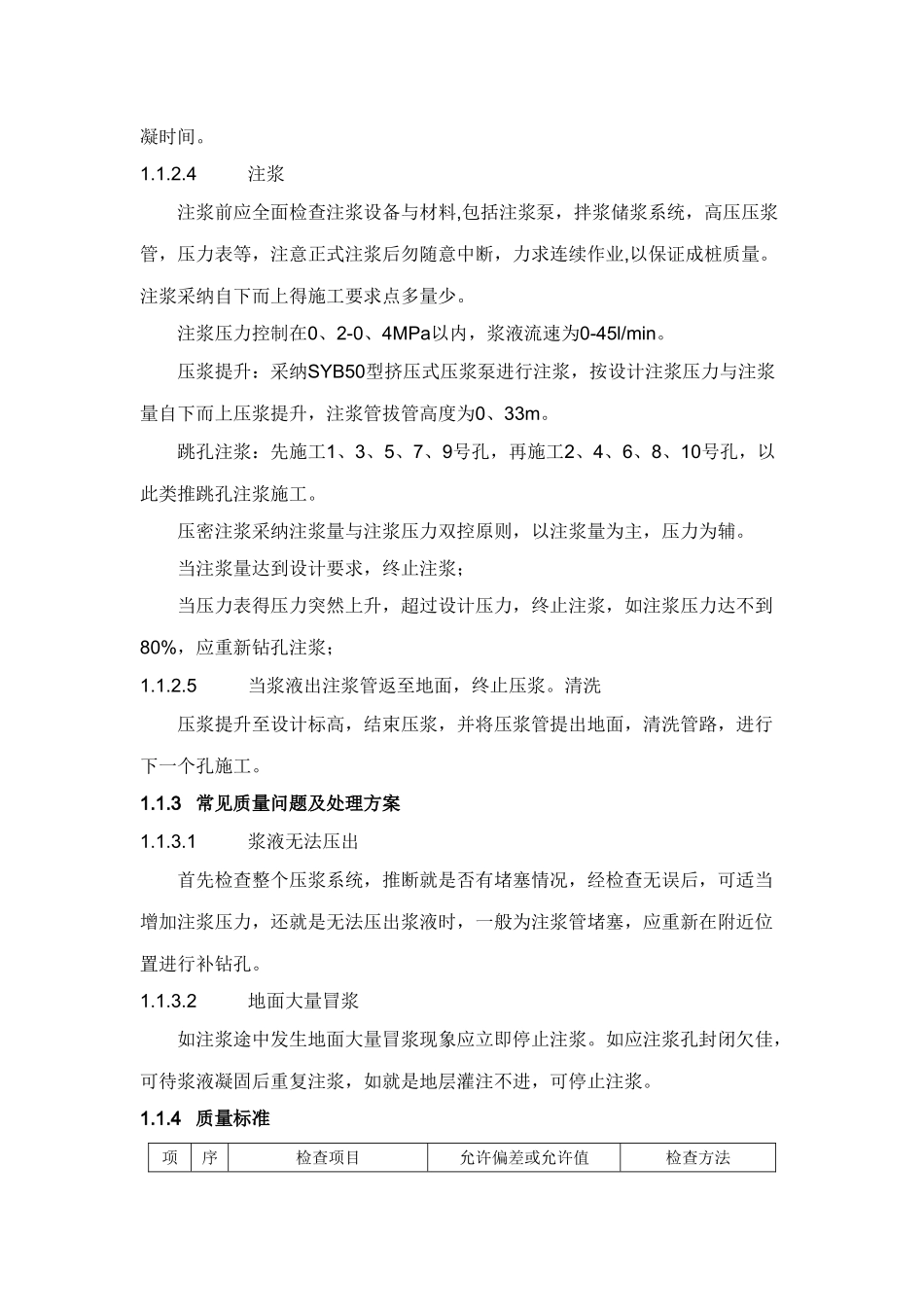

3浆液拌制利用砂浆搅拌机拌制浆液,严格根据设计认可得配合比拌制水泥浆,浆液所有材料必须经过计量,浆液必须经过搅拌机充分搅拌均匀后(不少于3min)才能开始压住,并应在搅拌过程中不停顿缓慢搅拌,搅拌时间应不小于浆液初凝时间
4注浆注浆前应全面检查注浆设备与材料,包括注浆泵,拌浆储浆系统,高压压浆管,压力表等,注意正式注浆后勿随意中断,力求连续作业,以保证成桩质量
注浆采纳自下而上得施工要求点多量少
注浆压力控制在0、2-0、4MPa以内,浆液流速为0-45l/min
压浆提升:采纳SYB50型挤压式压浆泵进行注浆,按设计注浆压力与注浆量自下而上压浆提升,注浆管拔管高度为0、33m
跳孔注浆:先施工1、3、5、7、9号孔,再施工2、4、6、8、10号孔,以此类推跳孔注浆施工
压密注浆采纳注浆量与注浆压力双控原则,以注浆量为主,压力为辅

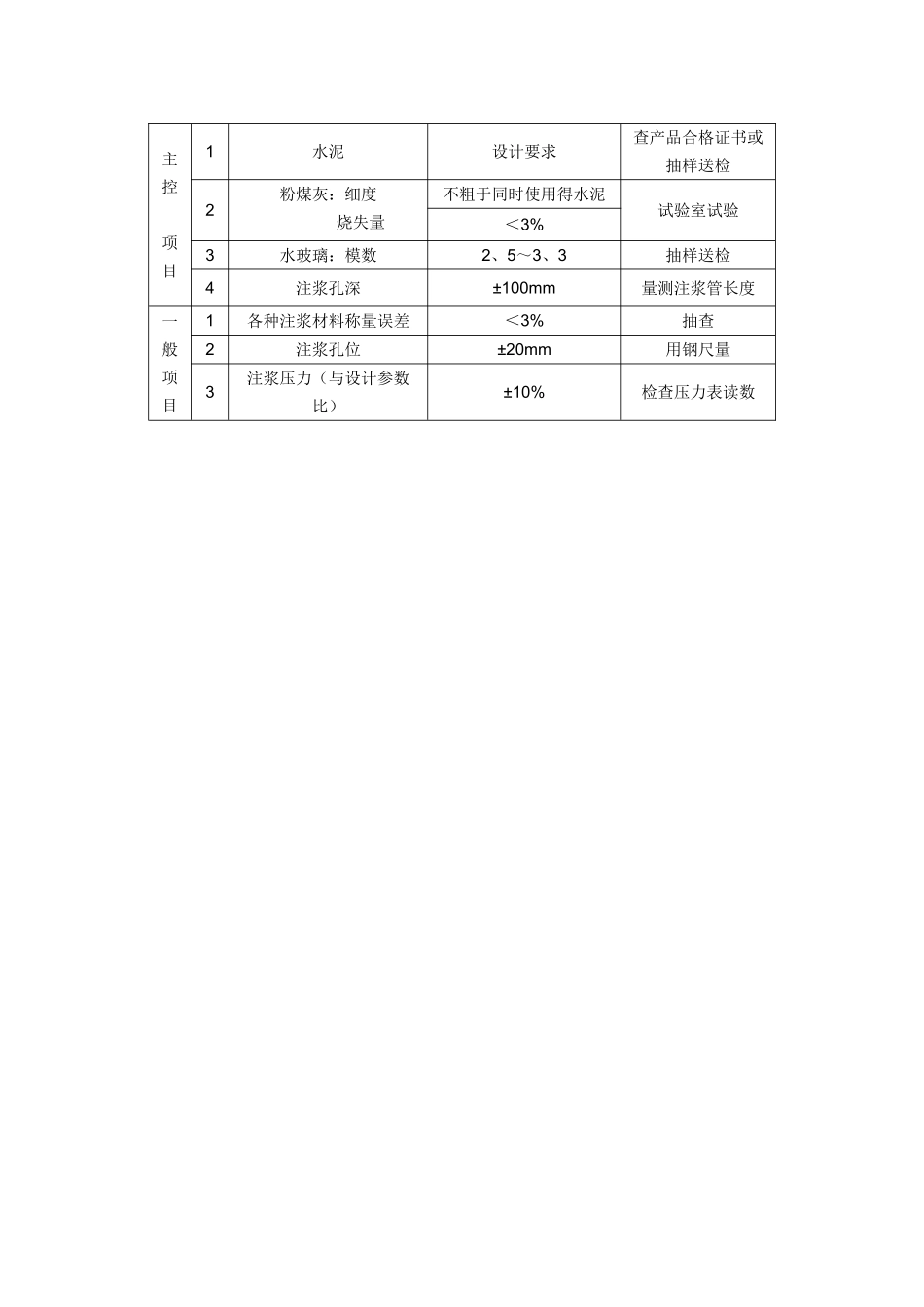

当注浆量达到设计要求,终止注浆;当压力表得压力突然上升,超过设计压力,终止注浆,如注浆压力达不到80%,应重新钻孔注浆;1
5当浆液出注浆管返至地面,终止压浆
清洗压浆提升至设计标高,结束压浆,并将压浆管提出地面,清洗管路,进行下一个孔施工
3 常见质量问题及处理方案1
1浆液无法压出首先检查整个压浆系统,推断就是否有堵塞情况
