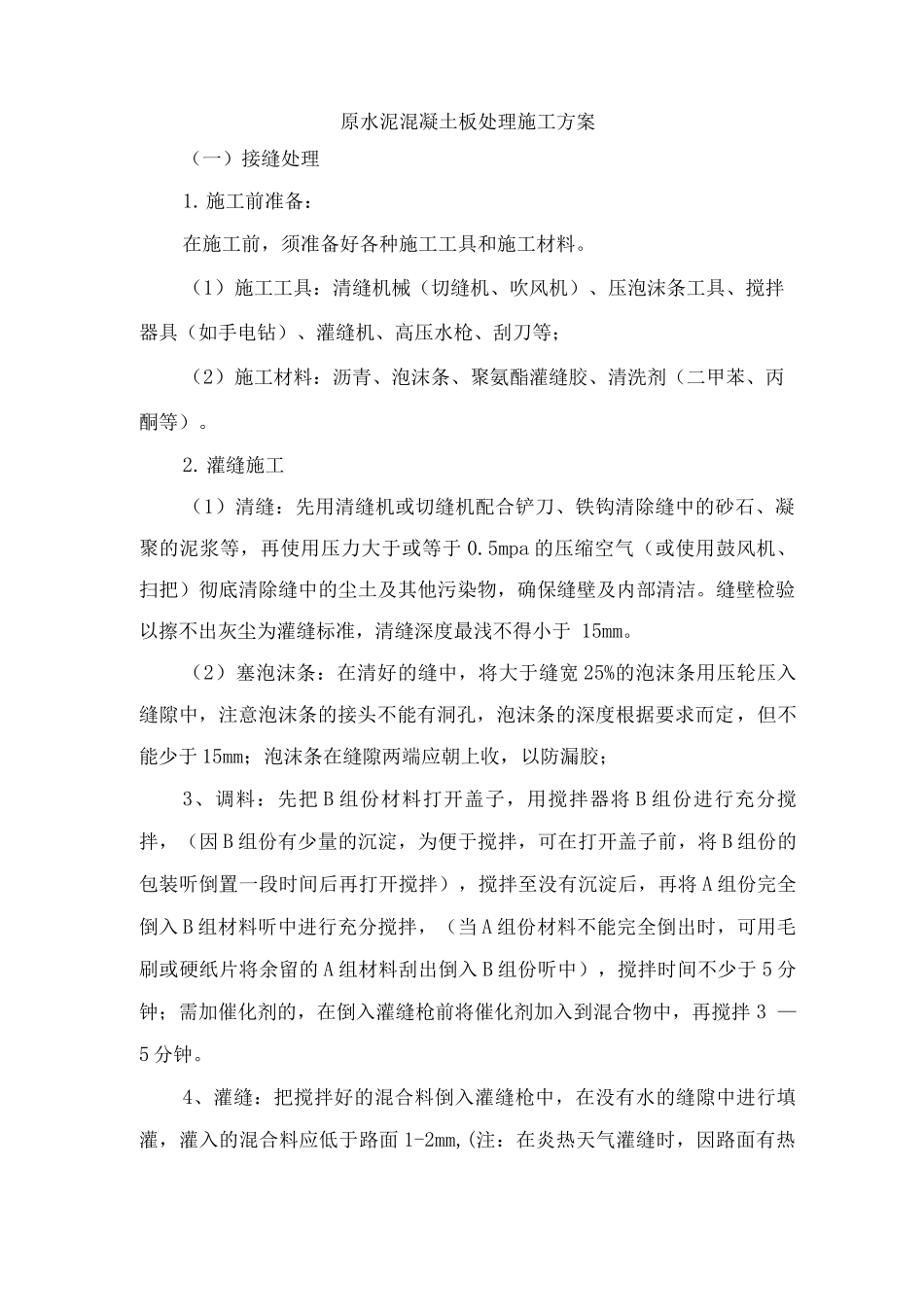

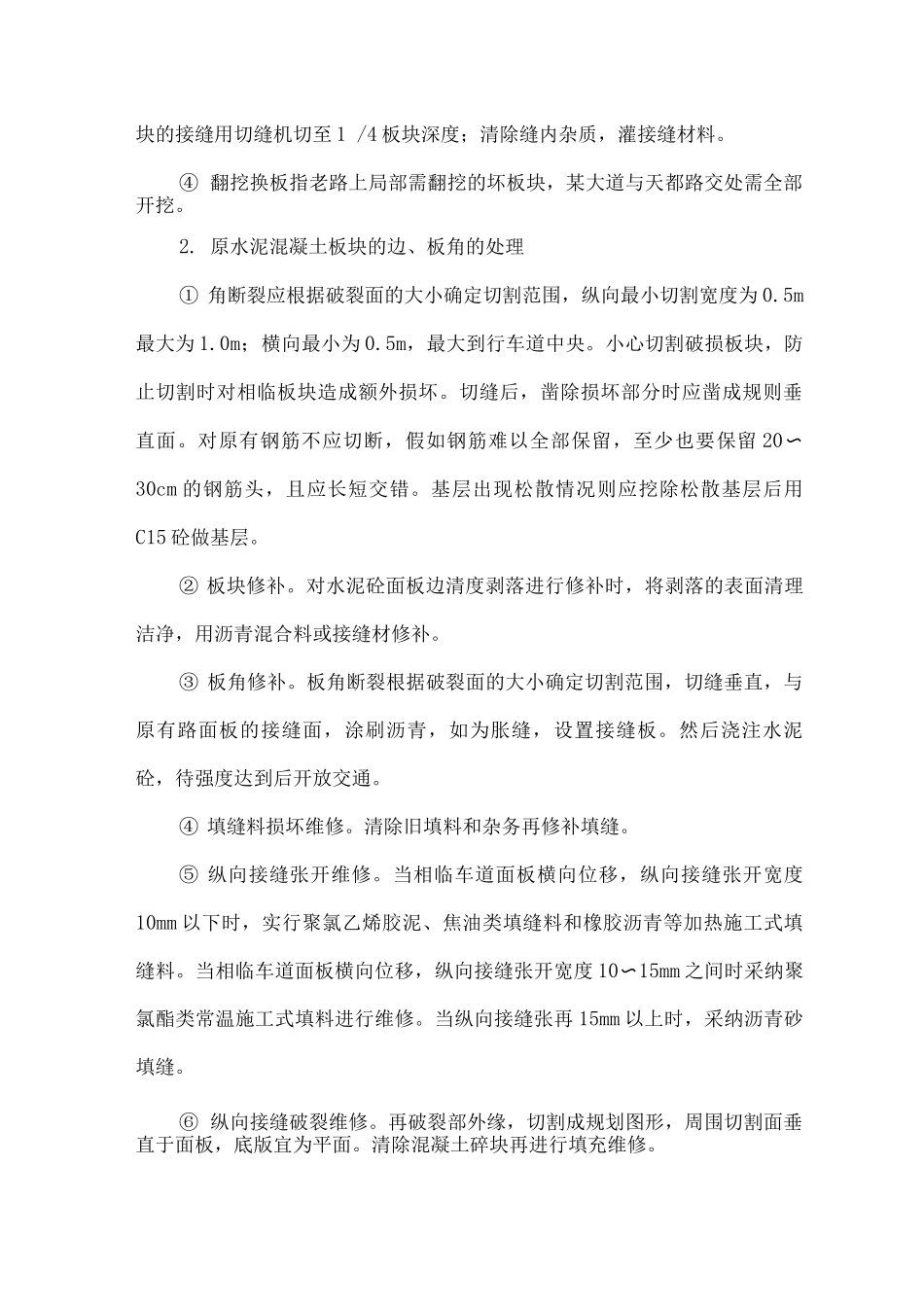

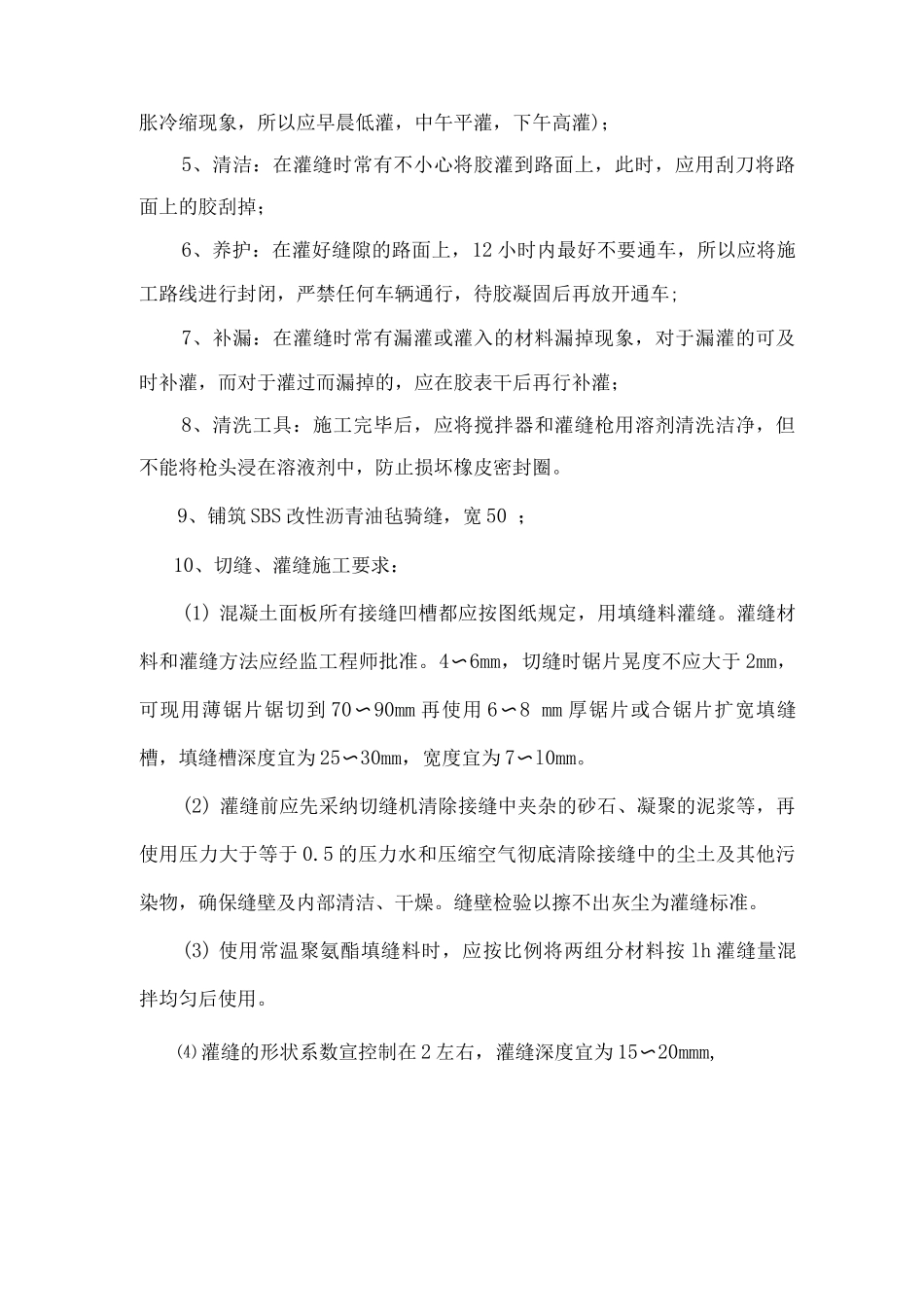

原水泥混凝土板处理施工方案(一)接缝处理1.施工前准备:在施工前,须准备好各种施工工具和施工材料。(1)施工工具:清缝机械(切缝机、吹风机)、压泡沫条工具、搅拌器具(如手电钻)、灌缝机、高压水枪、刮刀等;(2)施工材料:沥青、泡沫条、聚氨酯灌缝胶、清洗剂(二甲苯、丙酮等)。2. 灌缝施工(1)清缝:先用清缝机或切缝机配合铲刀、铁钩清除缝中的砂石、凝聚的泥浆等,再使用压力大于或等于 0.5mpa 的压缩空气(或使用鼓风机、扫把)彻底清除缝中的尘土及其他污染物,确保缝壁及内部清洁。缝壁检验以擦不出灰尘为灌缝标准,清缝深度最浅不得小于 15mm。(2)塞泡沫条:在清好的缝中,将大于缝宽 25%的泡沫条用压轮压入缝隙中,注意泡沫条的接头不能有洞孔,泡沫条的深度根据要求而定,但不能少于 15mm;泡沫条在缝隙两端应朝上收,以防漏胶;3、调料:先把 B 组份材料打开盖子,用搅拌器将 B 组份进行充分搅拌,(因 B 组份有少量的沉淀,为便于搅拌,可在打开盖子前,将 B 组份的包装听倒置一段时间后再打开搅拌),搅拌至没有沉淀后,再将 A 组份完全倒入 B 组材料听中进行充分搅拌,(当 A 组份材料不能完全倒出时,可用毛刷或硬纸片将余留的 A 组材料刮出倒入 B 组份听中),搅拌时间不少于 5 分钟;需加催化剂的,在倒入灌缝枪前将催化剂加入到混合物中,再搅拌 3 — 5 分钟。4、灌缝:把搅拌好的混合料倒入灌缝枪中,在没有水的缝隙中进行填灌,灌入的混合料应低于路面 1-2mm,(注:在炎热天气灌缝时,因路面有热胀冷缩现象,所以应早晨低灌,中午平灌,下午高灌);5、清洁:在灌缝时常有不小心将胶灌到路面上,此时,应用刮刀将路面上的胶刮掉;6、养护:在灌好缝隙的路面上,12 小时内最好不要通车,所以应将施工路线进行封闭,严禁任何车辆通行,待胶凝固后再放开通车;7、补漏:在灌缝时常有漏灌或灌入的材料漏掉现象,对于漏灌的可及时补灌,而对于灌过而漏掉的,应在胶表干后再行补灌;8、清洗工具:施工完毕后,应将搅拌器和灌缝枪用溶剂清洗洁净,但不能将枪头浸在溶液剂中,防止损坏橡皮密封圈。9、铺筑 SBS 改性沥青油毡骑缝,宽 50 ;10、切缝、灌缝施工要求:(1) 混凝土面板所有接缝凹槽都应按图纸规定,用填缝料灌缝。灌缝材料和灌缝方法应经监工程师批准。4〜6mm,切缝时锯片晃度不应大于 2mm,可现用薄锯片锯切到 70〜90mm 再使用 6〜8 mm 厚锯片或合锯片扩宽填缝槽,...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

原水泥混凝土板处理施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
