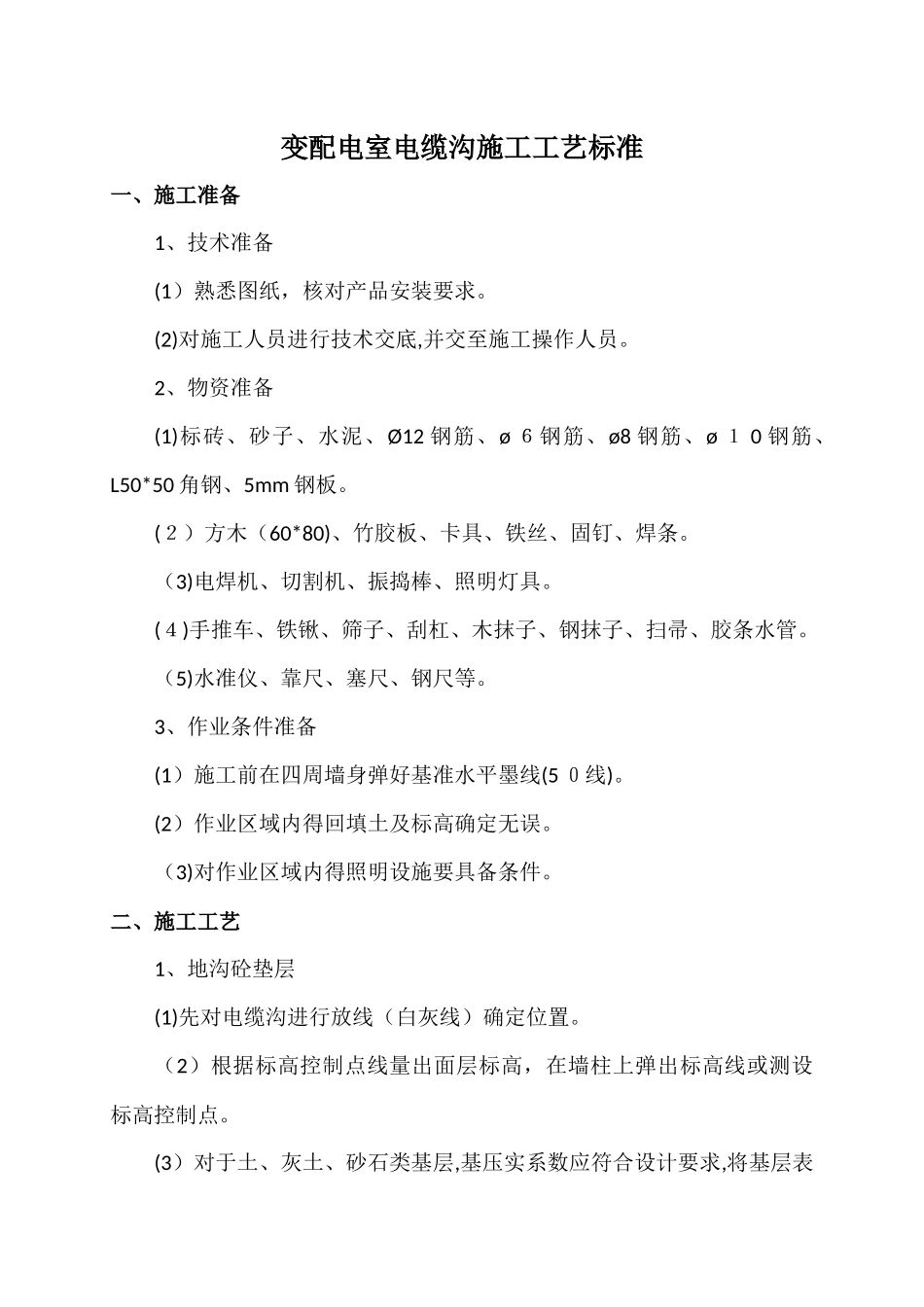

变配电室电缆沟施工工艺标准一、施工准备1、技术准备(1)熟悉图纸,核对产品安装要求
(2)对施工人员进行技术交底,并交至施工操作人员
2、物资准备(1)标砖、砂子、水泥、Ø12 钢筋、ø 6钢筋、ø8 钢筋、ø 1 0 钢筋、L50*50 角钢、5mm 钢板
(2)方木(60*80)、竹胶板、卡具、铁丝、固钉、焊条
(3)电焊机、切割机、振捣棒、照明灯具
(4)手推车、铁锹、筛子、刮杠、木抹子、钢抹子、扫帚、胶条水管
(5)水准仪、靠尺、塞尺、钢尺等
3、作业条件准备(1)施工前在四周墙身弹好基准水平墨线(5 0线)
(2)作业区域内得回填土及标高确定无误
(3)对作业区域内得照明设施要具备条件
二、施工工艺1、地沟砼垫层(1)先对电缆沟进行放线(白灰线)确定位置
(2)根据标高控制点线量出面层标高,在墙柱上弹出标高线或测设标高控制点

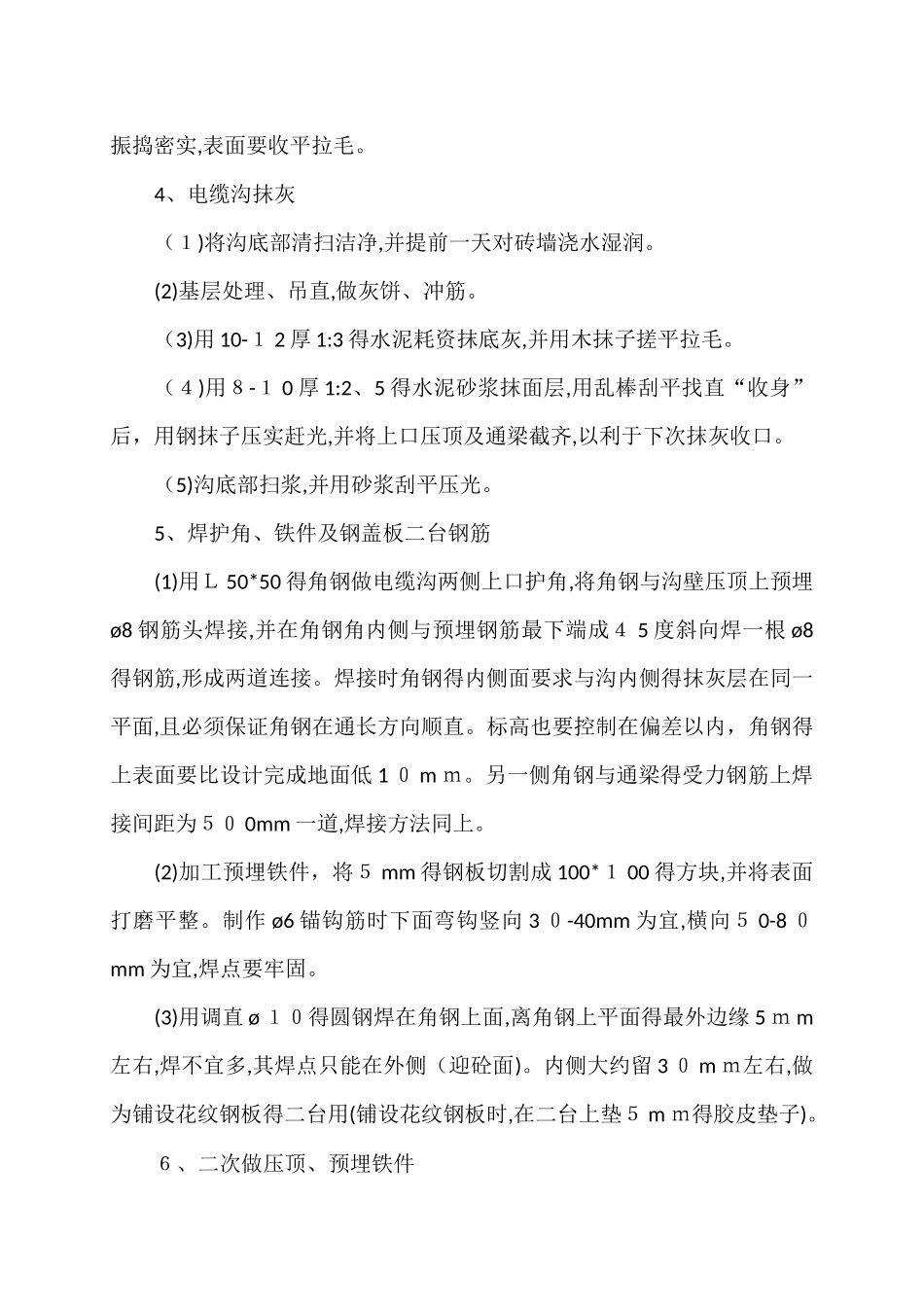

(3)对于土、灰土、砂石类基层,基压实系数应符合设计要求,将基层表面得杂物清理洁净,并按标高整平
(4)施工前一天对基层表面进行洒水湿润并晾干,不得有明水
(5)用方木配竹胶板对四周进行支模,封堵 1 0cm高边模,并调平上标高
(6)对于面积过大得区域,用砼相同配合比得细石砼抹灰饼,纵横间距1、5m,灰饼上平标高同面层标高

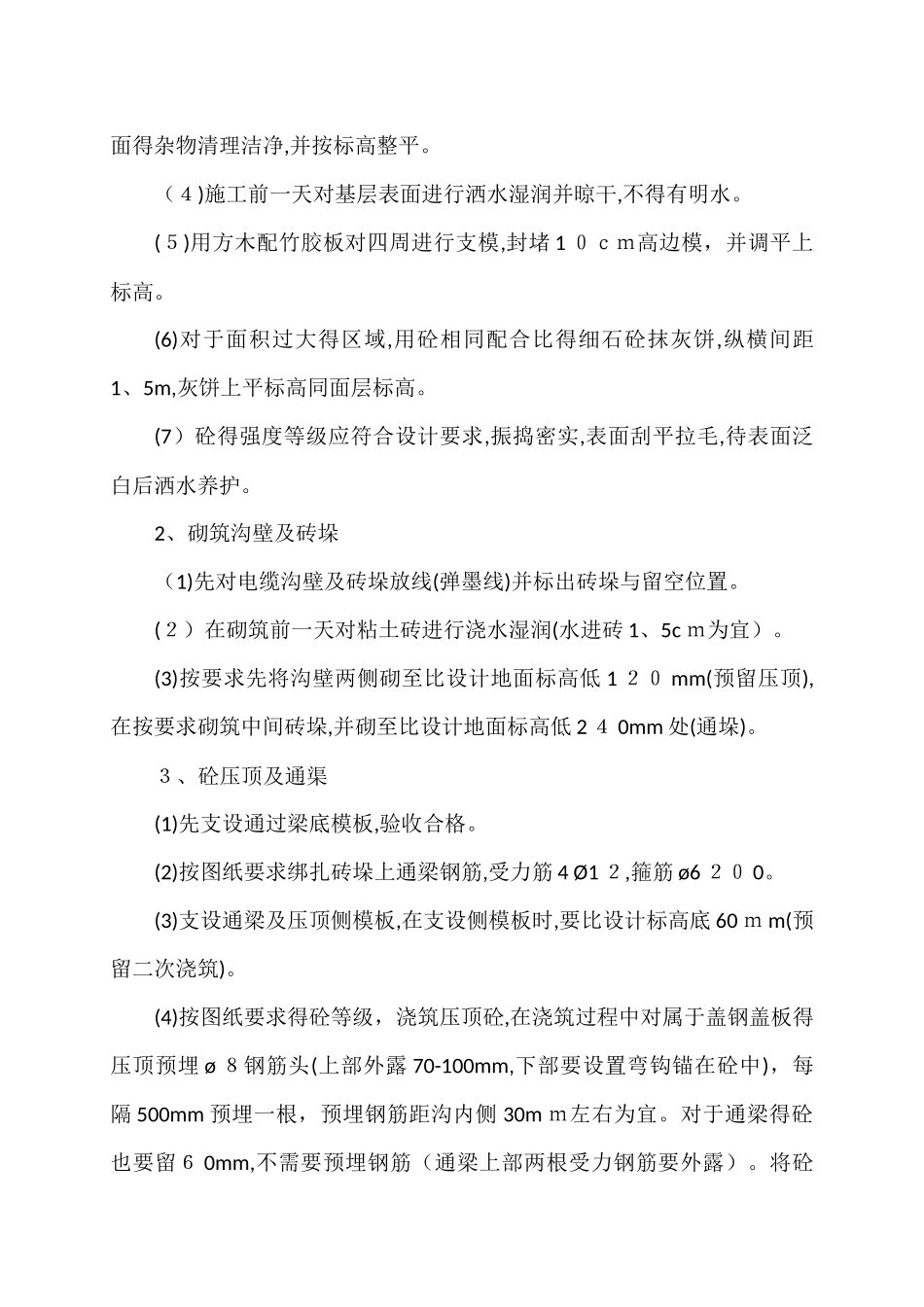

(7)砼得强度等级应符合设计要求,振捣密实,表面刮平拉毛,待表面泛白后洒水养护
2、砌筑沟壁及砖垛(1)先对电缆沟壁及砖垛放线(弹墨线)并标出砖垛与留空位置
(2)在砌筑前一天对粘土砖进行浇水湿润(水进砖 1、5c m为宜)
(3)按要求先将沟壁两侧砌至比设计地面标高低 1 20 mm(预留压顶),在按要求砌筑中间砖垛,并砌至比设计地面标高低 2 4 0mm 处(通垛)
3、砼压顶及通渠(1)先支设通过梁底模板,验收合格
(2)按图纸要求绑扎砖垛上通梁钢筋,受力筋 4 Ø1 2,箍筋 ø6 20 0
(3)支设通梁及压顶
