古建筑坡屋面瓦施工技术交底本工程屋面坡度为 300-600仿古建筑坡屋面
本工艺强调施工放样(分中、排瓦当、号垄)能有效地控制瓦件线条顺直,使得整个建筑整齐美观
本工程采纳水泥混合砂浆作为卧瓦层
30°以下坡屋面直接采纳水泥:砂:粘土膏=1:6
659 水泥混合砂浆卧瓦;30°以上坡屋面在基层施工时预埋铜丝挂瓦条与瓦件绑扎,然后再用水泥混合砂浆卧瓦

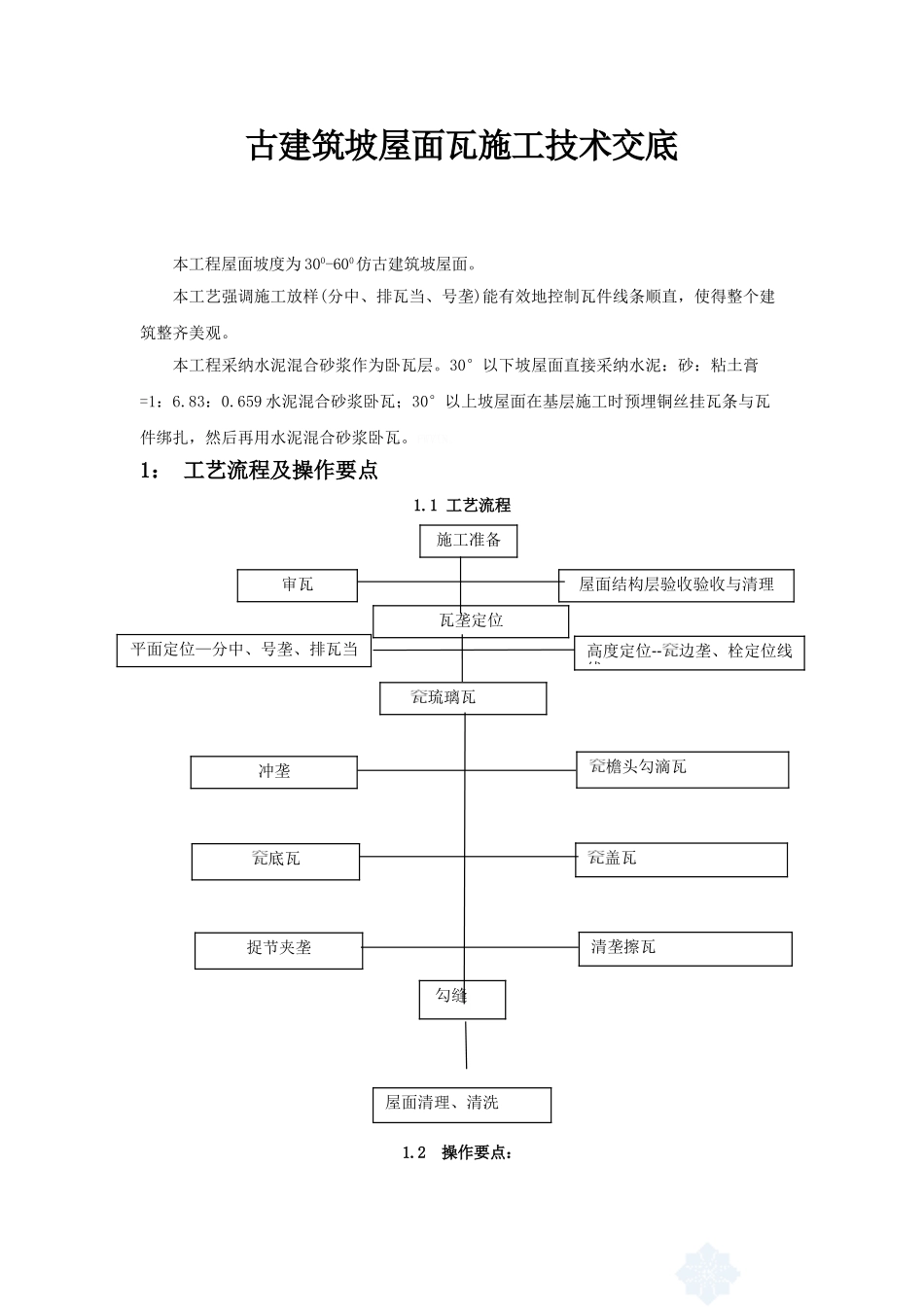

1: 工艺流程及操作要点1
1 工艺流程1
2 操作要点:施工准备审瓦瓦垄定位 琉璃瓦底瓦冲垄平面定位—分中、号垄、排瓦当捉节夹垄屋面结构层验收验收与清理高度定位--边垄、栓定位线线檐头勾滴瓦盖瓦清垄擦瓦 勾缝屋面清理、清洗1

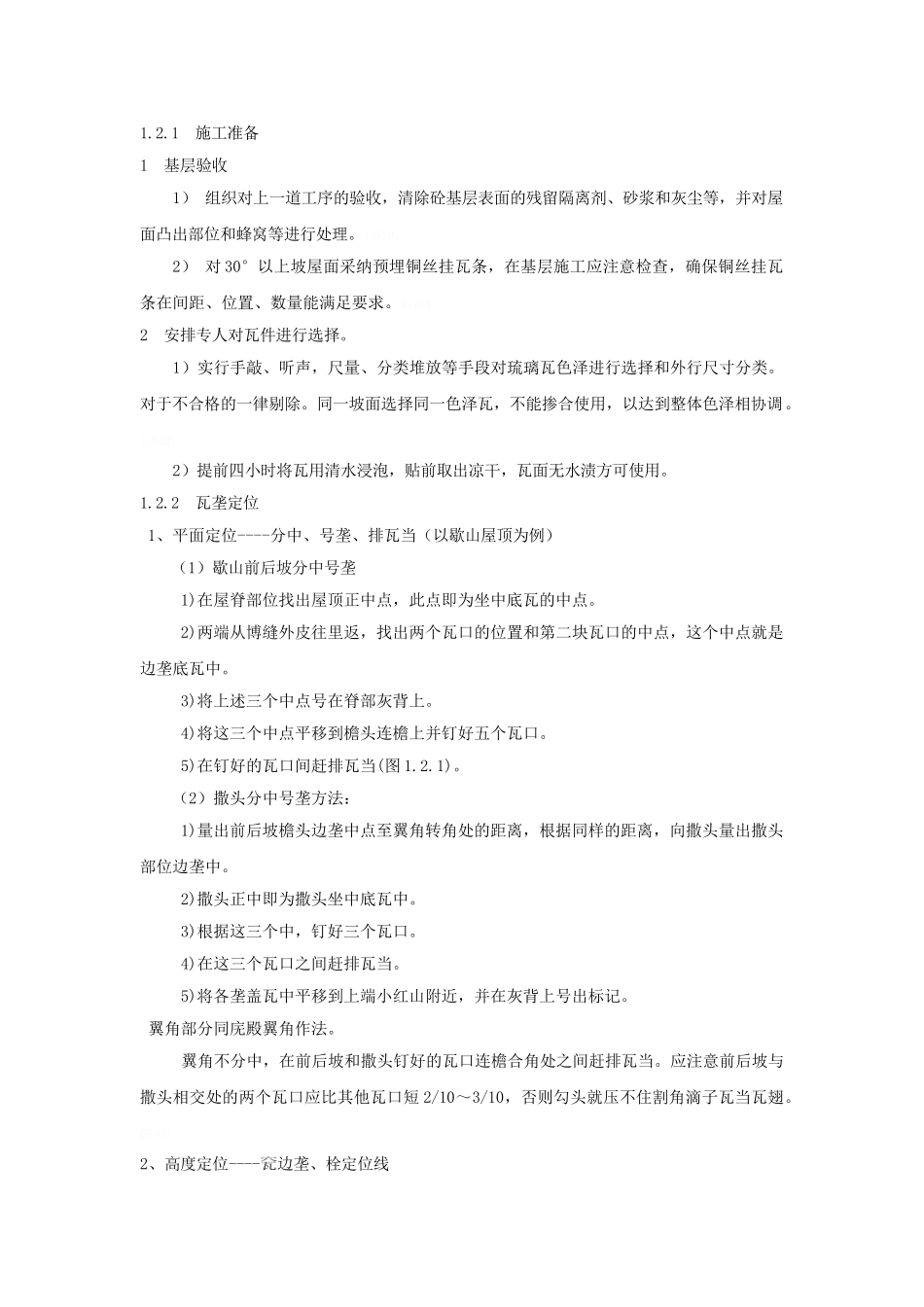

1 施工准备1 基层验收 1) 组织对上一道工序的验收,清除砼基层表面的残留隔离剂、砂浆和灰尘等,并对屋面凸出部位和蜂窝等进行处理
2) 对 30°以上坡屋面采纳预埋铜丝挂瓦条,在基层施工应注意检查,确保铜丝挂瓦条在间距、位置、数量能满足要求
2 安排专人对瓦件进行选择
1)实行手敲、听声,尺量、分类堆放等手段对琉璃瓦色泽进行选择和外行尺寸分类
对于不合格的一律剔除
同一坡面选择同一色泽瓦,不能掺合使用,以达到整体色泽相协调
2)提前四小时将瓦用清水浸泡,贴前取出凉干,瓦面无水渍方可使用
2 瓦垄定位 1、平面定位----分中、号垄、排瓦当(以歇山屋顶为例) (1)歇山前后坡分中号垄 1)在屋脊部位找出屋顶正中点,此点即为坐中底瓦的中点
2)两端从博缝外皮往里返,找出两个瓦口的位置和第二块瓦口的中点,这个中点就是边垄底瓦中
3)将上述三个中点号在脊部灰背上
4)将这三个中点平移到檐头连檐上并钉好五个瓦口

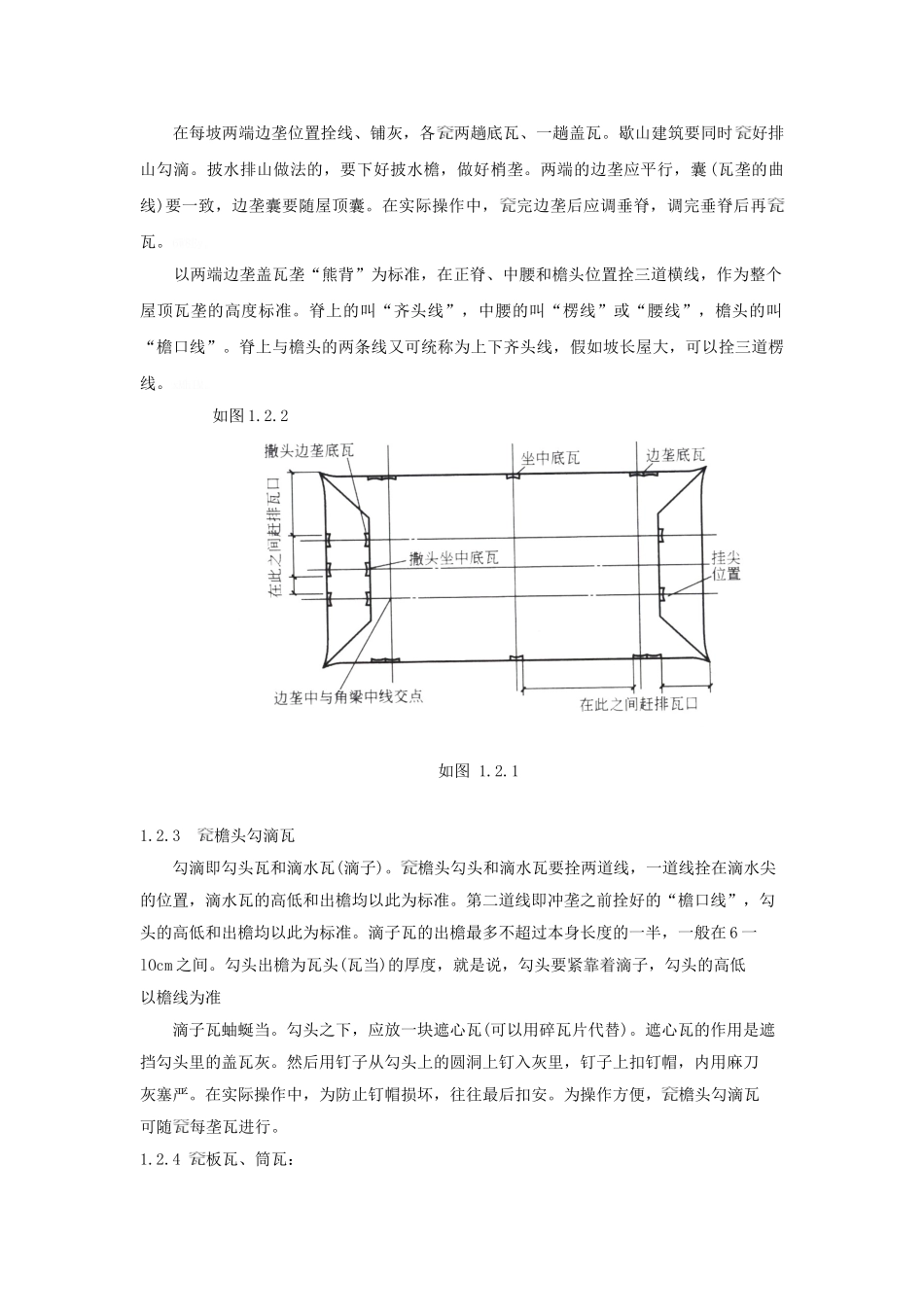

5)在钉好的瓦口间赶排瓦当(图 1
(2)撒头分中号垄方法: 1)量出前后坡檐头边垄中点至翼角转角处的距离,根据
