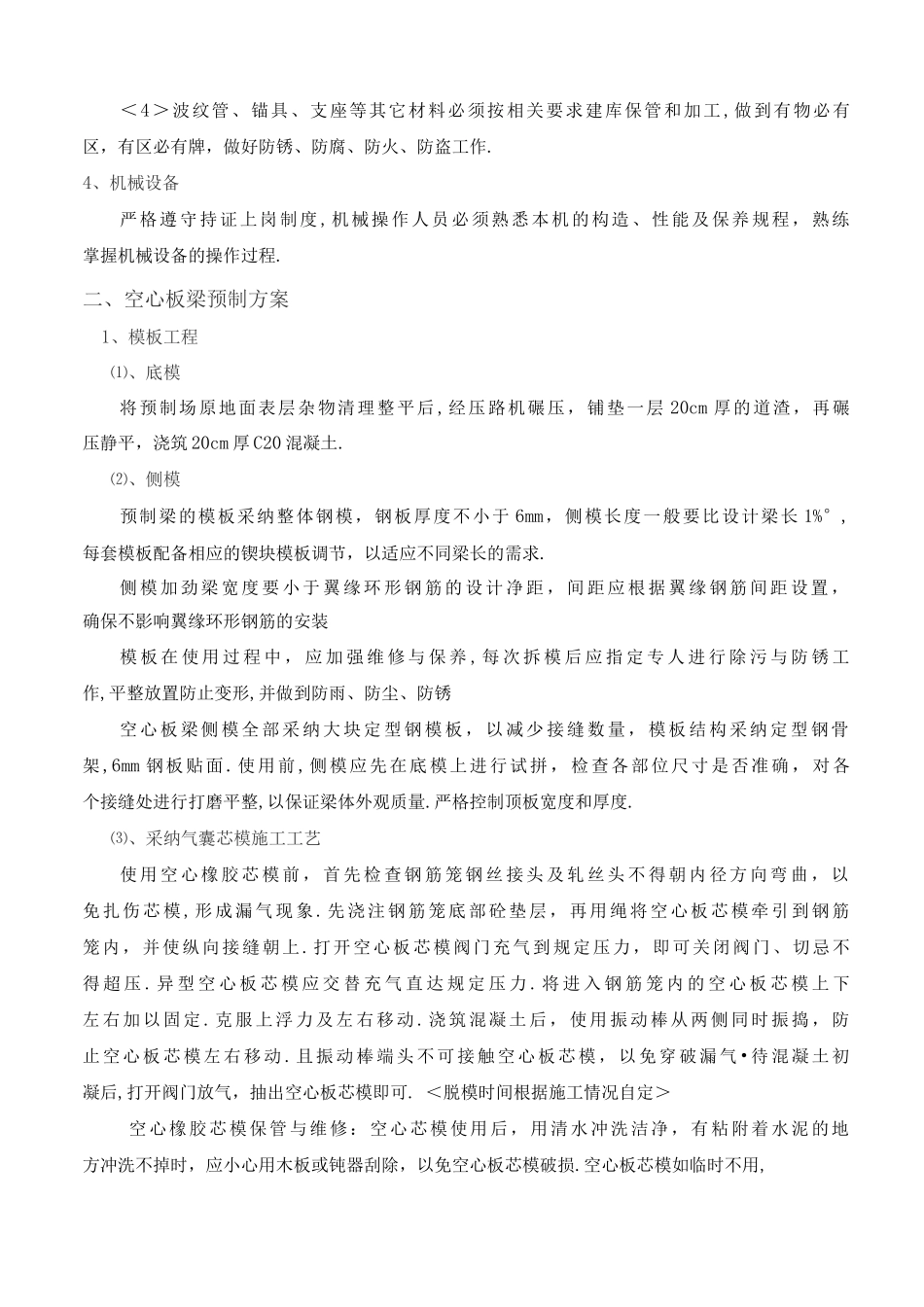

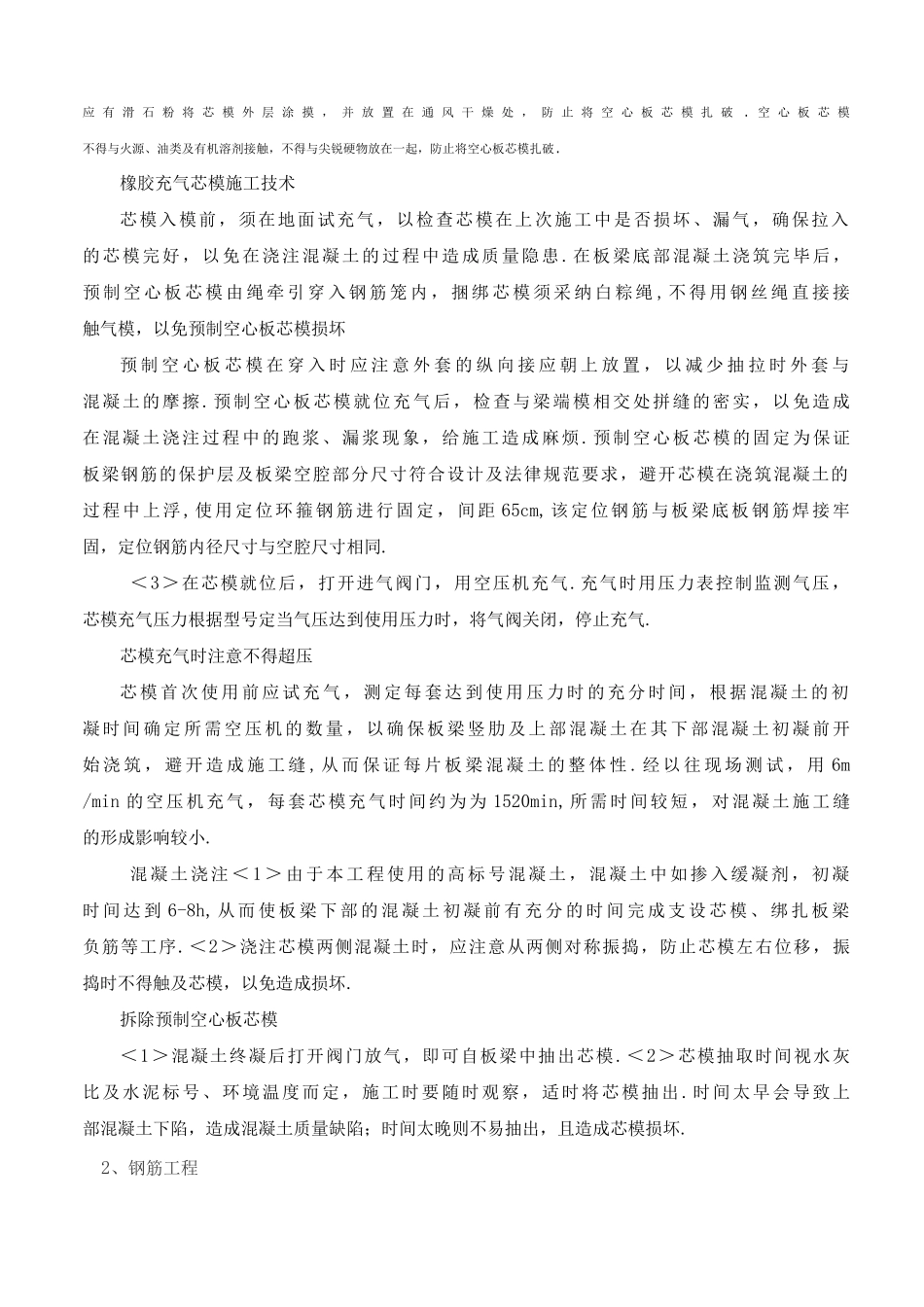

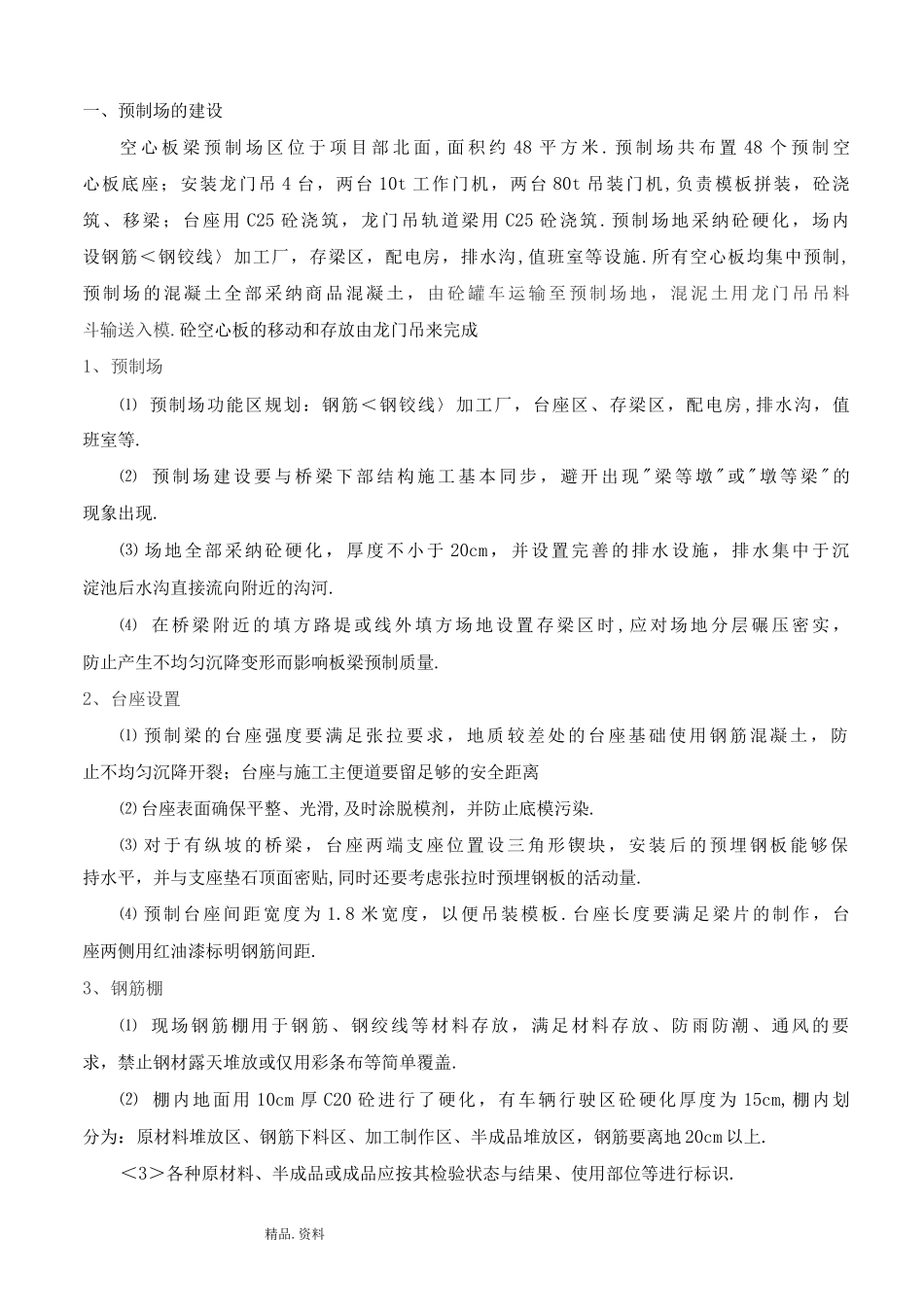

一、预制场的建设空 心 板 梁 预 制 场 区 位 于 项 目 部 北 面 , 面 积 约 48 平 方 米
预 制 场 共 布 置 48 个 预 制 空心板底座;安装龙门吊 4 台,两台 10t 工作门机,两台 80t 吊装门机,负责模板拼装,砼浇筑、移梁;台座用 C25 砼浇筑,龙门吊轨道梁用 C25 砼浇筑
预制场地采纳砼硬化,场内设钢筋<钢铰线〉加工厂,存梁区,配电房,排水沟,值班室等设施
所有空心板均集中预制,预 制 场 的 混 凝 土 全 部 采 纳 商 品 混 凝 土 , 由 砼 罐 车 运 输 至 预 制 场 地 , 混 泥 土 用 龙 门 吊 吊 料斗输送入模
砼空心板的移动和存放由龙门吊来完成1、预制场⑴ 预制场功能区规划:钢筋<钢铰线〉加工厂,台座区、存梁区,配电房 ,排水沟,值班室等
⑵ 预 制 场 建 设 要 与 桥 梁 下 部 结 构 施 工 基 本 同 步 , 避 开 出 现 " 梁 等 墩 " 或 " 墩 等 梁 " 的现象出现
⑶ 场地全部采纳砼硬化 ,厚度不小于 20cm,并设置完善的排水设施,排水集中于沉淀池后水沟直接流向附近的沟河
⑷ 在 桥 梁 附 近 的 填 方 路 堤 或 线 外 填 方 场 地 设 置 存 梁 区 时 , 应 对 场 地 分 层 碾 压 密 实 ,防止产生不均匀沉降变形而影响板梁预制质量
2、台座设置⑴ 预制梁的台座强度要满足张拉要求,地质较差处的台座基础使用钢筋混凝土,防止不均匀沉降开裂;台座与施工主便道要留足够的安全距离⑵ 台座表面确保平整、光滑,及时涂脱模剂,并防止底模污染
⑶ 对于有纵坡的桥梁,台座两端支座位置设三角形锲块,安装后的预埋钢板能够保持水平,并与支座垫石顶面密贴,同时还要考虑张拉时预埋钢板的活动量
⑷ 预制台座间距宽度为 1
8 米宽度,以便吊装模板
台座长度要满足梁片的制作,台座两侧用
