工程技术统一标准编号:QYBZ (土建)-1后浇带构造编制日期:2025/8/91、控制项目 22、引用标准 23、施工工艺 24、施工过程控制 25、质量标准 46、成品保护 47、质量通病防治措施 5后浇带构造技术标准一、控制项目平面位置;止水材料连接;清理;浇筑时间;混凝土;振捣;养护

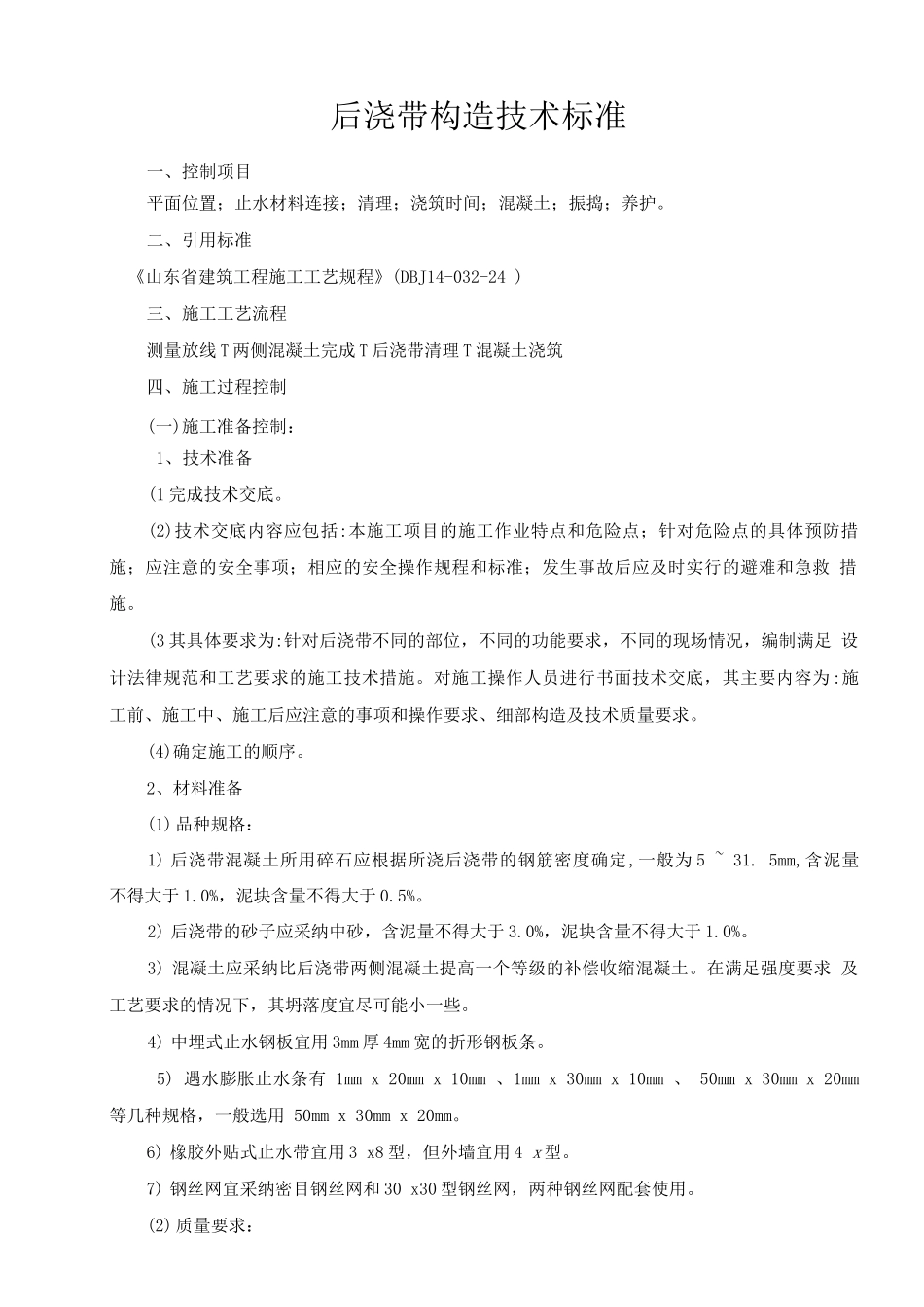

二、引用标准《山东省建筑工程施工工艺规程》(DBJ14-032-24 )三、施工工艺流程测量放线 T 两侧混凝土完成 T 后浇带清理 T 混凝土浇筑四、施工过程控制(一)施工准备控制:1、技术准备(1 完成技术交底
(2)技术交底内容应包括:本施工项目的施工作业特点和危险点;针对危险点的具体预防措 施;应注意的安全事项;相应的安全操作规程和标准;发生事故后应及时实行的避难和急救 措施
(3 其具体要求为:针对后浇带不同的部位,不同的功能要求,不同的现场情况,编制满足 设计法律规范和工艺要求的施工技术措施
对施工操作人员进行书面技术交底,其主要内容为:施 工前、施工中、施工后应注意的事项和操作要求、细部构造及技术质量要求
(4)确定施工的顺序
2、材料准备(1)品种规格:1) 后浇带混凝土所用碎石应根据所浇后浇带的钢筋密度确定,一般为 5 ~ 31
5mm,含泥量 不得大于 1
0%,泥块含量不得大于 0
2) 后浇带的砂子应采纳中砂,含泥量不得大于 3
0%,泥块含量不得大于 1
3) 混凝土应采纳比后浇带两侧混凝土提高一个等级的补偿收缩混凝土
在满足强度要求 及工艺要求的情况下,其坍落度宜尽可能小一些
4) 中埋式止水钢板宜用 3mm 厚 4mm 宽的折形钢板条
5) 遇水膨胀止水条有 1mm x 20mm x 10mm 、1mm x 30mm x 10mm 、 50mm x 30mm x 20mm 等几种规格,一般选用 50mm x 30mm x 20mm
