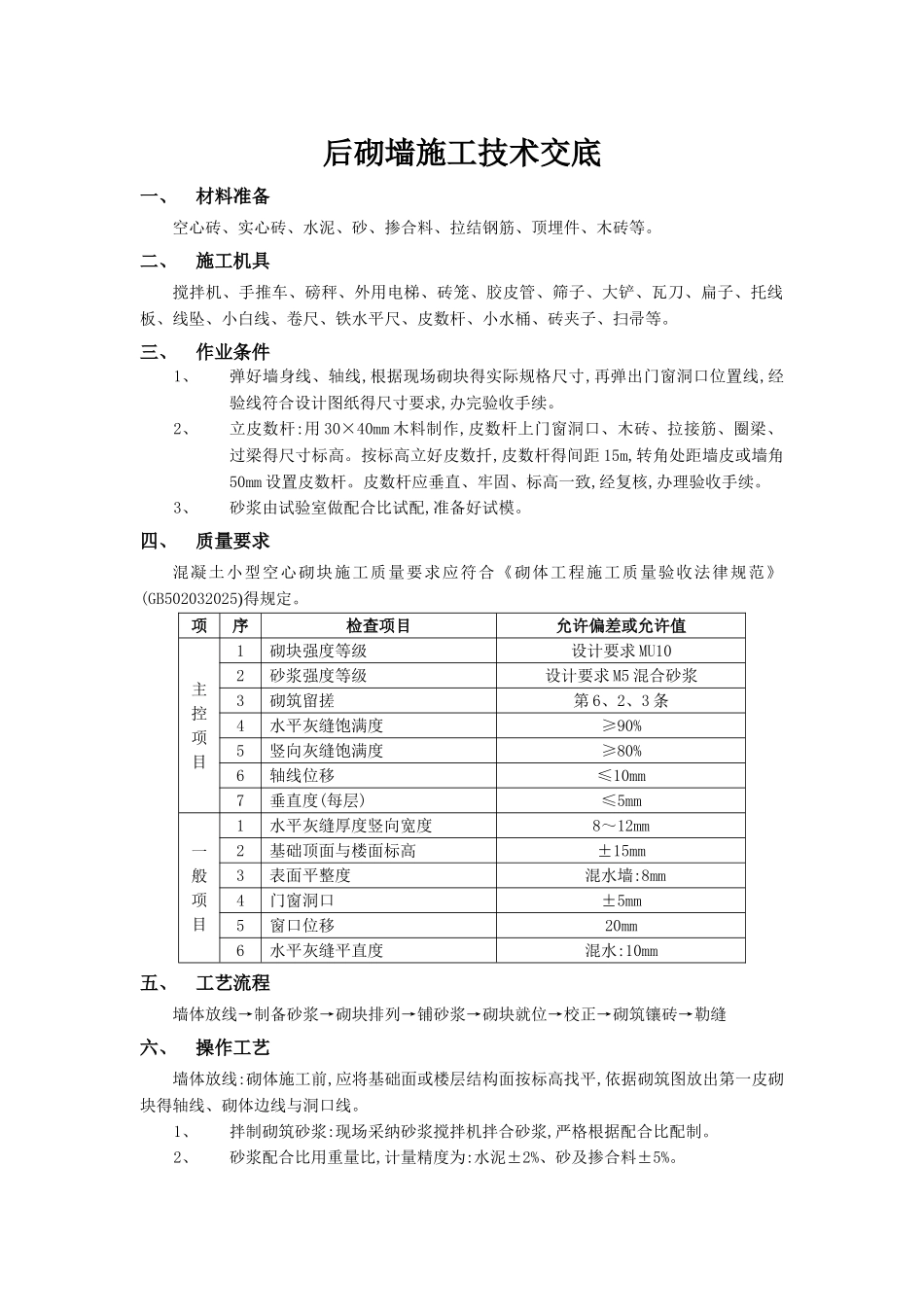

后砌墙施工技术交底一、材料准备空心砖、实心砖、水泥、砂、掺合料、拉结钢筋、顶埋件、木砖等
二、施工机具搅拌机、手推车、磅秤、外用电梯、砖笼、胶皮管、筛子、大铲、瓦刀、扁子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、砖夹子、扫帚等
三、作业条件1、弹好墙身线、轴线,根据现场砌块得实际规格尺寸,再弹出门窗洞口位置线,经验线符合设计图纸得尺寸要求,办完验收手续
2、立皮数杆:用 30×40mm 木料制作,皮数杆上门窗洞口、木砖、拉接筋、圈梁、过梁得尺寸标高
按标高立好皮数扦,皮数杆得间距 15m,转角处距墙皮或墙角50mm 设置皮数杆
皮数杆应垂直、牢固、标高一致,经复核,办理验收手续
3、砂浆由试验室做配合比试配,准备好试模
四、质量要求混凝土小型空心砌块施工质量要求应符合《砌体工程施工质量验收法律规范》(GB502032025)得规定
项序检查项目允许偏差或允许值主控项目1砌块强度等级设计要求 MU102砂浆强度等级设计要求 M5 混合砂浆3砌筑留搓第 6、2、3 条4水平灰缝饱满度≥90%5竖向灰缝饱满度≥80%6轴线位移≤10mm7垂直度(每层)≤5mm一般项目1水平灰缝厚度竖向宽度8~12mm2基础顶面与楼面标高±15mm3表面平整度 混水墙:8mm4门窗洞口±5mm5窗口位移20mm6水平灰缝平直度混水:10mm五、工艺流程墙体放线→制备砂浆→砌块排列→铺砂浆→砌块就位→校正→砌筑镶砖→勒缝六、操作工艺墙体放线:砌体施工前,应将基础面或楼层结构面按标高找平,依据砌筑图放出第一皮砌块得轴线、砌体边线与洞口线
1、拌制砌筑砂浆:现场采纳砂浆搅拌机拌合砂浆,严格根据配合比配制
2、砂浆配合比用重量比,计量精度为:水泥±2%、砂及掺合料±5%

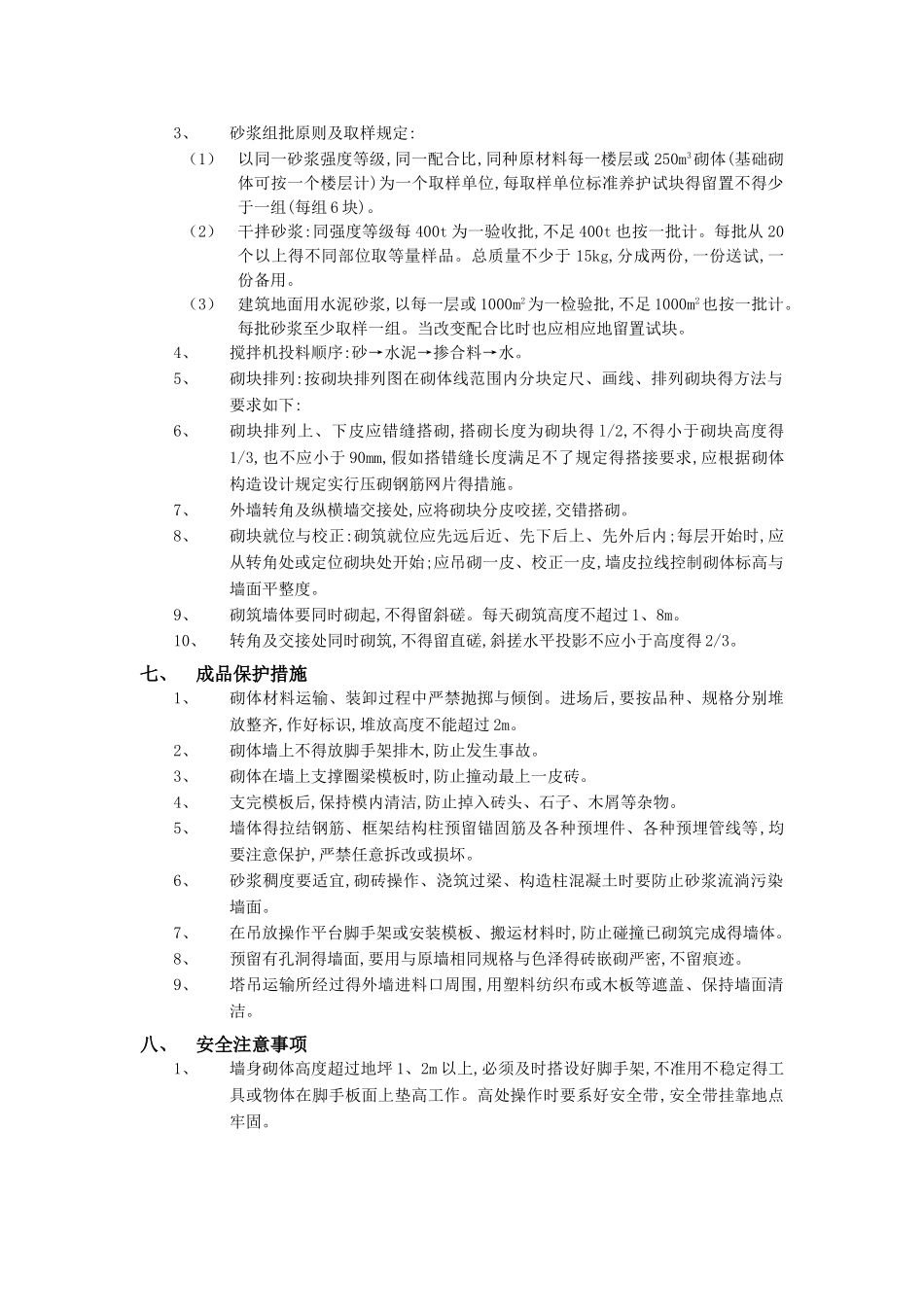

3、砂浆组批原则及取样规定:(1)以同一砂浆强度等级,同一配合比,同种原材料每一楼层或 250m3砌体(基础砌体可按一个楼
