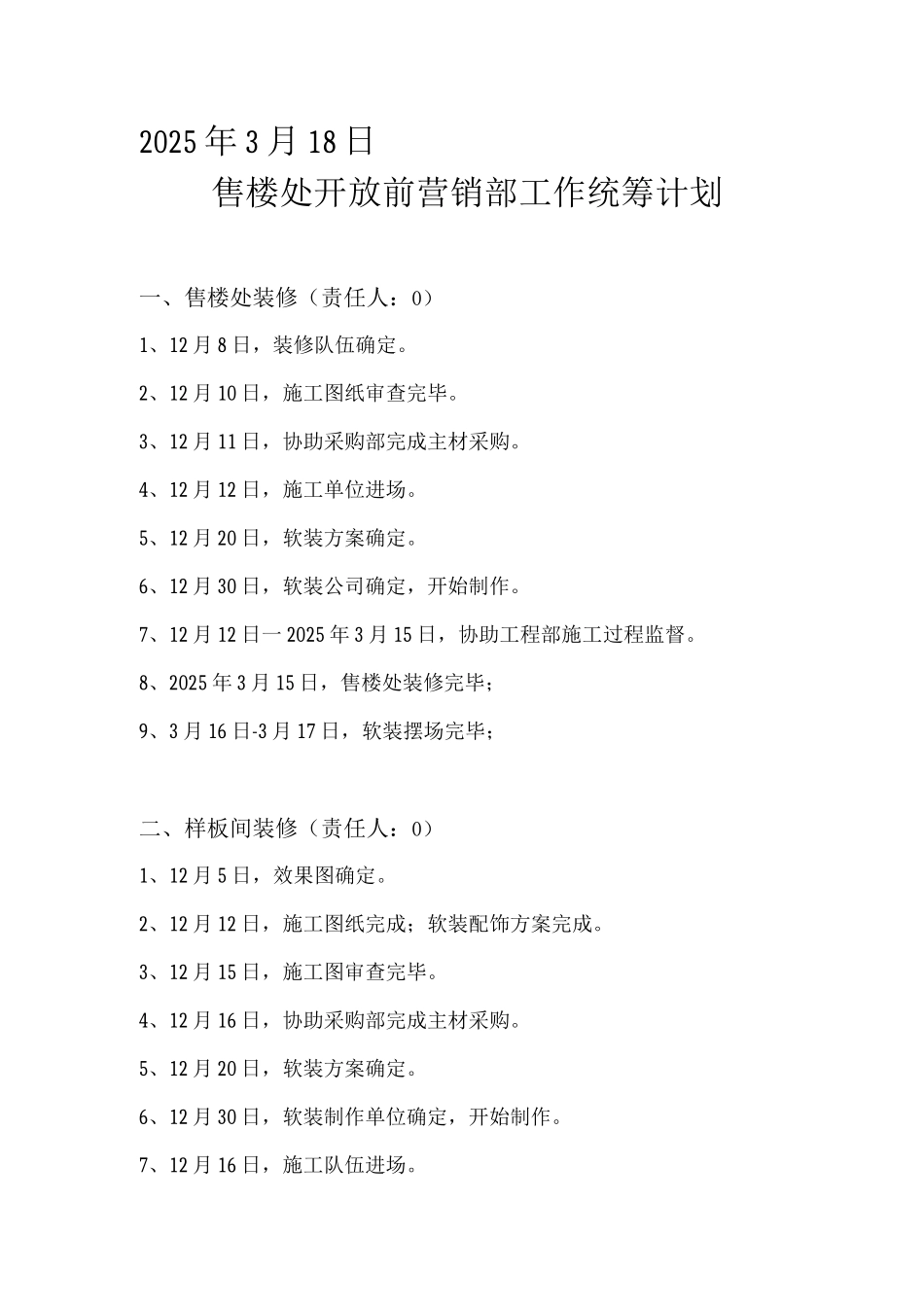

2025 年 3 月 18 日售楼处开放前营销部工作统筹计划一、售楼处装修(责任人:0)1、12 月 8 日,装修队伍确定
2、12 月 10 日,施工图纸审查完毕
3、12 月 11 日,协助采购部完成主材采购
4、12 月 12 日,施工单位进场
5、12 月 20 日,软装方案确定
6、12 月 30 日,软装公司确定,开始制作
7、12 月 12 日一 2025 年 3 月 15 日,协助工程部施工过程监督
8、2025 年 3 月 15 日,售楼处装修完毕;9、3 月 16 日-3 月 17 日,软装摆场完毕;二、样板间装修(责任人:0)1、12 月 5 日,效果图确定
2、12 月 12 日,施工图纸完成;软装配饰方案完成
3、12 月 15 日,施工图审查完毕
4、12 月 16 日,协助采购部完成主材采购
5、12 月 20 日,软装方案确定
6、12 月 30 日,软装制作单位确定,开始制作
7、12 月 16 日,施工队伍进场
8、12 月 16 日一 4 月 10 日,协助工程部施工过程监督

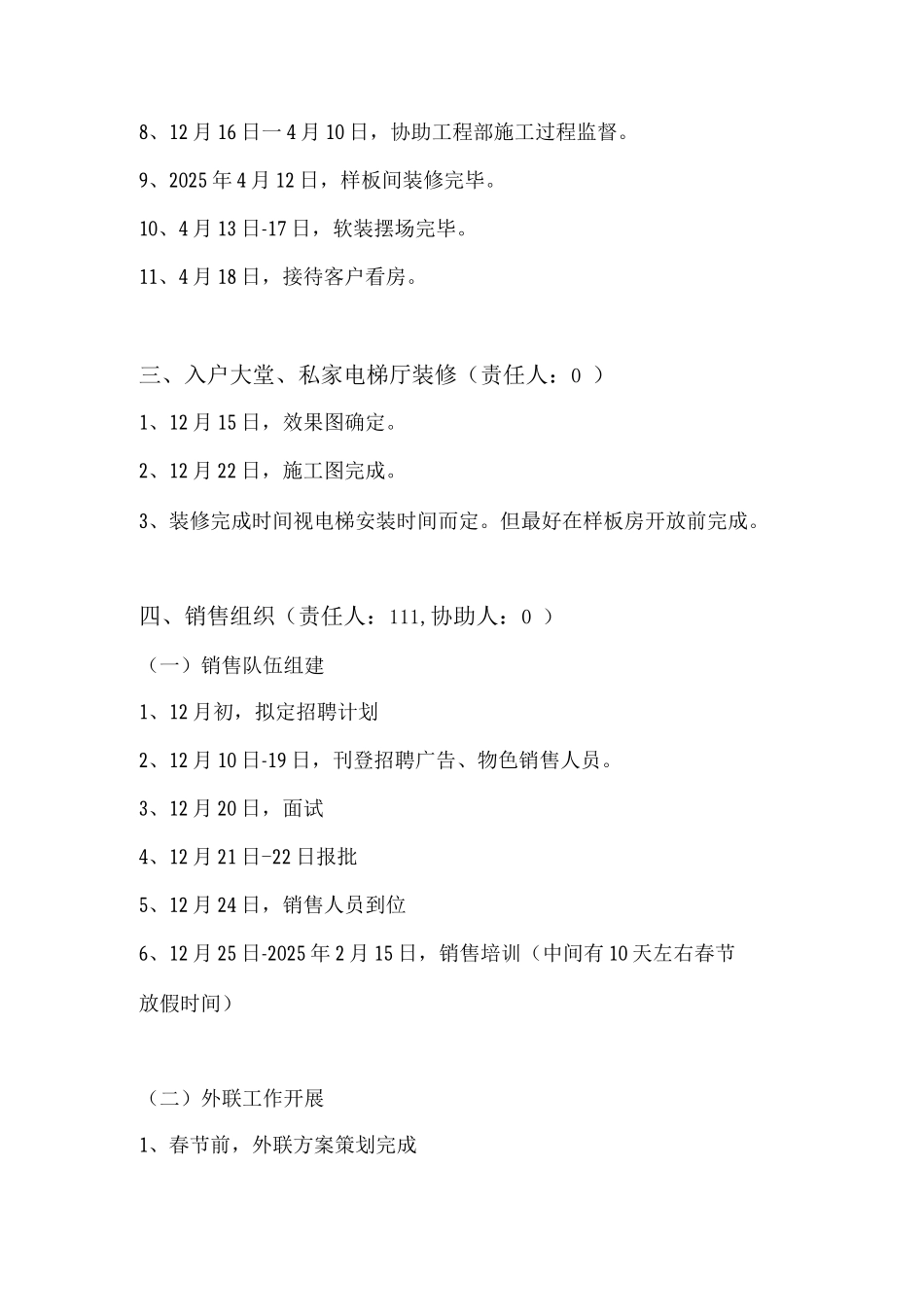

9、2025 年 4 月 12 日,样板间装修完毕
10、4 月 13 日-17 日,软装摆场完毕
11、4 月 18 日,接待客户看房
三、入户大堂、私家电梯厅装修(责任人:0 )1、12 月 15 日,效果图确定
2、12 月 22 日,施工图完成
3、装修完成时间视电梯安装时间而定
但最好在样板房开放前完成
四、销售组织(责任人:111,协助人:0 )(一)销售队伍组建1、12 月初,拟定招聘计划2、12 月 10 日-19 日,刊登招聘广告、物色销售人员

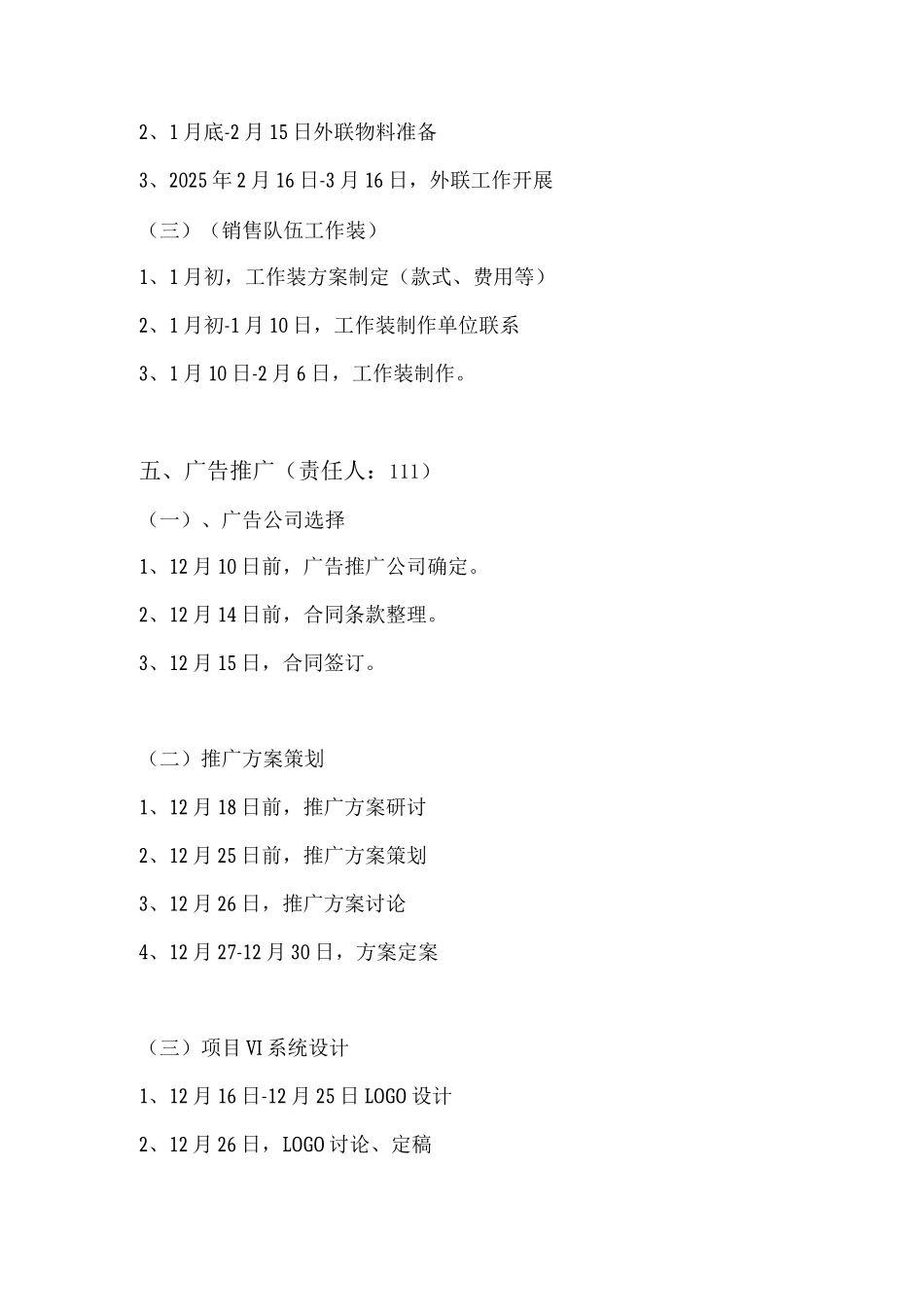

3、12 月 20 日,面试4、12 月 21 日-22 日报批5、12 月 24 日,销售人员到位6、12 月 25 日-2025 年 2 月 15 日,销售培训(中间有 10 天左右春节放假时间)(二
