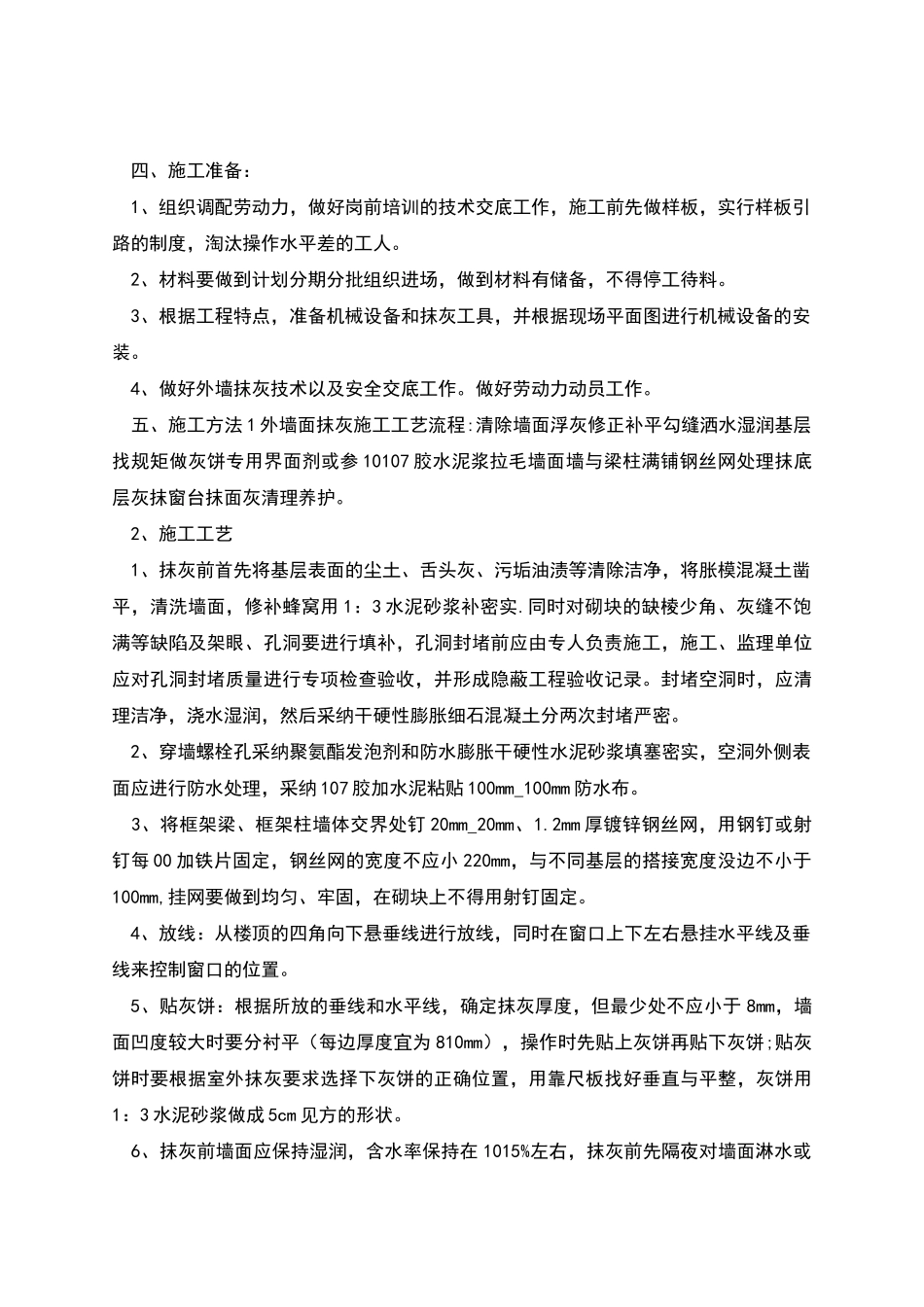

商业广场外墙抹灰施工方案 目录 一、工程概况 二、工艺流程 三、原材料要求 四、施工准备 五、施工方法 六、质量要求 七、外墙抹灰安全注意事项 八、文明施工 一、工程概况:佛都商业广场京港佳 XX4#、5#、6#楼工程;工程建设地点:汶上圣泽大街与西一环交汇处;框剪结构;地上十二层;4#、5#建筑高度:6.98m;6#建筑高5.2m;总建筑面积: 3.4 平方米;内外墙均为加气混凝土砖,墙厚 200 本工程由北京城乡规划设计讨论院规划,由济宁建筑设计讨论院设计。济宁 XX 公司监理,鱼台县第二建筑建筑公司组织施工;郭 XX 担任技术负责人。为更好的提高外墙使用质量,外墙采纳挂网抹灰施工。 二、工艺流程:清除墙面浮灰洒水湿润基层修补孔洞及补平勾缝封堵螺栓孔及防水处理垂线、放线做灰饼专用界面剂或参 10107 胶水泥浆拉毛墙面墙与梁柱处满铺钢丝网处理分层抹灰抹窗台清理养护。 三、原材料要求 1、外墙抹灰用东郭牌 PC 2.5 普通硅酸盐水泥,水泥进场时具有出场合格证、性能检测报告。进场验收记录 ,并经见证取样、复试合格后方可以使用。,不同品牌不同标号的水泥,不得混用。过期或受潮的水泥不得使用。 2、抹灰用的砂子宜用中砂,不得含有杂质,含泥量应不大于 3%,砂子使用前应过筛。 3、砂浆中如掺用外加剂,应具有产品合格证,并应符合有关现行外加剂标准的规定。 四、施工准备: 1、组织调配劳动力,做好岗前培训的技术交底工作,施工前先做样板,实行样板引路的制度,淘汰操作水平差的工人。 2、材料要做到计划分期分批组织进场,做到材料有储备,不得停工待料。 3、根据工程特点,准备机械设备和抹灰工具,并根据现场平面图进行机械设备的安装。 4、做好外墙抹灰技术以及安全交底工作。做好劳动力动员工作。 五、施工方法 1 外墙面抹灰施工工艺流程:清除墙面浮灰修正补平勾缝洒水湿润基层找规矩做灰饼专用界面剂或参 10107 胶水泥浆拉毛墙面墙与梁柱满铺钢丝网处理抹底层灰抹窗台抹面灰清理养护。 2、施工工艺 1、抹灰前首先将基层表面的尘土、舌头灰、污垢油渍等清除洁净,将胀模混凝土凿平,清洗墙面,修补蜂窝用 1:3 水泥砂浆补密实.同时对砌块的缺棱少角、灰缝不饱满等缺陷及架眼、孔洞要进行填补,孔洞封堵前应由专人负责施工,施工、监理单位应对孔洞封堵质量进行专项检查验收,并形成隐蔽工程验收记录。封堵空洞时,应清理洁净,浇水湿润,然后采纳干硬性膨胀细石混凝土分两次封堵严密...
