回填土施工方案编制依据序号名称编号1建设工程施工合同230811053GB50202-224建筑工程施工质量验收统一标准GB503-216建筑机械使用安全技术规程JGJ33-20257施工现场临时用电安全技术法律规范JGJ46-258安医大第一附属医院高新分院 I 标段施工组织设计/9本部转发的关于见证试验规定的相关文件/2

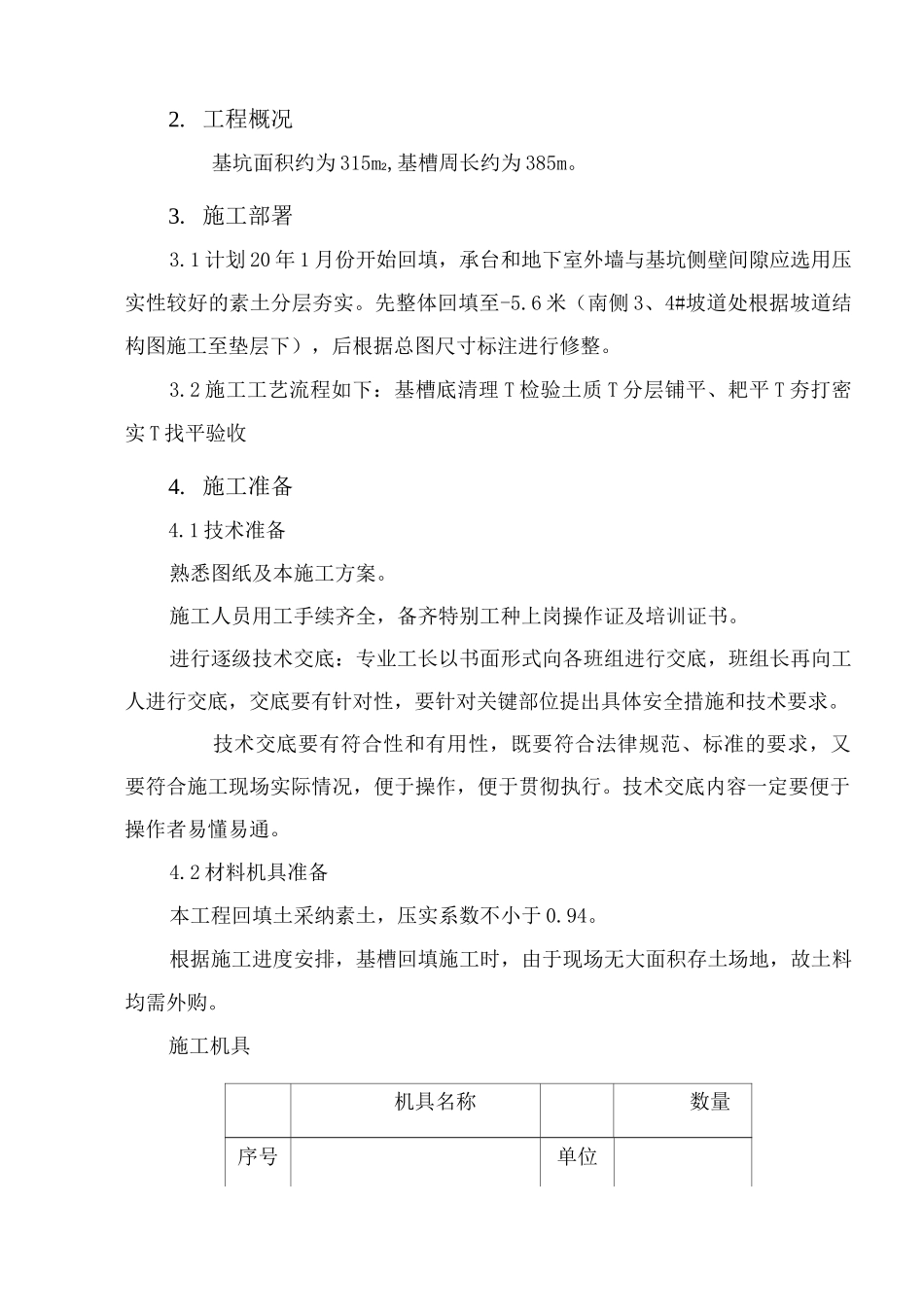

工程概况基坑面积约为 315m2,基槽周长约为 385m
1 计划 20 年 1 月份开始回填,承台和地下室外墙与基坑侧壁间隙应选用压实性较好的素土分层夯实
先整体回填至-5
6 米(南侧 3、4#坡道处根据坡道结构图施工至垫层下),后根据总图尺寸标注进行修整
2 施工工艺流程如下:基槽底清理 T 检验土质 T 分层铺平、耙平 T 夯打密实 T 找平验收4
1 技术准备熟悉图纸及本施工方案
施工人员用工手续齐全,备齐特别工种上岗操作证及培训证书
进行逐级技术交底:专业工长以书面形式向各班组进行交底,班组长再向工人进行交底,交底要有针对性,要针对关键部位提出具体安全措施和技术要求
技术交底要有符合性和有用性,既要符合法律规范、标准的要求,又要符合施工现场实际情况,便于操作,便于贯彻执行
技术交底内容一定要便于操作者易懂易通
2 材料机具准备本工程回填土采纳素土,压实系数不小于 0
根据施工进度安排,基槽回填施工时,由于现场无大面积存土场地,故土料均需外购

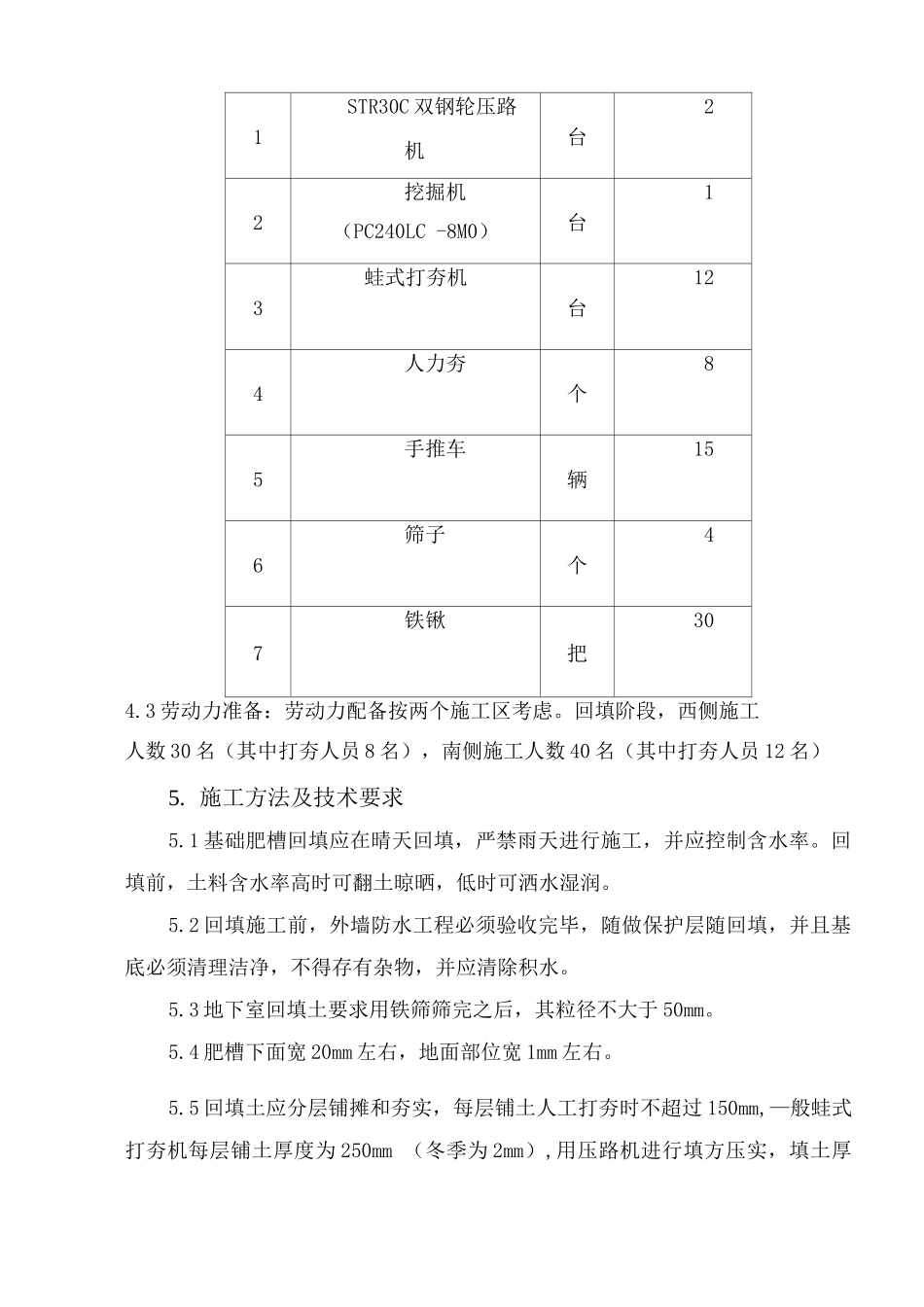

施工机具机具名称数量序号单位1STR30C 双钢轮压路机台22挖掘机(PC240LC -8M0)台13蛙式打夯机台124人力夯个85手推车辆156筛子个47铁锹把304
3 劳动力准备:劳动力配备按两个施工区考虑
回填阶段,西侧施工人数 30 名(其中打夯人员 8 名),南侧施工人数 40 名(其中打夯人员 12 名)5
施工方法及技术要求5
