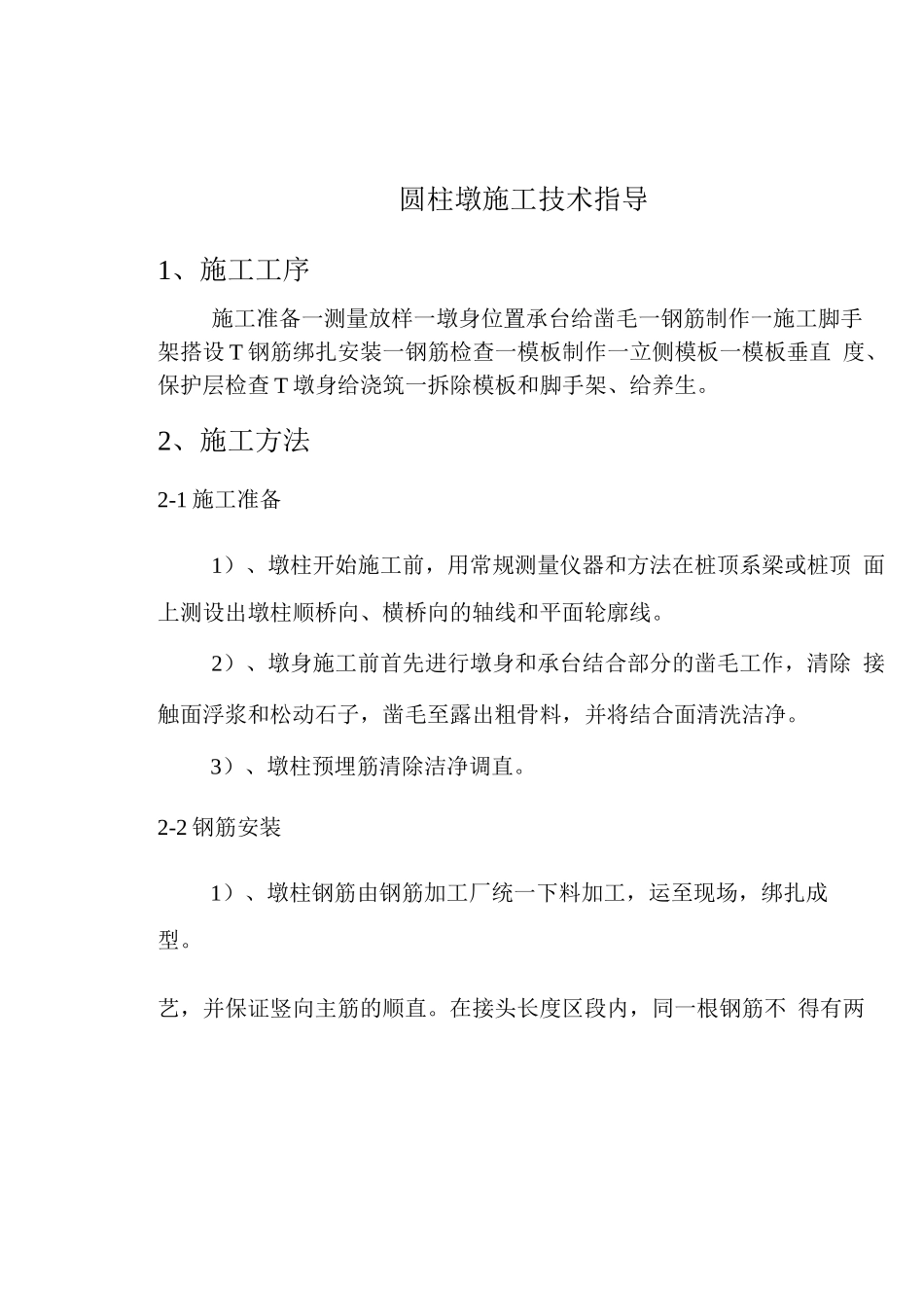

圆柱墩施工技术指导1、施工工序2、施工方法3、施工注意事项梧州外环李通圆柱墩施工技术指导14、质检工艺流程、检查项目及标准5、工程质量通病防治圆柱墩施工技术指导1、施工工序施工准备一测量放样一墩身位置承台给凿毛一钢筋制作一施工脚手 架搭设 T 钢筋绑扎安装一钢筋检查一模板制作一立侧模板一模板垂直 度、保护层检查 T 墩身给浇筑一拆除模板和脚手架、给养生
2、施工方法2-1 施工准备1)、墩柱开始施工前,用常规测量仪器和方法在桩顶系梁或桩顶 面上测设出墩柱顺桥向、横桥向的轴线和平面轮廓线
2)、墩身施工前首先进行墩身和承台结合部分的凿毛工作,清除 接触面浮浆和松动石子,凿毛至露出粗骨料,并将结合面清洗洁净
3)、墩柱预埋筋清除洁净调直
2-2 钢筋安装1)、墩柱钢筋由钢筋加工厂统一下料加工,运至现场,绑扎成型
艺,并保证竖向主筋的顺直
在接头长度区段内,同一根钢筋不 得有两2)、竖向的主筋连接采纳焊接或机械连接(直螺纹套筒)工个接头,配置在接头长度区段内的主筋其接头面面积的百分率应符合规 范要求
其中焊接和机械连接接头长度区段内指 35倍的钢筋直径长度范围内
3)、主筋连接完成后,先根据设计图纸要求,在主筋上标注好刻 度,进行加强钢筋圈的焊接施工,然后绑扎箍筋,绑扎箍筋时,扎丝头 尽量弯向立柱内侧
间距均匀,误差满足法律规范要求
箍筋及加强圈钢筋 的接头长度应满足法律规范的要求,单面焊接头不小于 10 倍钢筋直径,绑扎 长度不小于 35 倍钢筋直径
4)、钢筋绑扎要搭设施工脚手架,并搭设有上下通道或者采纳施 工电梯作为工人上下通道
脚手架搭设要符合法律规范要求
5)为防止钢筋变形,箍筋除按图纸绑扎外,可间隔左右点焊接搭 接主筋
6)、施工时应随时用线垂检查钢筋骨架的垂直度,并及时调整, 严格控制保护层厚度,钢筋与模板之间设置保护层垫块,垫块厚度不允 许出现负公差,且正公差控制
