土建工程施工方案6
1 测量工程复核甲方提供的标准控制桩,用极坐标方法设置区域控制桩,复检合格后用 C15混凝土加钢筋笼保护,交下道工序
2 井点降水工程降水采纳轻型井点降水,井点管采纳① 45nini 的钢管,长度为 6m,管下端有滤管和管尖;总管采纳① 1 颇 的钢管分节连接,每隔 1
5ni 设连接井点管的接头;抽水设备:真空泵一台,离心泵、汽水分离器数量根据现场实际情况定
根据基坑平面的大小,土质和地下水的流向,降低水位的深度要求而定
当基坑宽度小于 6m ,采纳单排线状井点;当基坑为大开挖时,采纳环形井点降水
井点管距离基坑不宜小于血,以防局部发生漏气;在排水总管边,挖土范围的四周,必须按法律规范要求进行回填土,方可拆去井点排水设备,拔出井点管留的孔及时用粗砂填实
井点管的埋设可直接利用井点管水冲下沉,埋设井点管的孔径为 3mm ,冲孔深度应比滤管深 0
5ni 左右,并须保持垂直
埋管时,井点管与孔壁间及时用粗砂灌实,勿使细砂闭塞滤管洞眼,灌砂时如管内水面同时上升则认为合格
5ni 的深度内,应用粘土填塞严密,防止漏气
井点管埋设后,即可接通总管和抽水系统进行试抽水,检查有无漏水、漏气现象,出水是否正常,井点管有无淤塞,发现有异,进行检修后方可继续使用
如基础埋深较浅,采纳开挖后挖集水井集水,然后把集水井中的水抽出降水,以保证基础工程的施工
3 砖混结构房建工程房建工程施工顺序如下:测量放线 | 一井点降水一]基槽开挖一 n 基础工程 —>1 室内外回町 一 I 主体工程 」屋面工程」室内外装饰 —J 楼地面工程门窗安装」整改交工6

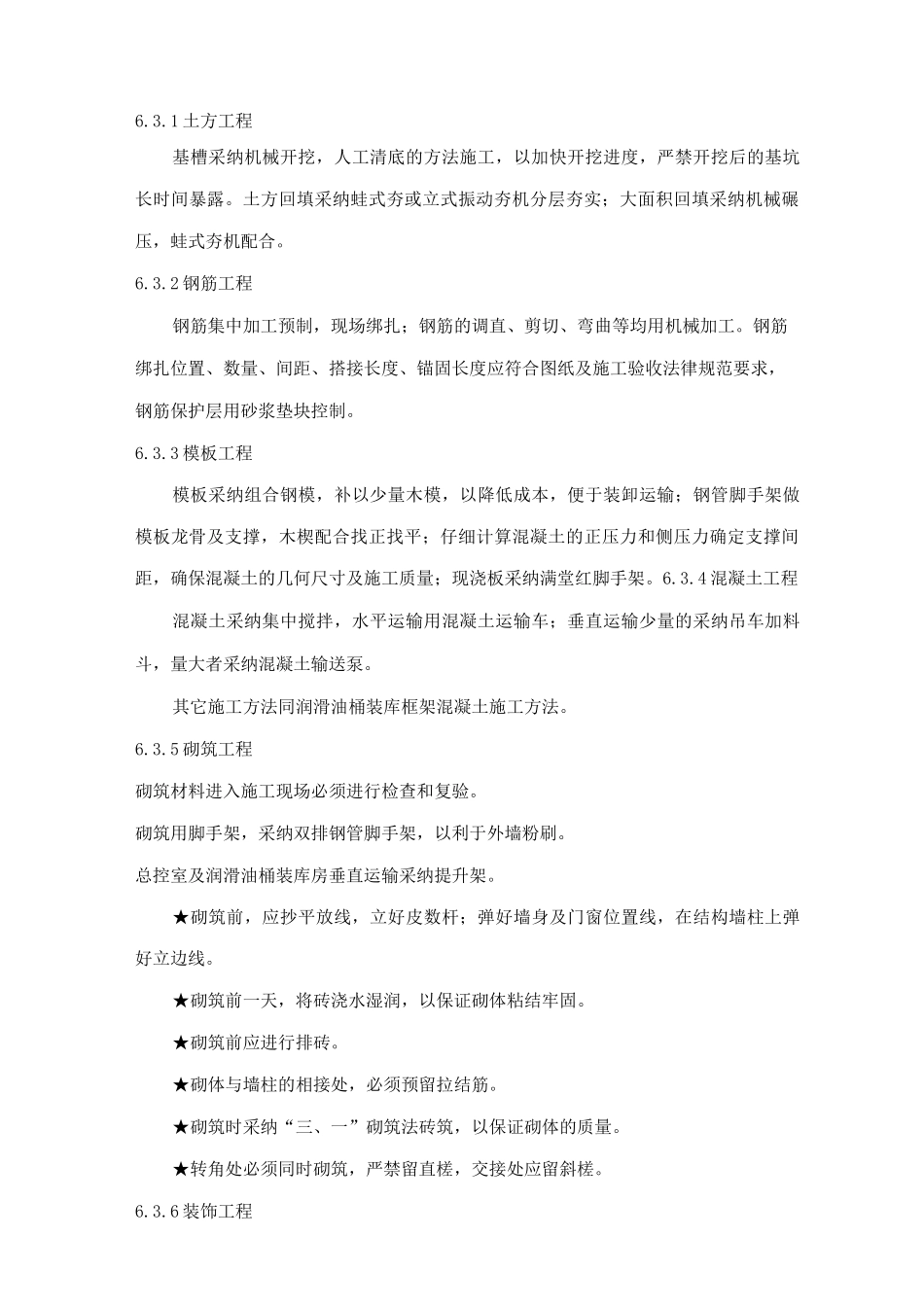

1 土方工程基槽采纳机械开挖,人工清底的方法施工,以加快开挖进度,严禁开挖后的基坑长时间暴露
土方回填采纳蛙式夯或立式振动夯机分层夯实;大面积回填采纳机械碾压,蛙式夯机配合
2 钢筋工程钢筋集
