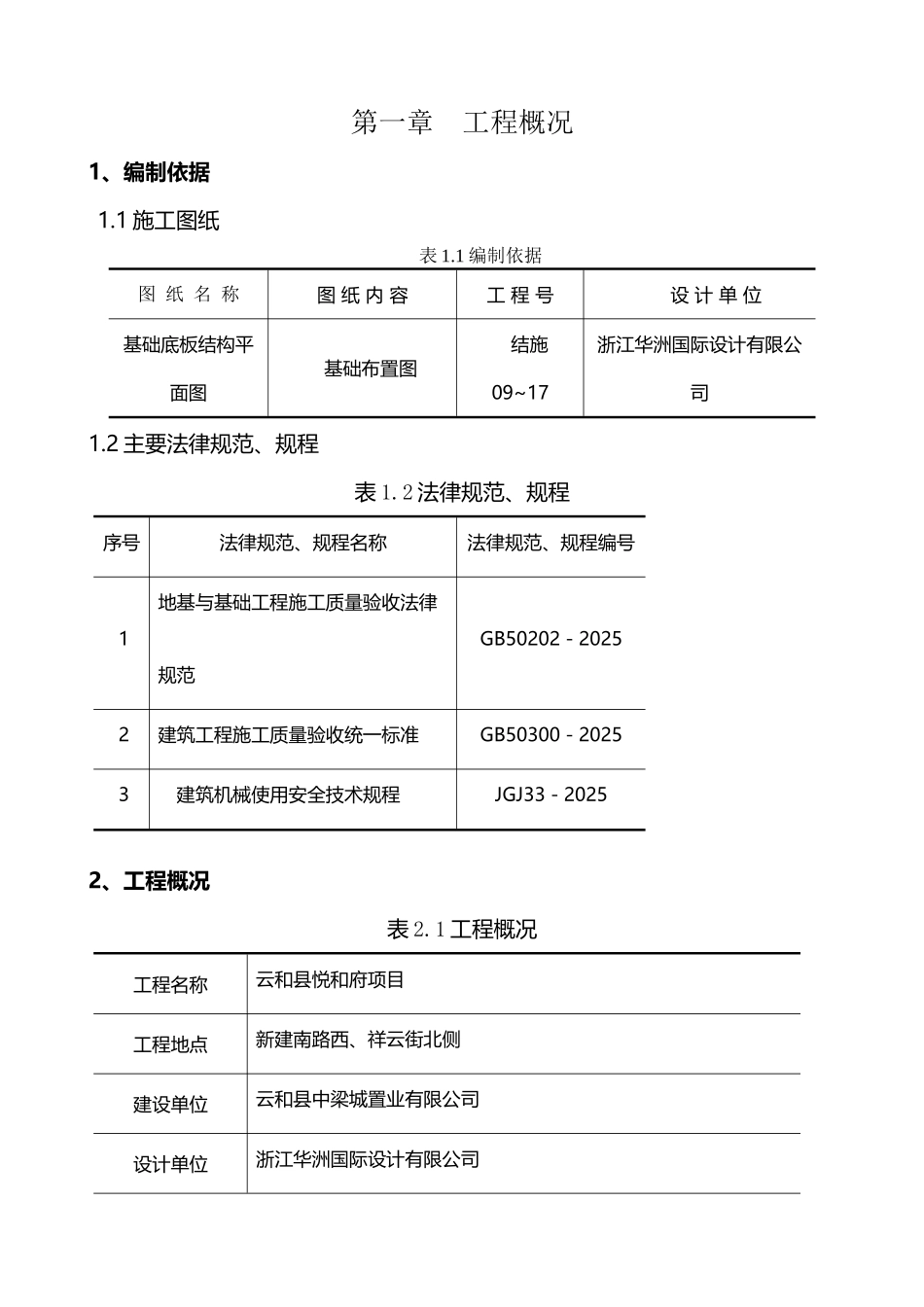

土方开挖方案(改)(20 页)Good is good, but better carries it.精益求精,善益求善。第一章 工程概况1、编制依据1.1 施工图纸表 1.1 编制依据图 纸 名 称图 纸 内 容工 程 号设 计 单 位基础底板结构平面图基础布置图结施09~17浙江华洲国际设计有限公司1.2 主要法律规范、规程表 1.2 法律规范、规程序号法律规范、规程名称法律规范、规程编号1地基与基础工程施工质量验收法律规范GB50202-20252建筑工程施工质量验收统一标准GB50300-20253建筑机械使用安全技术规程JGJ33-20252、工程概况表 2.1 工程概况工程名称云和县悦和府项目工程地点新建南路西、祥云街北侧建设单位云和县中梁城置业有限公司设计单位浙江华洲国际设计有限公司监理单位杭州中新建筑工程监理有限公司施工单位江苏南通二建集团有限公司抗震设防烈度6 度建筑层数4~11 层主要结构类型剪力墙结构、框架结构建筑面积总面积约 70217m2建筑安全等级二级主体结构使用年限50 年第二章 土方开挖一、施工部署根据施工场地现场情况,采纳五台 CATPC320 挖土机,25 辆双桥 12 平自卸汽车。由于自然土标高距基底标高深度约3.0m~4.0m 左右,根据现场实际情况,场内无土方堆放场地,现有挖出土方全部外运至指定点堆放。图 2.1 土方开挖流程二、操作工艺2.1 先放好坡顶线、坡底线经复测并验收合格。2.2 土方开挖前,应做好降排水的准备工作,发现地下水及时开始排水,从地勘资料来看,地下水位约在自然土以下 2.5m 左右,本工程降水将实行截水、明沟排水。2.3 机械挖土:根据本工程实际情况,挖土将从东北面和西北面两处同时开挖,具体见土方开挖示意图,预留 30㎝土层人工清理。开挖方向如下图所示。图 3.2 基础挖土方向示意图2.4 本工程基坑挖深在 3.0m~4.0m 左右,基坑开挖的边坡为 1:1.5,挖土时专人指挥,控制机械挖土的边坡量,并时刻注意基坑边坡的稳定情况,在基坑的北面临近民房,最近处只有 4.0 米左右,要重点观察基坑边坡情况,发现有异常情况应迅速实行措施,防止塌方。2.5 基坑土方开挖:由东北面和西北面两处同时开挖,逐步向南退,土方开挖需遵循先深后浅或同时施工的顺序,自上而下,水平分段,分层进行,至设计标高。施工时,需在坡顶及沟底挖好排水明沟,排水沟深度 700mm、宽 700mm 在四周角落处及基坑周边每隔 15M~30M 设 0.8m*0.8m*1.2m 的集水坑一个,并采纳砖砌筑。详下图: 因基坑东面、南面临近道...
