土方开挖方法

土方开挖方法_第1页
1/6
土方开挖方法_第2页
2/6
土方开挖方法_第3页
3/6

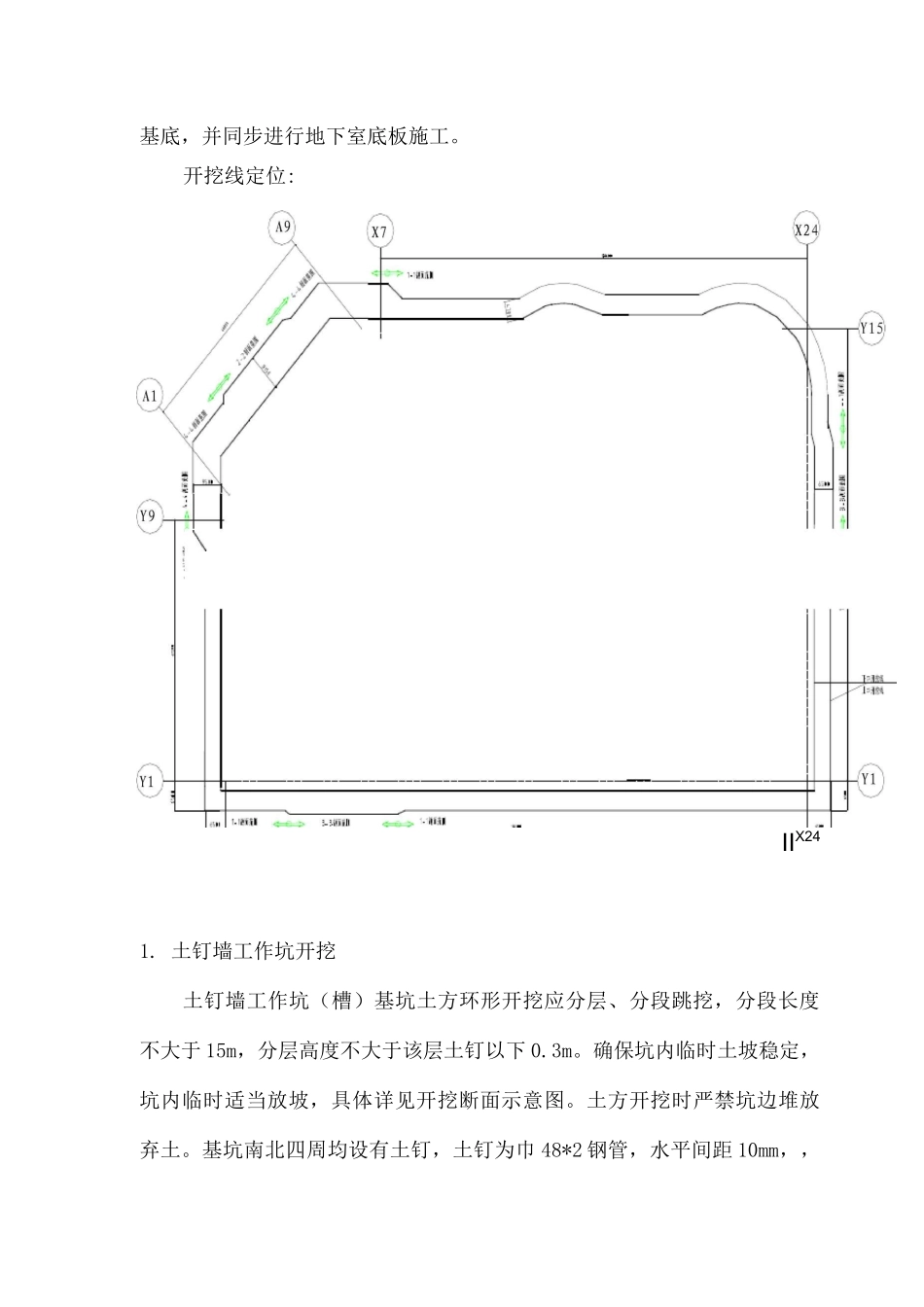

土方开挖方法(一)施工原则本工程地下室基坑土方挖运量较大,如何能够将大量的土方在较短时间内挖运出场,是本工程在最短时间内完成地下室底板的关键所在。要顺利地完成本工程土方挖运任务除必须投入大量的人力、物力以外,还要科学的进行土方挖运方案的设计以及合理的组织各工序的流水作业,土方开挖必须严格按方案进行施工,在确保安全的前提下保证基坑土方挖运工作能够连续进行。开挖原则:土方开挖严格遵守“分层均衡开挖”原则。本工程深基坑采纳机械大开挖,配合人工清理修边,基坑土方开挖的顺序、方法必须与围护结构设计工况相一致,并遵循“分区、分块、分层开挖,限时、对称、均衡开挖,严禁超挖”的原则。土方开挖条件:①工程桩试压合格②水泥搅拌围护桩 28d 抗压强度达到 0.8MPa。“五边法”施工:基底清理,凿桩头,排砌片石垫层,施工砖胎模,浇筑混凝土垫层严格根据“五边法”施工。人机配合,快速封底:最后 30cm 土方及地梁、承台等局部深处宜人工开挖,尽量减少对坑底土的扰动,严禁超挖,承台处应跳挖。挖土至坑底后应尽快分块施工完成素混凝土垫层,并抓紧施工承台及基础底板。(二)具体开挖方案采纳“岛式”开挖,分 2 次进行,第一次沿基坑周边分段跳挖做土钉墙;第二次中心岛退土,分二级接力开挖,在人工配合下可直接挖至基底,并同步进行地下室底板施工。IIX241. 土钉墙工作坑开挖土钉墙工作坑(槽)基坑土方环形开挖应分层、分段跳挖,分段长度不大于 15m,分层高度不大于该层土钉以下 0.3m。确保坑内临时土坡稳定,坑内临时适当放坡,具体详见开挖断面示意图。土方开挖时严禁坑边堆放弃土。基坑南北四周均设有土钉,土钉为巾 48*2 钢管,水平间距 10mm,,开挖线定位:倾角 10° /15°。1-1 剖面土钉墙工作坑开挖断面示意图1- 1 剖面分 3 层开挖,开挖深度分别为 1.58m、1.62m、1.5m。因土钉倾角为 10°,工作坑底坡坡度也根据 10°放坡,约为 1: 6。工作坑以外根据 1: 2 放坡,2- 2 剖面分 4 层开挖,开挖深度分别为 1.50m、2.08m、2.02、2.0m。因最下排土钉倾角为 15°,工作坑底坡坡度也根据 15°放坡,约为 1: 4。工作坑以外根据 1: 3 放坡。2-2 剖面土钉墙工作坑开挖断面示意图4-4 剖面分 4 层开挖,开挖深度分别为 1.60m、2.m、2.0(H.05m。因最下排土钉倾角为 15°,工作坑底坡坡度也根据 15°放坡,约为1: 4。工作坑以外根据 1: 3 放坡。4-4 剖面土...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

土方开挖方法

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
