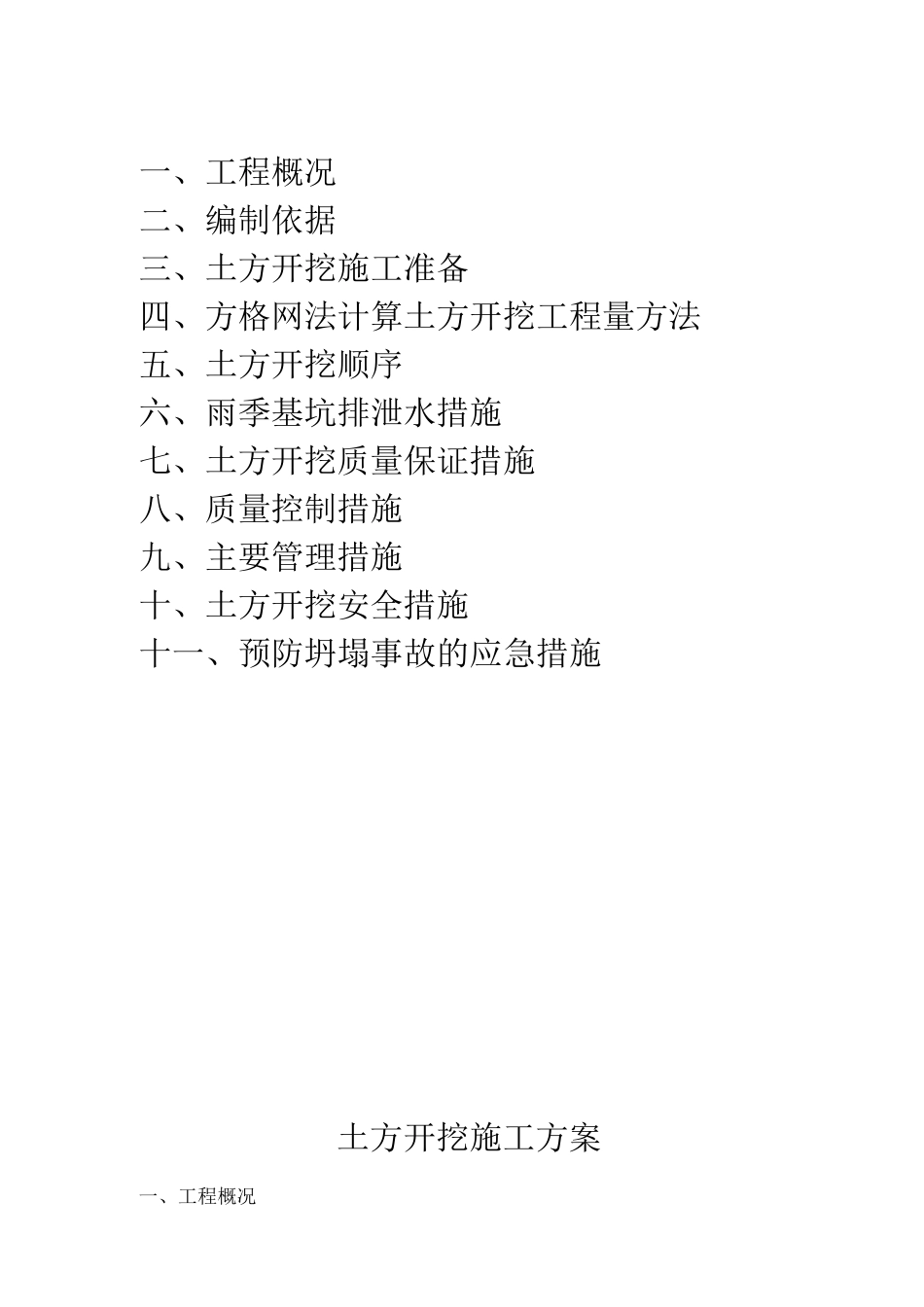

一、工程概况二、编制依据三、土方开挖施工准备四、方格网法计算土方开挖工程量方法五、土方开挖顺序六、雨季基坑排泄水措施七、土方开挖质量保证措施八、质量控制措施九、主要管理措施十、土方开挖安全措施十一、预防坍塌事故的应急措施土方开挖施工方案一、工程概况本工程场地位片区,为 A 地块,呈梯形,长边长约 231 米,短边长约104〜175 米,净用地面积 33298 ,总建筑面积约为 170232
本工程主要包括 3#、4#、5#楼及地下室土方开挖作业
二、编制依据(一)施工图纸和地勘报告1
根据设计施工图纸2
根据地勘报告提供参数3
根据现场实际情况三、土方开挖施工准备(一)施工前的技术准备(1)施工前详细讨论勘察报告,向建设方索取基坑及基坑周边建筑物、构筑物、管线、道路的详细资料,并办理签字手续
特别注意降水井、护坡桩位及土钉所占有的空间与基坑周边地下管线或建筑物基础的关系,避开发生事故
在基坑开挖之前,场内所有的红线桩及建筑物的定位桩,全部经市规划部门测量核准,必须查明基槽周围地下市政管网设施和相邻建筑物的相关距离
(2) 平整场地:设备进场前进行场地道路、料场、井点及排桩部位场地平整、压实,以便于钻机车架在场地内移动、钻机能平稳、安全进行成孔
(3) 摸清工程场地情况,收集施工需要的各项资料
(4)施工现场的夜间施工必须有足够的照明,通过用钢管架子架高,架子高度不低于 2
5 米,按要求安装照明灯具
(二)施工机具、材料准备本工程土方开挖采纳机械挖装,自卸汽车外运,采纳挖掘机 6 台,自卸汽车 15 辆
四、方格网法计算土方开挖工程量方法1
用地形图将施工场地划分成方格,视场地大小分成 10m 见方
然后将设计标高和实测的地面自然标高标注在图上
分析每个分格情况,如一个分格中有挖有填,应计算出网边上的零点位置,然后连接零点,得出零线
分别计算出每个分格中的填
