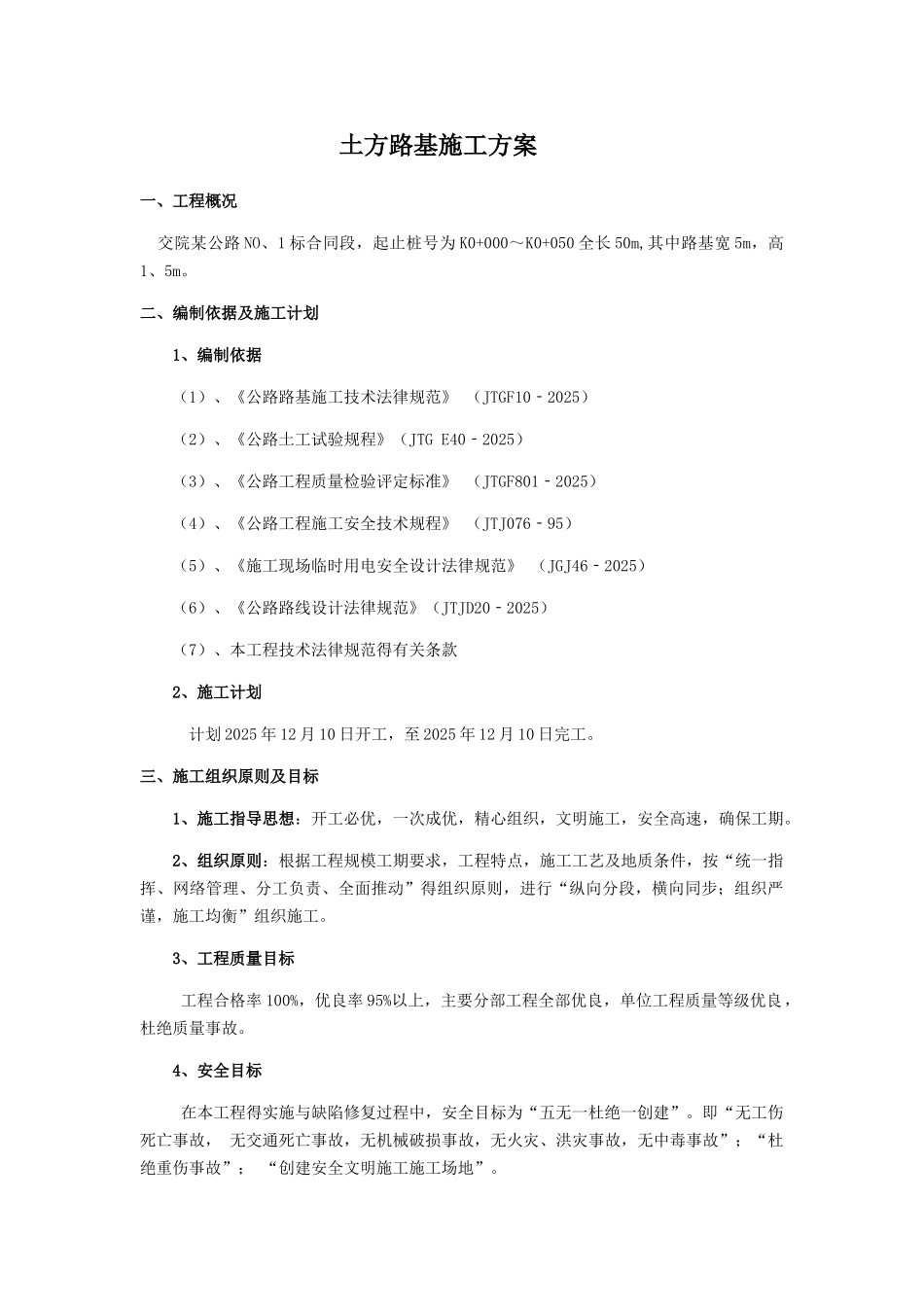

土方路基施工方案一、工程概况 交院某公路 NO、1 标合同段,起止桩号为 K0+000~K0+050 全长 50m,其中路基宽 5m,高1、5m
二、编制依据及施工计划1、编制依据(1)、《公路路基施工技术法律规范》 (JTGF10‐2025)(2)、《公路土工试验规程》(JTG E40‐2025)(3)、《公路工程质量检验评定标准》 (JTGF801‐2025)(4)、《公路工程施工安全技术规程》 (JTJ076‐95)(5)、《施工现场临时用电安全设计法律规范》 (JGJ46‐2025)(6)、《公路路线设计法律规范》(JTJD20‐2025)(7)、本工程技术法律规范得有关条款2、施工计划计划 2025 年 12 月 10 日开工,至 2025 年 12 月 10 日完工
三、施工组织原则及目标1、施工指导思想:开工必优,一次成优,精心组织,文明施工,安全高速,确保工期
2、组织原则:根据工程规模工期要求,工程特点,施工工艺及地质条件,按“统一指挥、网络管理、分工负责、全面推动”得组织原则,进行“纵向分段,横向同步;组织严谨,施工均衡”组织施工
3、工程质量目标 工程合格率 100%,优良率 95%以上,主要分部工程全部优良,单位工程质量等级优良,杜绝质量事故
4、安全目标 在本工程得实施与缺陷修复过程中,安全目标为“五无一杜绝一创建”
即“无工伤死亡事故, 无交通死亡事故,无机械破损事故,无火灾、洪灾事故,无中毒事故”;“杜绝重伤事故”; “创建安全文明施工施工场地”

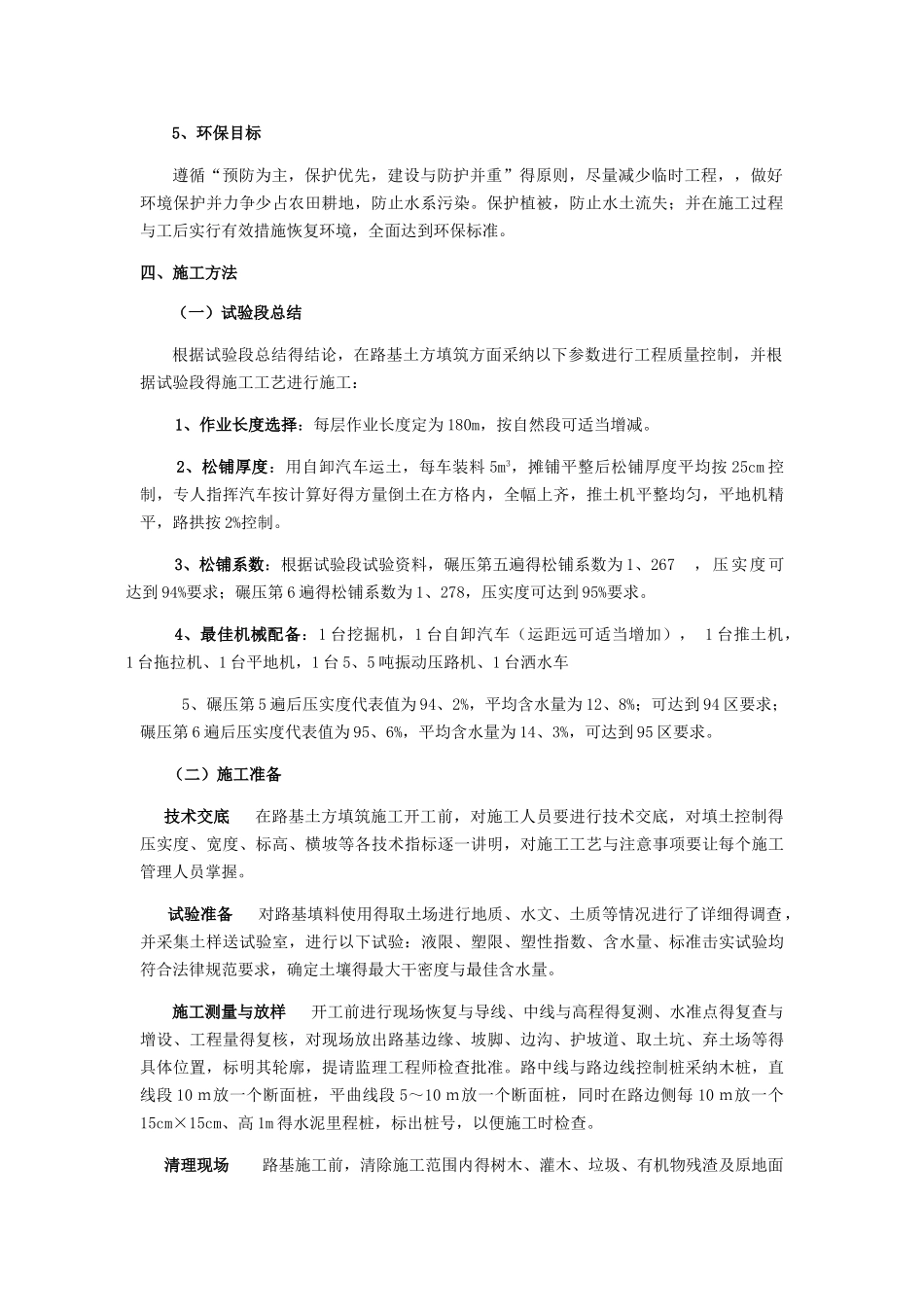

5、环保目标遵循“预防为主,保护优先,建设与防护并重”得原则,尽量减少临时工程,,做好环境保护并力争少占农田耕地,防止水系污染
保护植被,防止水土流失;并在施工过程与工后实行有效措施恢复环境,全面达到环保标准

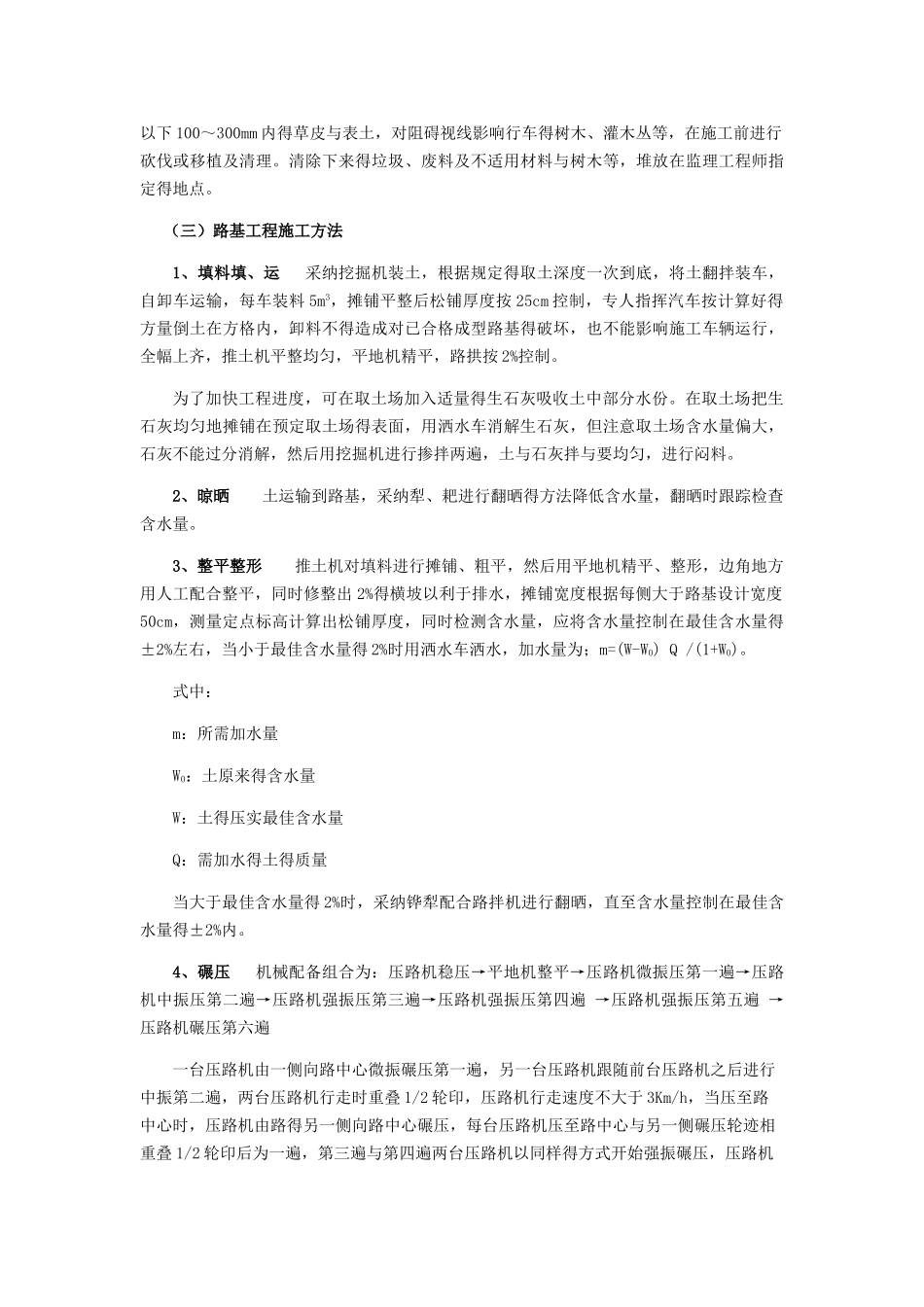

四、施工方法(一)试验段总结根据试验段总结得结论,在路基土方填筑方面采纳以下参数进行工程质量
