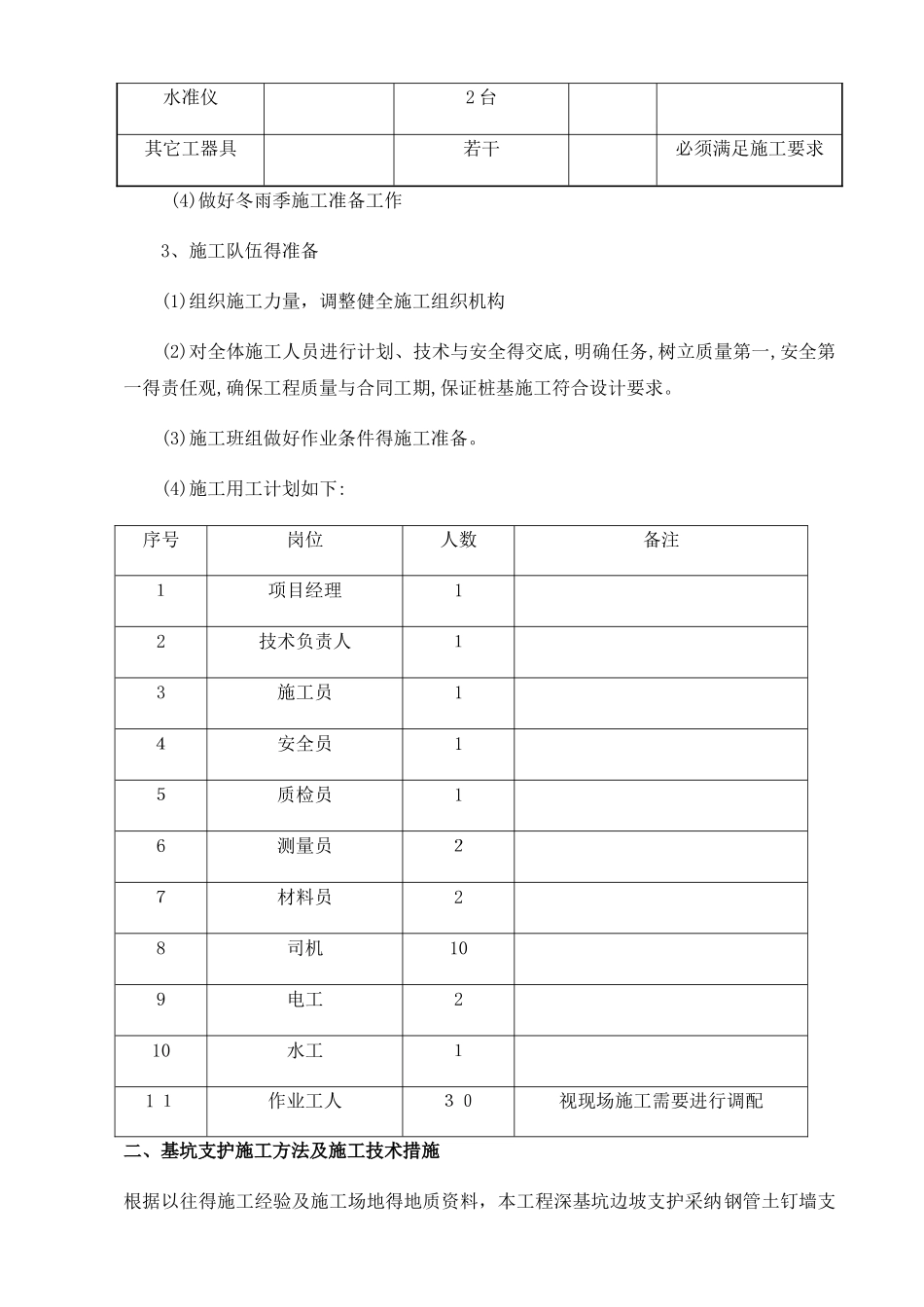

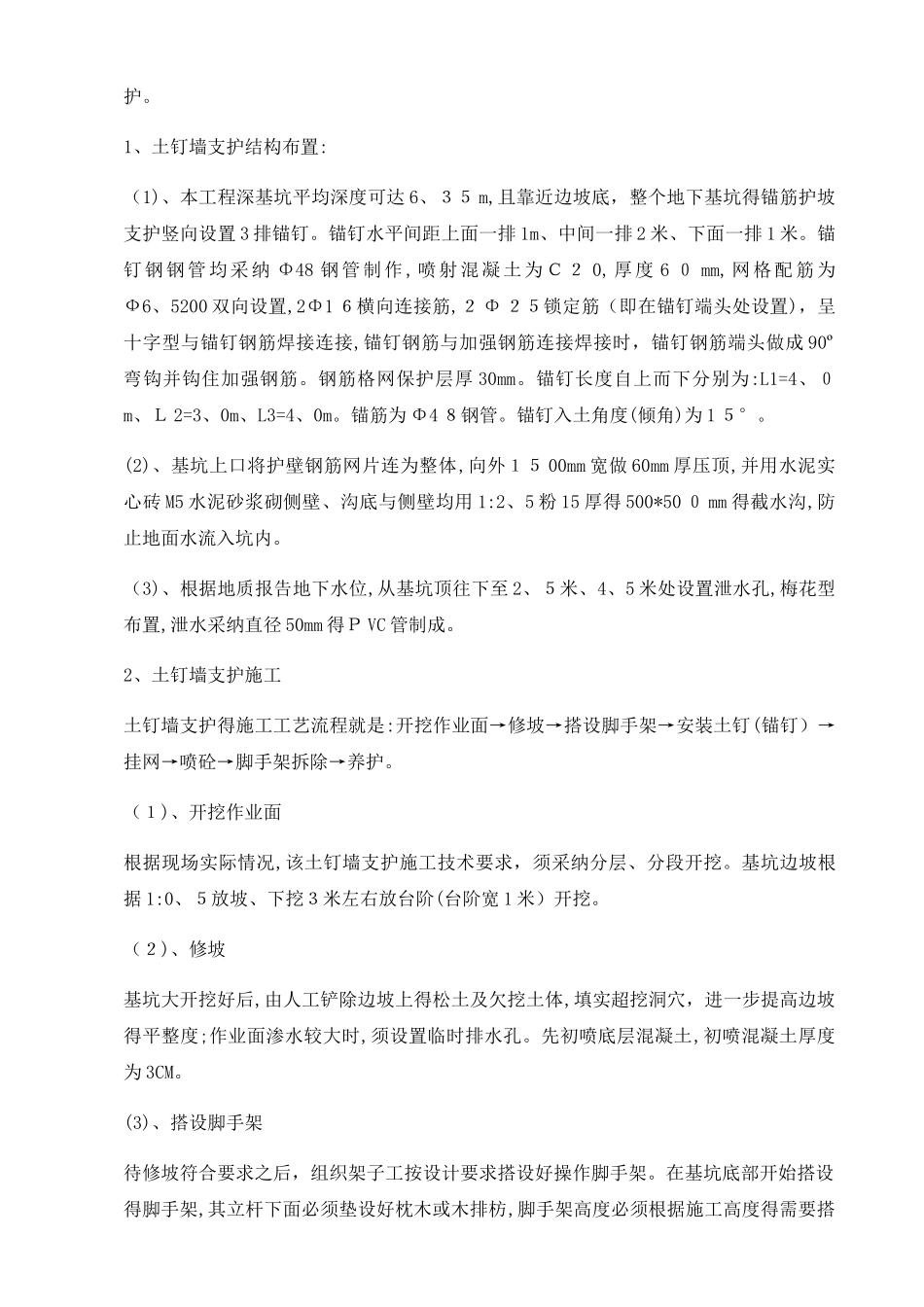

一、施工准备1、技术规划准备(1)熟悉、审查图纸: 图纸就是施工得依据。施工人员首先熟悉图纸并在学习与熟悉图纸得基础上,弄清设计意图及工程特点。(2)收集资料:收集应有资料了解工程得施工要求与现场情况,并进行实地调查 ,掌握施工现场得地貌、地质、水文与气象资料、技术经济条件等以便制定切合实际,行之有效得施工组织设计,合理进行施工。(3)编制施工方案及编制施工预算2、现场施工准备(1)进行建设区域内得工程测量定位,设置永久性得经纬坐标及水平控制点。根据甲方提供得轴线基准点测放桩位并做好标志,请甲方、监理现场复核验收,准确无误,经签证合格后方可进行下道工序。(2)接通水、电,清除现场障碍物,搭建临时设施。(3)施工机械与临时物资得准备。组织机械设备进场,做好机械设备得保养、维护与调试工作;落实材料货源,备料进场并经监理工程师见证取样送实验室做相关试验。机具设备使用计划:设备名称设备型号数 量状 况进场时间反铲挖掘机1、2 m 31 台压风机6 m 3/min6 台潜水泵Φ 1 5 04 台钢筋切割机2 台钢筋弯曲机2 台砼喷射机PZ-5B2台全站仪1 台水准仪2 台其它工器具若干必须满足施工要求 (4)做好冬雨季施工准备工作3、施工队伍得准备(1)组织施工力量,调整健全施工组织机构(2)对全体施工人员进行计划、技术与安全得交底,明确任务,树立质量第一,安全第一得责任观,确保工程质量与合同工期,保证桩基施工符合设计要求。(3)施工班组做好作业条件得施工准备。(4)施工用工计划如下:序号岗位人数备注1项目经理12技术负责人13施工员14安全员15质检员16测量员27材料员28司机109电工210水工11 1作业工人30视现场施工需要进行调配二、基坑支护施工方法及施工技术措施根据以往得施工经验及施工场地得地质资料,本工程深基坑边坡支护采纳钢管土钉墙支护。1、土钉墙支护结构布置:(1)、本工程深基坑平均深度可达 6、35 m,且靠近边坡底,整个地下基坑得锚筋护坡支护竖向设置 3 排锚钉。锚钉水平间距上面一排 1m、中间一排 2 米、下面一排 1 米。锚钉钢钢管均采纳 Φ48 钢管制作,喷射混凝土为C2 0,厚度 6 0 mm,网格配筋为Ф6、5200 双向设置,2Φ1 6横向连接筋,2 Φ 25锁定筋(即在锚钉端头处设置),呈十字型与锚钉钢筋焊接连接,锚钉钢筋与加强钢筋连接焊接时,锚钉钢筋端头做成 90º弯钩并钩住加强钢筋。钢筋格网保护层厚 30mm。锚钉长度自上而下分别为:L1=4、0m、L 2=3、...
