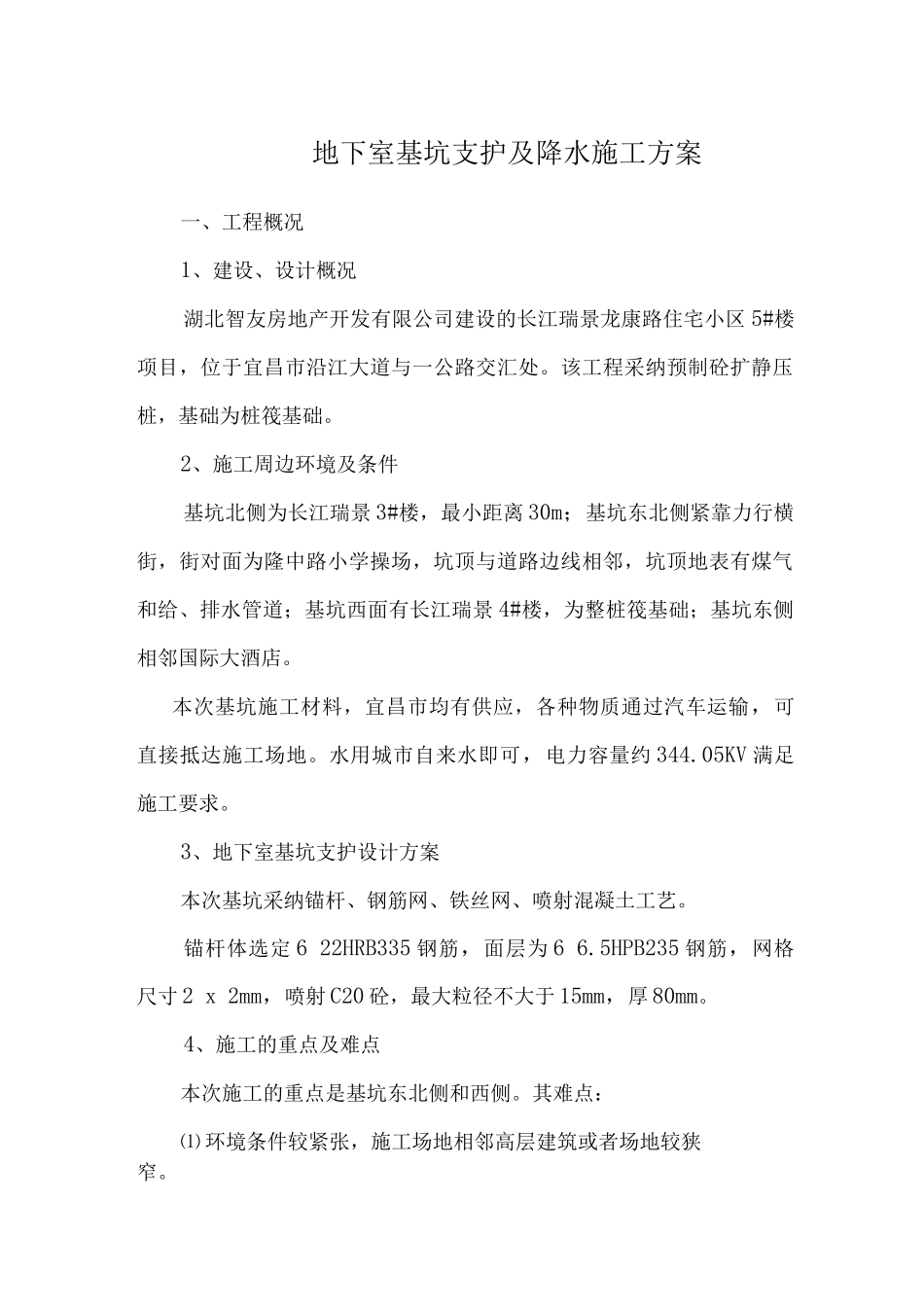

地下室基坑支护及降水施工方案一、工程概况1、建设、设计概况湖北智友房地产开发有限公司建设的长江瑞景龙康路住宅小区 5#楼项目,位于宜昌市沿江大道与一公路交汇处。该工程采纳预制砼扩静压桩,基础为桩筏基础。2、施工周边环境及条件基坑北侧为长江瑞景 3#楼,最小距离 30m;基坑东北侧紧靠力行横街,街对面为隆中路小学操场,坑顶与道路边线相邻,坑顶地表有煤气和给、排水管道;基坑西面有长江瑞景 4#楼,为整桩筏基础;基坑东侧相邻国际大酒店。本次基坑施工材料,宜昌市均有供应,各种物质通过汽车运输,可直接抵达施工场地。水用城市自来水即可,电力容量约 344.05KV 满足施工要求。3、地下室基坑支护设计方案本次基坑采纳锚杆、钢筋网、铁丝网、喷射混凝土工艺。锚杆体选定 6 22HRB335 钢筋,面层为 6 6.5HPB235 钢筋,网格尺寸 2 x 2mm,喷射 C20 砼,最大粒径不大于 15mm,厚 80mm。4、施工的重点及难点本次施工的重点是基坑东北侧和西侧。其难点:⑴ 环境条件较紧张,施工场地相邻高层建筑或者场地较狭窄。⑵ 基坑东北侧紧临道路和校园,西侧临高层建筑物,因此保证道路和小学操场,保证建筑物的绝对安全,是本次基坑支护工程的重中之重。⑶ 支护面积较大,基坑西侧和东北侧单位面积锚杆数量较多,工人工作强度大,且不便于展开工作面。⑷ 为了加快工程进度,需要与土方的紧密配合,做好分区穿插施工。⑸ 考虑到加快工程进度,夜间作业比较多。因此,施工中必须切实加强施工扰民管理,将噪音、污水、灰尘等扰民因素降至最低限度。二、施工组织与施工部署1、施工组织机构本工程选配有经验、综合素养高的管理人员,施工队伍为常年进行边坡(基坑)支护的专业施工人员组成。2、施工程序与施工部署⑴ 施工程序该项目考虑到节约工期,基坑支护施工与土方开挖可同步交叉进行,基坑西侧和东北侧各段采纳分层开挖和支护。其主要施工内容:锚杆钻孔、注浆,预应力锚杆制作安装、钢筋网编制和喷射砼。⑵ 施工部署计划用 30 天完成所有坡面的喷锚网支护。⑶ 主要施工机械、设备选择A、一台 250 升砂浆拌合机B 七台 KHYD75A 锚杆钻机C、一台 VU-13/7 型空压机D、一台 PZ-5 砼喷射机E、一台 SNS65/1.5 注浆机三、施工准备工作1、现场设施准备⑴ 根据主体施工单位确定的房屋轴线,进行开挖线的标定。⑵ 按指定的水源、电源位置,安装水管、阀门、电闸等。⑶ 现场临时设施用房结合主体工程适时安排。2、技...
