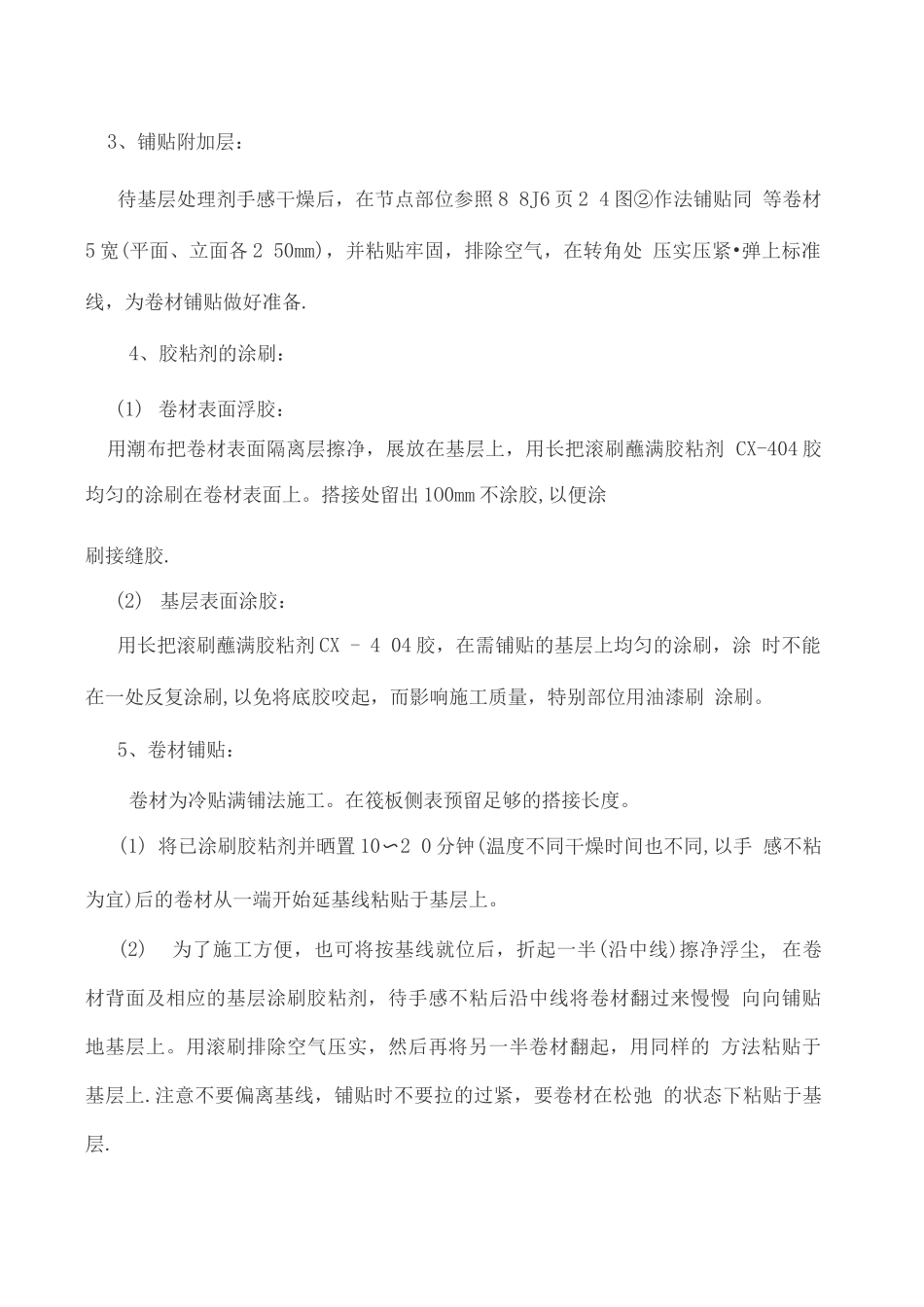

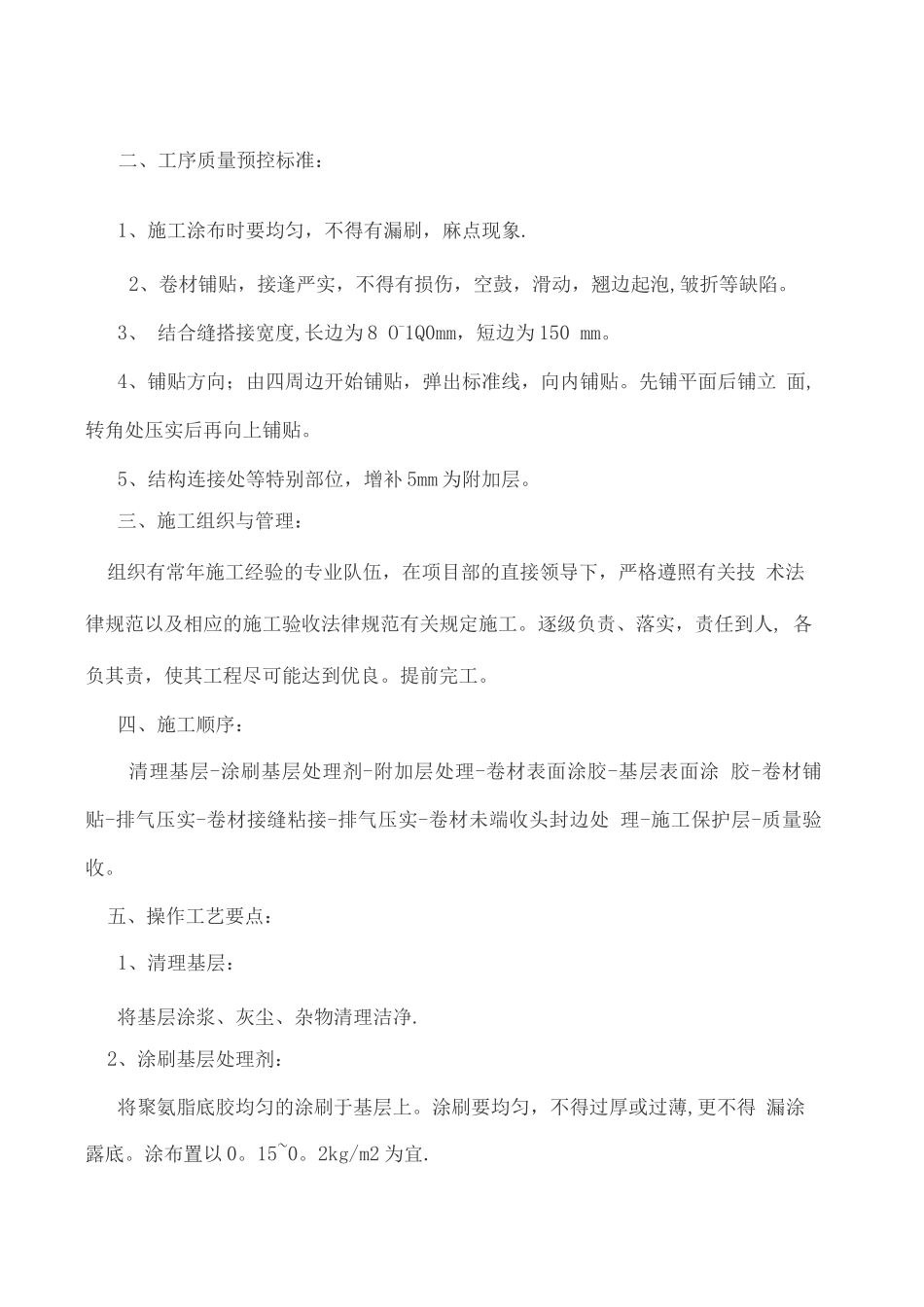

地下室筏板防水工程施工方案一、施工准备:1、材料:根据图纸要求,选用高分子防水卷材。(1)主体材料:三元乙丙橡胶防水卷材。(2)配套材料:CX-4 0 4 胶,聚氨脂底胶,聚氨脂嵌缝油膏,保护涂料,乙酸乙 脂清洗剂。选用材料要求:材料要达到合格证、准用证,测试认证齐全,按国家标 准进行现场复试,达到主要性能指标,才能使用。2、技术:审核图纸,明确底板防水结构,领悟技术交底内容要求,了解防水 材料的性能特点,掌握各个施工环节法律规范.3、基本项目:(1) 防水层的基层,必须抹平压光,平整,清洁,牢固无松动.不起砂,水泥砂 浆应具备足够的强度。(2) 找平层表面必须干燥,其含水率应低于 9%。(3) 找平层与突出结构的连接处及墙角处的交接部位应做成半径为20mm 园弧形.4、施工工具:扫帚 4 把,小平铲 2 把,电动搅拌器 1 台,滚动刷 6 把,铁桶 6 个,扁平滚 2个,手辊 2 个,大型辊 1 个,剪刀 2 把,皮卷尺 1 个,钢卷尺 2 个,钢管 1 根,线绳,彩色粉,粉墨 1 盒,皮刮板 4 个,油漆刷 2 把等.二、工序质量预控标准:1、施工涂布时要均匀,不得有漏刷,麻点现象.2、卷材铺贴,接逢严实,不得有损伤,空鼓,滑动,翘边起泡,皱折等缺陷。3、 结合缝搭接宽度,长边为 8 O-1Q0mm,短边为 150 mm。4、铺贴方向;由四周边开始铺贴,弹出标准线,向内铺贴。先铺平面后铺立 面,转角处压实后再向上铺贴。5、结构连接处等特别部位,增补 5mm 为附加层。三、施工组织与管理:组织有常年施工经验的专业队伍,在项目部的直接领导下,严格遵照有关技 术法律规范以及相应的施工验收法律规范有关规定施工。逐级负责、落实,责任到人, 各负其责,使其工程尽可能达到优良。提前完工。四、施工顺序:清理基层-涂刷基层处理剂-附加层处理-卷材表面涂胶-基层表面涂 胶-卷材铺贴-排气压实-卷材接缝粘接-排气压实-卷材未端收头封边处 理-施工保护层-质量验收。五、操作工艺要点:1、清理基层:将基层涂浆、灰尘、杂物清理洁净.2、涂刷基层处理剂:将聚氨脂底胶均匀的涂刷于基层上。涂刷要均匀,不得过厚或过薄,更不得 漏涂露底。涂布置以 0。15~0。2kg/m2 为宜.3、铺贴附加层:待基层处理剂手感干燥后,在节点部位参照 8 8J6 页 2 4 图②作法铺贴同 等卷材5 宽(平面、立面各 2 50mm),并粘贴牢固,排除空气,在转角处 压实压紧•弹上标准线,为卷材铺贴做好准备.4、胶粘剂的涂刷:(1) 卷材表...
