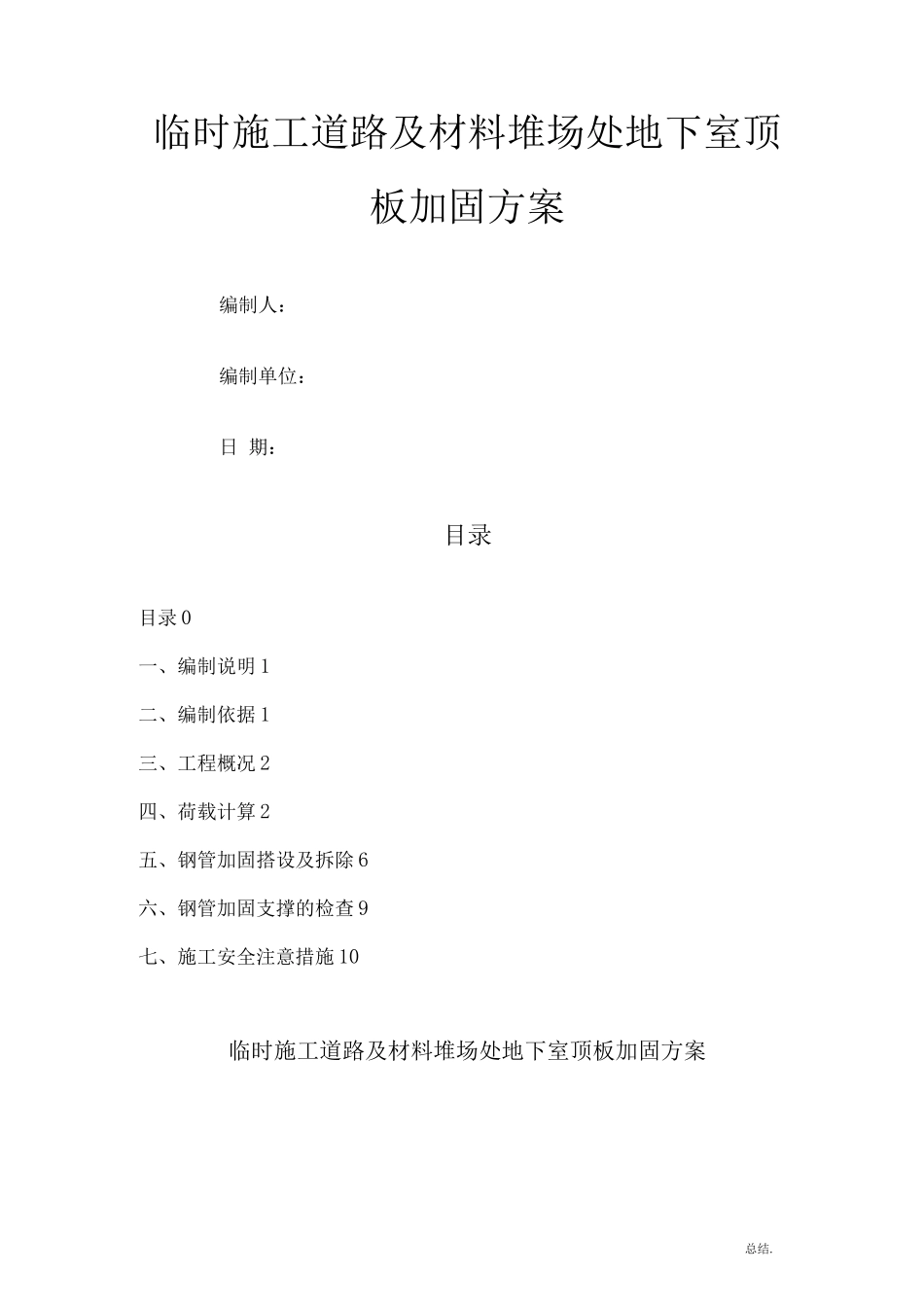

临时施工道路及材料堆场处地下室顶板加固方案编制人:编制单位:日 期:目录目录 0一、编制说明 1二、编制依据 1三、工程概况 2四、荷载计算 2五、钢管加固搭设及拆除 6六、钢管加固支撑的检查 9七、施工安全注意措施 10临时施工道路及材料堆场处地下室顶板加固方案总结.一、编制说明为了保证时代•水岸康城二期 B 标工程安全、文明施工、按法律规范化要求并达到国家规定的标准,由于本工程地下室施工完成进入主体结构施工时就没有施工道路和施工场地,根据现场的实际情况和施工的需要,在本工程的地下室顶板上布置钢筋加工房及材料堆场,在地下室顶板上设置施工道路。施工期间的荷载远大于设计活荷载,需对布置钢筋加工房及材料堆场位置及施工道路部位的地下室顶板及负一层现浇板进行顶撑加固(具体位置详见施工平面布置图)。此方案应经监理、甲方审核批准后生效。二、编制依据1、本公司依据质量(GB/T191-20)、环境(GB/T241-24)、职业健康健康安全(GB/T281-21)管理手册。2、国家和行业现行施工验收法律规范、规程、标准以及四川省、成都市关于建筑施工管理的有关规定。3、《建筑结构荷载法律规范》GB509-214、建筑施工扣件式钢管脚手架安全技术法律规范 JGJ130-215、建筑施工计算手册6、建筑施工扣件式钢管脚手架构造与计算7、《建筑施工安全检查标准》JGJ59-998、《建筑施工扣件式钢管脚手架安全技术法律规范》JGJ130-2;9、《建筑施工高处作业安全技术法律规范》JGJ80-9110、施工组织设计及施工图纸。11、公路桥函设计通用法律规范 JTJ021-8912、本工程的实际情况三、工程概况本工程位于成都市郸县红光镇,由成都市西源投资有限公司开发,成都中锦建筑工程有限公司承建,由成都交大工程建设监理有限公司监理。该工程为地下两层,地上由 5*楼、6*楼、10*楼组成,其中 10*楼局部 18 层,高度为 56.35 米,其余均为 25 层,高度为 77.35 米。四、荷载计算(一)荷载取值1、吊车按 20T 吊车考虑,自重 28 吨,吊运钢筋每捆按 5 吨计,合计 33x1.1、总计 37 吨。2、砂车按装 15 立方米车考虑,砂车自重约 20 吨,砂 25 吨,合计 45x1.1,总计 50吨考虑。(考虑动荷载)3、混凝土罐车及泵车按装 12 立方米车考虑,混凝土罐车自重约 15 吨,12 立方米混凝土按30 吨计,合计 45 x 1.1=49.5 总计 50 吨。4、钢筋加工房及材料堆场按 60KN/m2 考虑。(二)结构验算1、吊车、砂车、混凝土罐车作用下楼面...
