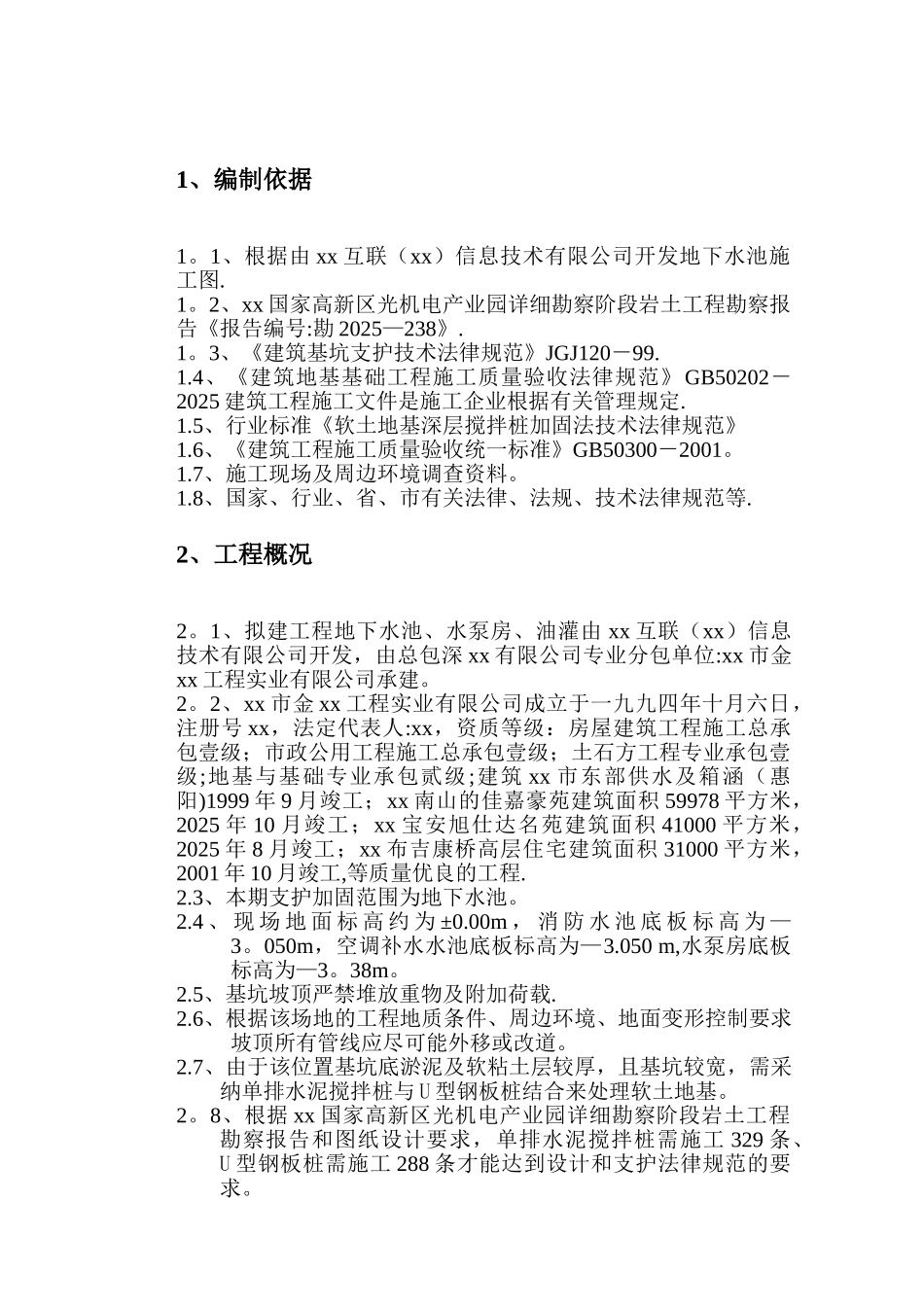

目录1、编制依据 12、工程概况 13、地质情况 24、支护结构主要选用的材料 35、进场主要材料计划 46、主要进场机械设备数量表 47、基坑开挖施工部署 58、现场组织机构 79、施工进度安排 710、劳动力组织 811、钢板桩施工工艺要求 812、深层水泥搅拌桩技术参数 1113、深层水泥搅拌桩施工前期准备 1114、深层水泥搅拌桩测放桩位 1315、深层水泥搅拌桩布桩图 1416、深层水泥搅拌桩施工工艺 1417、深层水泥搅拌桩施工注意事项 1818、深层水泥搅拌桩质量检测 1919、基坑降水方案 2020
施工工况 2221、支护施工用电负荷 2222、土方开挖施工要求 2323、土方开挖质量要求和保证措施 2324、基坑监测措施与检测要求 2525、土方坍塌应急措施 2826、施工现场临时施工用电布置 3227、安全与环保措施 3228、文明施工管理 351、编制依据1
1、根据由 xx 互联(xx)信息技术有限公司开发地下水池施工图
2、xx 国家高新区光机电产业园详细勘察阶段岩土工程勘察报告《报告编号:勘 2025—238》

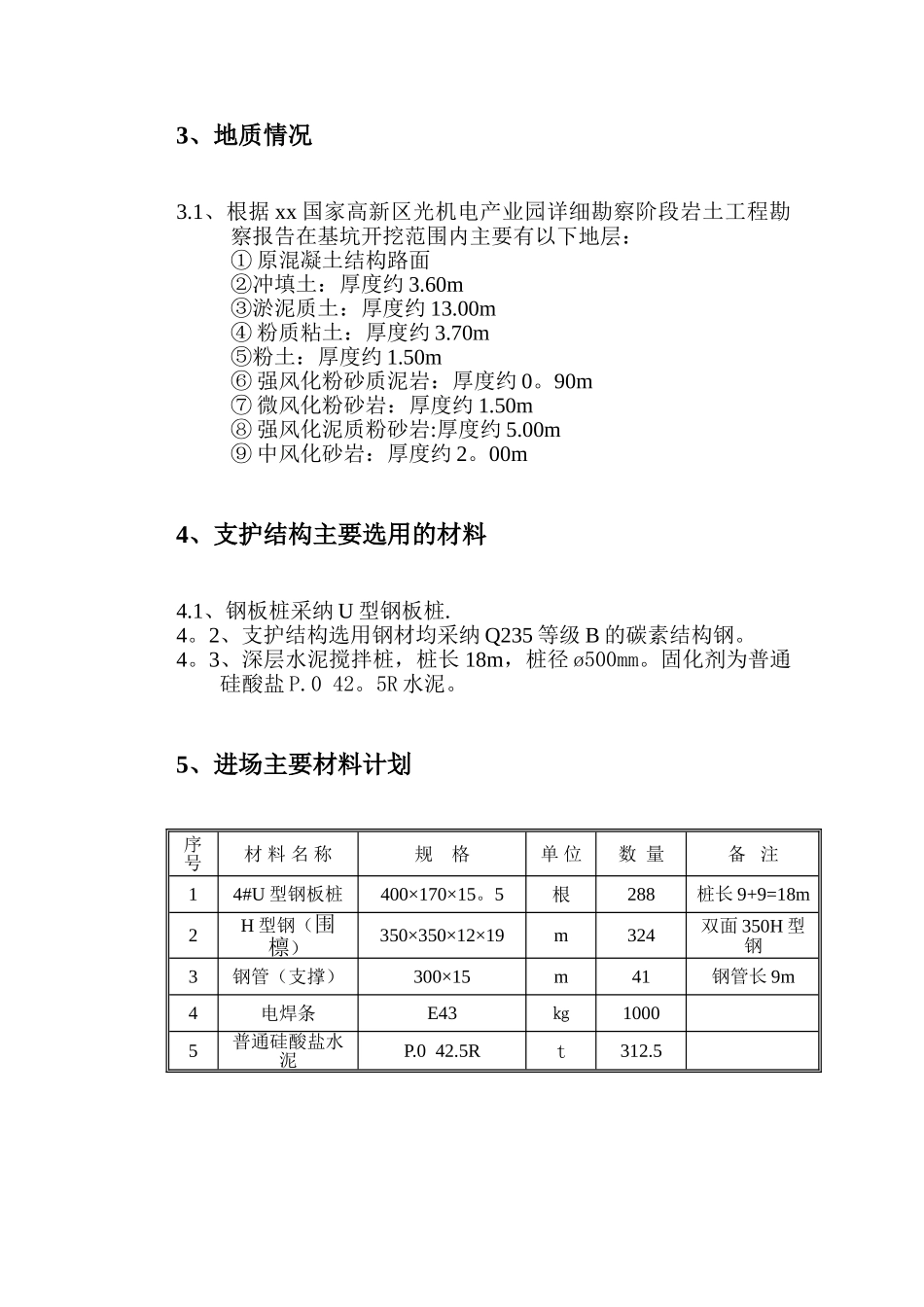

3、《建筑基坑支护技术法律规范》JGJ120-99
4、《建筑地基基础工程施工质量验收法律规范》GB50202-2025 建筑工程施工文件是施工企业根据有关管理规定
5、行业标准《软土地基深层搅拌桩加固法技术法律规范》1
6、《建筑工程施工质量验收统一标准》GB50300-2001
7、施工现场及周边环境调查资料
8、国家、行业、省、市有关法律、法规、技术法律规范等
2、工程概况2
1、拟建工程地下水池、水泵房、油灌由 xx 互联(xx)信息技术有限公司开发,由总包深 xx 有限公司专业分包单位:xx 市金xx 工程实业有限公司承建
2、xx 市金 xx 工程实业有限公司成立于一九九四年十月六日,注册号 x
