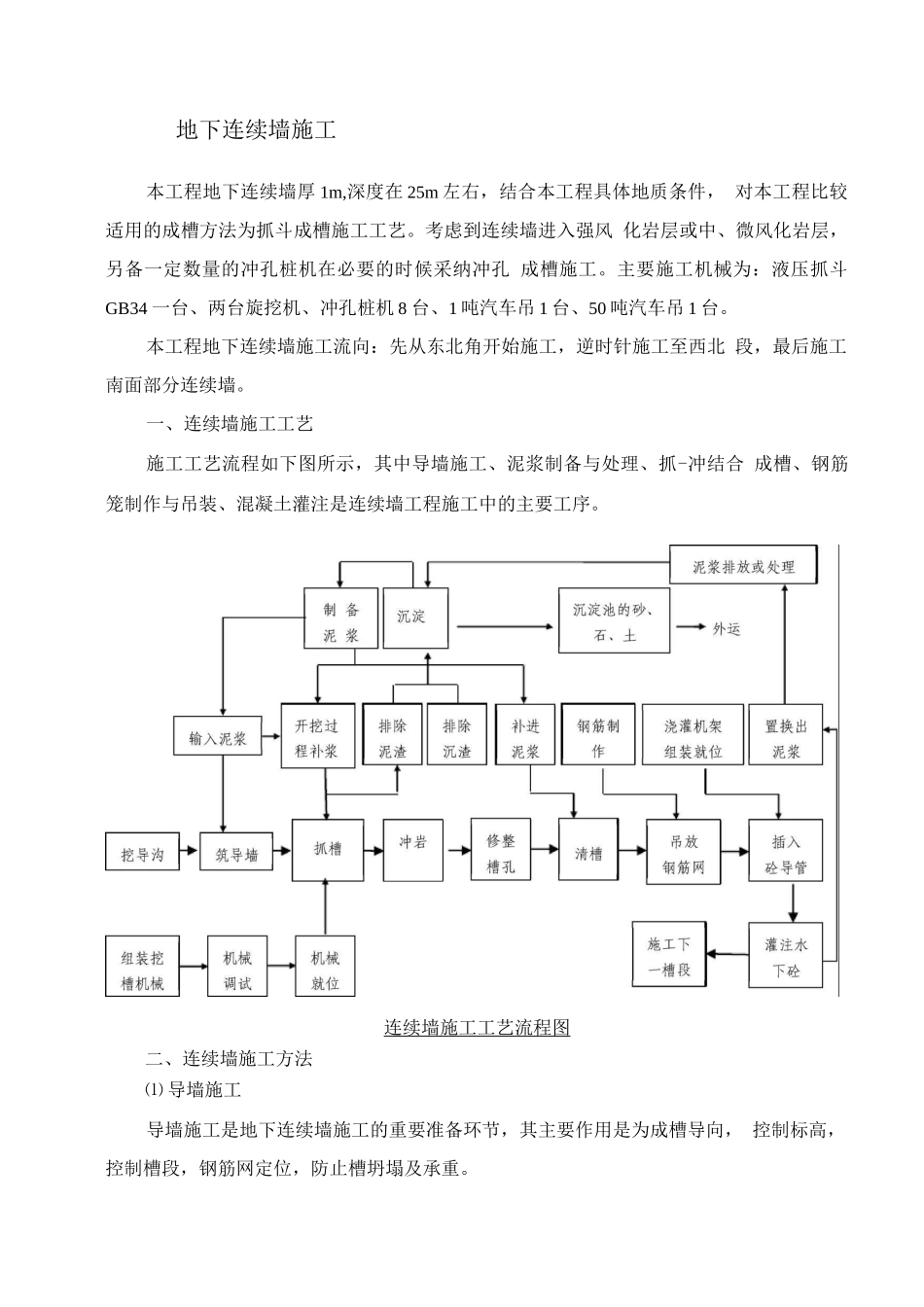

地下连续墙施工本工程地下连续墙厚 1m,深度在 25m 左右,结合本工程具体地质条件, 对本工程比较适用的成槽方法为抓斗成槽施工工艺
考虑到连续墙进入强风 化岩层或中、微风化岩层,另备一定数量的冲孔桩机在必要的时候采纳冲孔 成槽施工
主要施工机械为:液压抓斗GB34 一台、两台旋挖机、冲孔桩机 8 台、1 吨汽车吊 1 台、50 吨汽车吊 1 台
本工程地下连续墙施工流向:先从东北角开始施工,逆时针施工至西北 段,最后施工南面部分连续墙
一、连续墙施工工艺施工工艺流程如下图所示,其中导墙施工、泥浆制备与处理、抓-冲结合 成槽、钢筋笼制作与吊装、混凝土灌注是连续墙工程施工中的主要工序
连续墙施工工艺流程图二、连续墙施工方法⑴ 导墙施工导墙施工是地下连续墙施工的重要准备环节,其主要作用是为成槽导向, 控制标高,控制槽段,钢筋网定位,防止槽坍塌及承重
导墙施工顺序为:平整场地-测量定位-挖槽-浇注垫层-绑扎钢筋- 支模板 T 浇筑混凝土 T 拆模并设置横撑 T 导墙外侧回填粘土压实

(2)泥浆配置和使用泥浆的正确使用是成槽的关键
结合本工程的地质特点和施工条件,采 用膨润土和优质粘土进行泥浆制备

a、泥浆池及泥浆沟设置在基坑内的设置 2 个三级泥浆池,包括沉淀池、循环池、储浆池,尺寸 为 20mx6m,深度 2m,采纳 C20 混凝土浇筑,墙厚 2mm
泥浆池平面布置 见下图
姑还山的沮卷一 E •成泌流入泥幻上i \〃悬挂于昵橐泅礼二借渡也' 呢
登笛 \将经沉淀后的咨格呢紫送入桩孔iltidQOQ泥浆池构造示意图沿基坑外侧 1
2m 处设置 4mm x 4mm 砖砌泥浆沟,地下连续墙施工完 成后作排水沟使用
泥浆沟与泥浆池相连,同时通过预埋巾 4PVC 管与连续 墙沟槽连接
泥浆池构造见下图
泥浆沟构造示意图b、泥浆的配制:拌制泥浆前,应根据地质条件、成槽方法等
