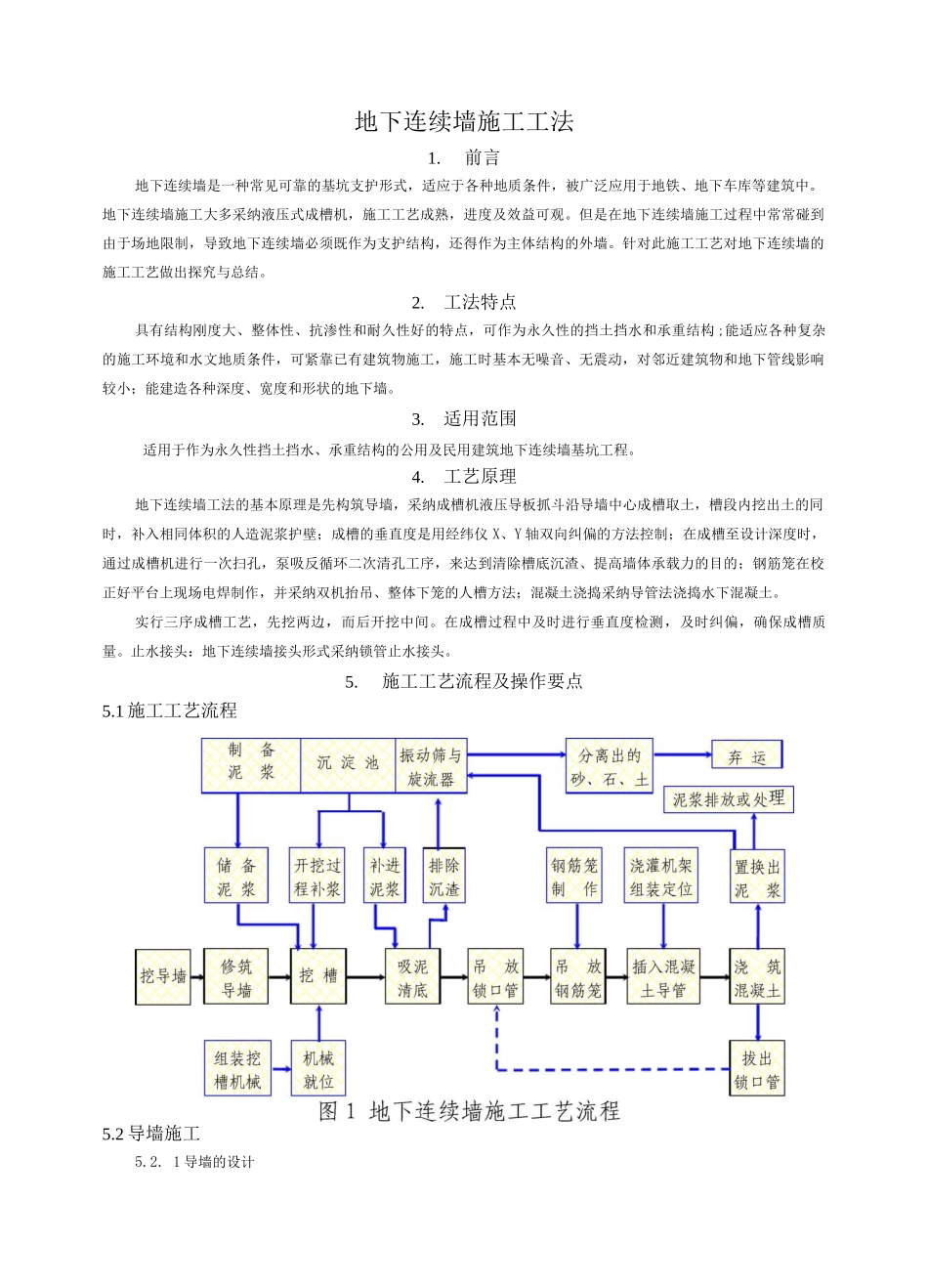

地下连续墙施工工法1
前言地下连续墙是一种常见可靠的基坑支护形式,适应于各种地质条件,被广泛应用于地铁、地下车库等建筑中
地下连续墙施工大多采纳液压式成槽机,施工工艺成熟,进度及效益可观
但是在地下连续墙施工过程中常常碰到由于场地限制,导致地下连续墙必须既作为支护结构,还得作为主体结构的外墙
针对此施工工艺对地下连续墙的施工工艺做出探究与总结
工法特点具有结构刚度大、整体性、抗渗性和耐久性好的特点,可作为永久性的挡土挡水和承重结构 ;能适应各种复杂的施工环境和水文地质条件,可紧靠已有建筑物施工,施工时基本无噪音、无震动,对邻近建筑物和地下管线影响较小;能建造各种深度、宽度和形状的地下墙
适用范围适用于作为永久性挡土挡水、承重结构的公用及民用建筑地下连续墙基坑工程
工艺原理地下连续墙工法的基本原理是先构筑导墙,采纳成槽机液压导板抓斗沿导墙中心成槽取土,槽段内挖出土的同时,补入相同体积的人造泥浆护壁;成槽的垂直度是用经纬仪 X、Y 轴双向纠偏的方法控制;在成槽至设计深度时,通过成槽机进行一次扫孔,泵吸反循环二次清孔工序,来达到清除槽底沉渣、提高墙体承载力的目的;钢筋笼在校正好平台上现场电焊制作,并采纳双机抬吊、整体下笼的人槽方法;混凝土浇捣采纳导管法浇捣水下混凝土
实行三序成槽工艺,先挖两边,而后开挖中间
在成槽过程中及时进行垂直度检测,及时纠偏,确保成槽质量
止水接头:地下连续墙接头形式采纳锁管止水接头

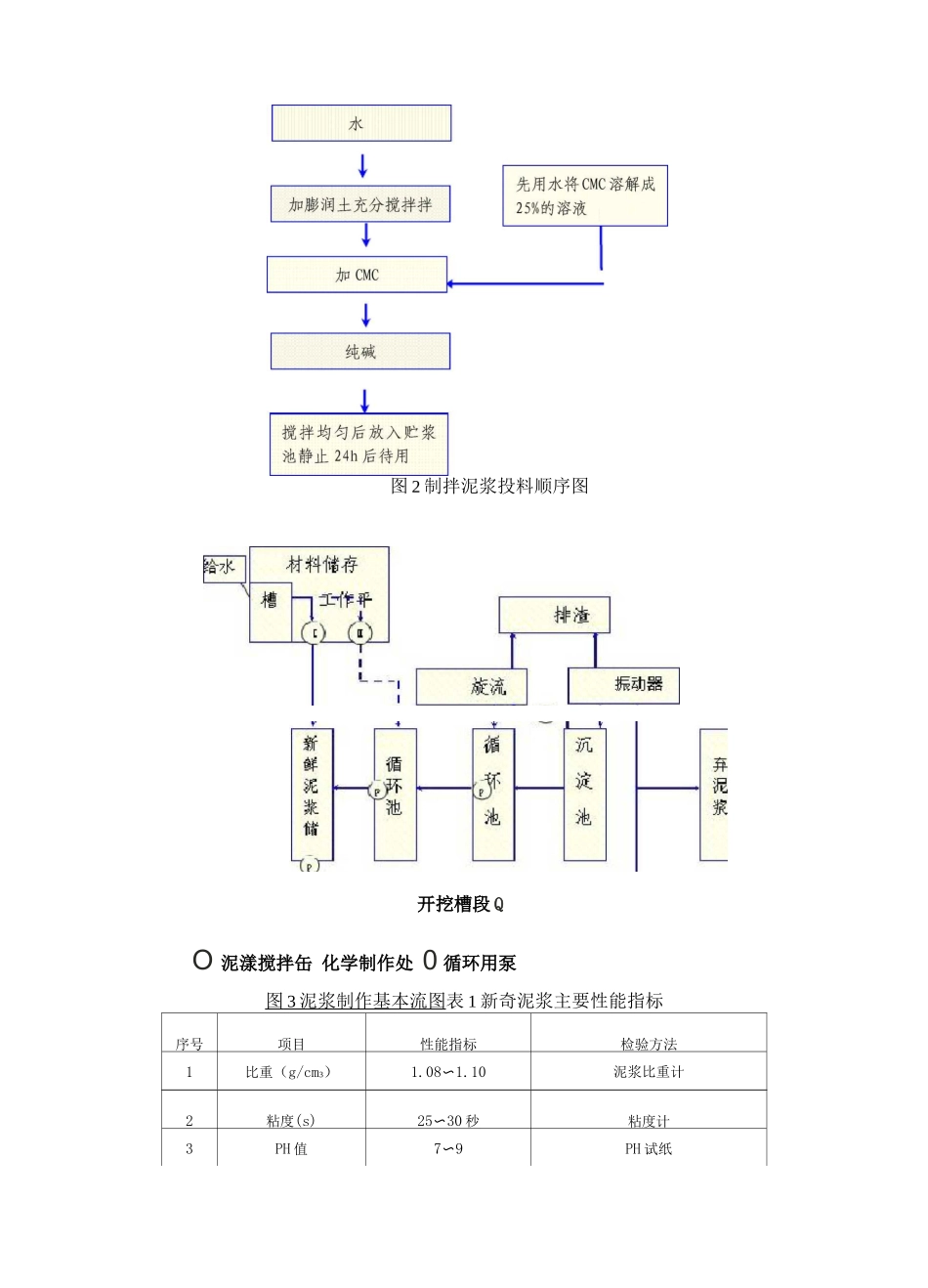

施工工艺流程及操作要点5
1 施工工艺流程5
2 导墙施工5
1 导墙的设计导墙内净宽度比设计墙厚大 5cm,导墙顶面比施工道路高 10cm,深度为 2m,导墙应座落于较好的老土层上,具体与表层杂填土有关,如遇特别松散透水性强杂填土必须挖弃
导墙采纳现浇钢筋混凝土,常用形式有两种,正“L”型和倒“L”型
一般多采纳倒“L”型现浇钢筋混凝土导墙,如遇地质情
