地下车站半盖明挖顺筑法施工技术( 深圳地铁 3 号线 3101 标项目经理部 郭平) 1

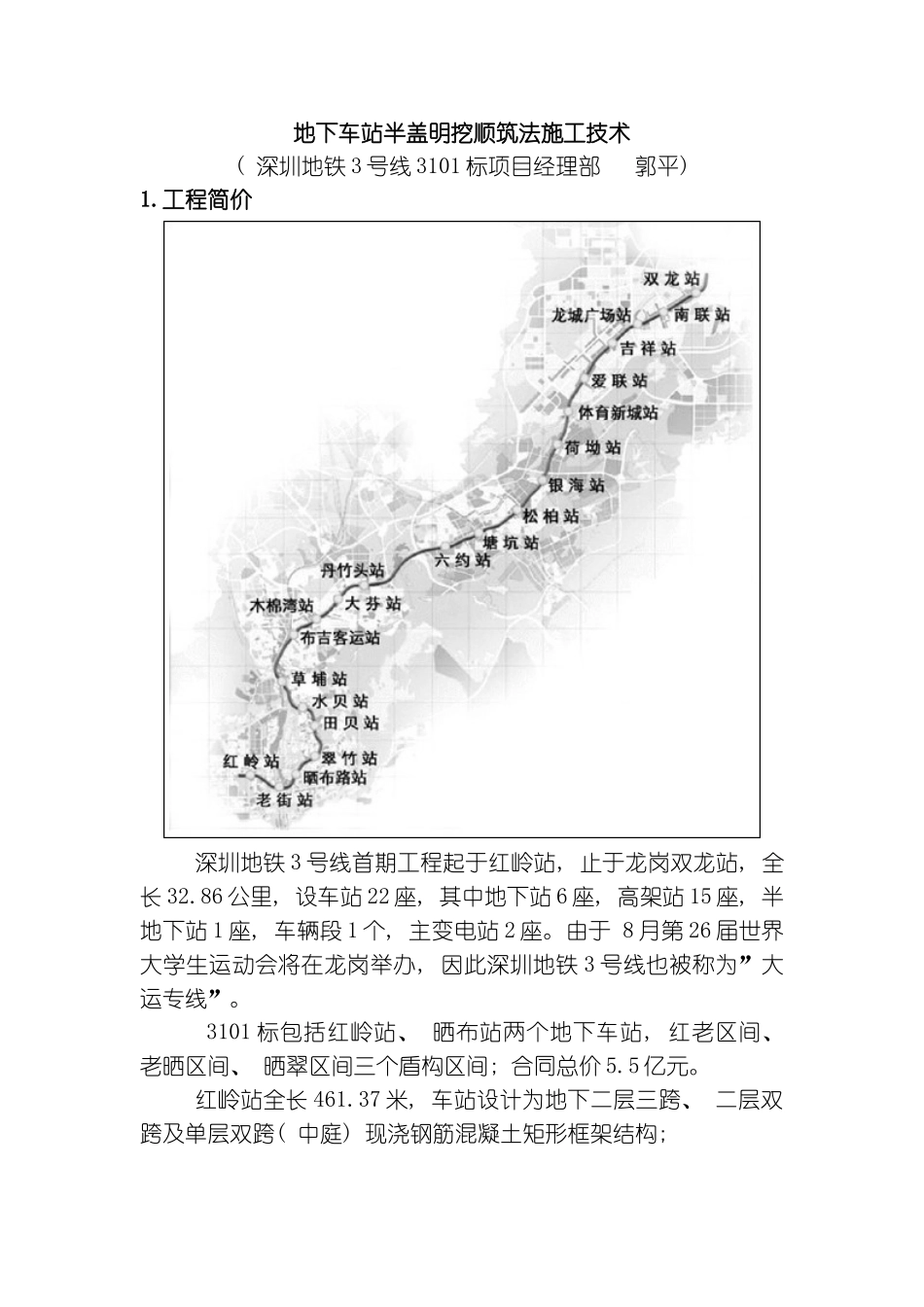

工程简价深圳地铁 3 号线首期工程起于红岭站, 止于龙岗双龙站, 全长 32
86 公里, 设车站 22 座, 其中地下站 6 座, 高架站 15 座, 半地下站 1 座, 车辆段 1 个, 主变电站 2 座
由于 8 月第 26 届世界大学生运动会将在龙岗举办, 因此深圳地铁 3 号线也被称为”大运专线”
3101 标包括红岭站、 晒布站两个地下车站, 红老区间、 老晒区间、 晒翠区间三个盾构区间; 合同总价 5
红岭站全长 461
37 米, 车站设计为地下二层三跨、 二层双跨及单层双跨( 中庭) 现浇钢筋混凝土矩形框架结构; 红岭站位于红荔/红岭路交叉口西侧, 车站沿红荔路布置
由于红荔路为城市主干道, 为保证市车辆通行不受影响, 车站采纳倒边法半盖挖半明挖顺筑法进行施工
总体施工工艺2
1 第一阶段南侧新建两个机动车道, 将道路疏解至南侧双向四车道, 围挡北侧; 施工北侧地下连续墙、 中间临时钻孔桩及北侧临时路面系统; 2
2 第二阶段北侧新建两个机动车道, 交通疏解至北侧双向四车道, 围挡南侧施工; 施工南侧地下连续墙及南半幅支撑梁, 进行车站主体土方开挖及车站主体结构施工, 待主体结构施工完毕进行顶板防水施工、 南半幅支撑梁拆除及南侧顶板回填施工; 同时安排南侧附属进行施工
3 第三阶段南侧顶板之上恢复两个机动车道, 南北侧同时围挡进行主体和附属的施工
主体进行北侧路面系统的破除、 中间临时桩的破除、 主体孔洞的封堵及内部结构的施工; 东端由于区间盾构场地施工, 暂不倒边; 3
1 车站临时路面系统方案比选本工程受环境限制, 为减小对已经非常拥挤的地面交通的干扰, 本车站采纳半铺盖法进行施工
1 方案一: 钢筋混凝土支撑梁上设盖板铺盖3
