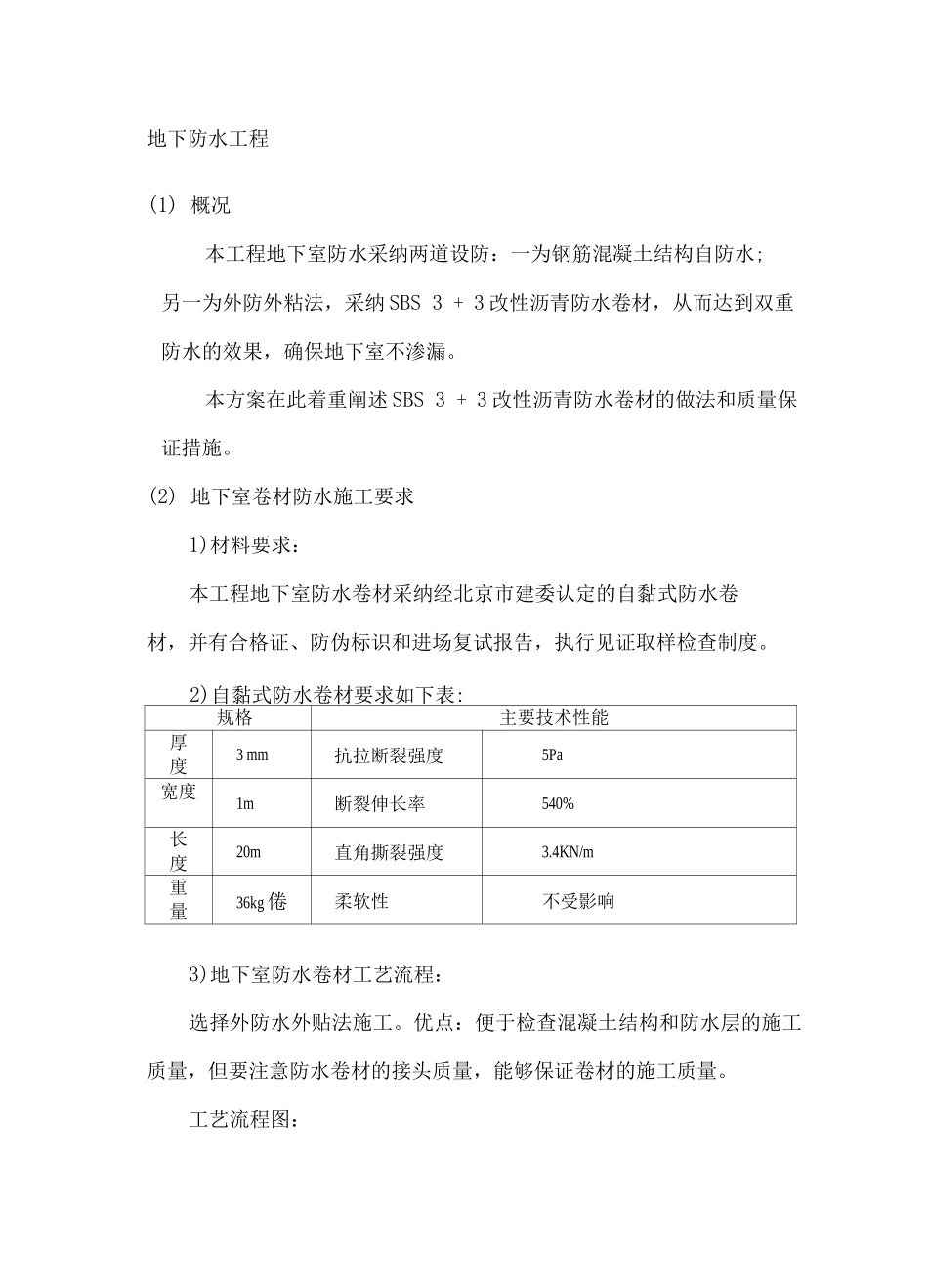

地下防水工程(1) 概况本工程地下室防水采纳两道设防:一为钢筋混凝土结构自防水;另一为外防外粘法,采纳 SBS 3 + 3 改性沥青防水卷材,从而达到双重防水的效果,确保地下室不渗漏
本方案在此着重阐述 SBS 3 + 3 改性沥青防水卷材的做法和质量保证措施
(2) 地下室卷材防水施工要求1)材料要求:本工程地下室防水卷材采纳经北京市建委认定的自黏式防水卷材,并有合格证、防伪标识和进场复试报告,执行见证取样检查制度
2)自黏式防水卷材要求如下表:规格主要技术性能厚度3 mm抗拉断裂强度5Pa宽度1m断裂伸长率540%长度20m直角撕裂强度3
4KN/m重量36kg 倦柔软性不受影响3)地下室防水卷材工艺流程:选择外防水外贴法施工
优点:便于检查混凝土结构和防水层的施工质量,但要注意防水卷材的接头质量,能够保证卷材的施工质量

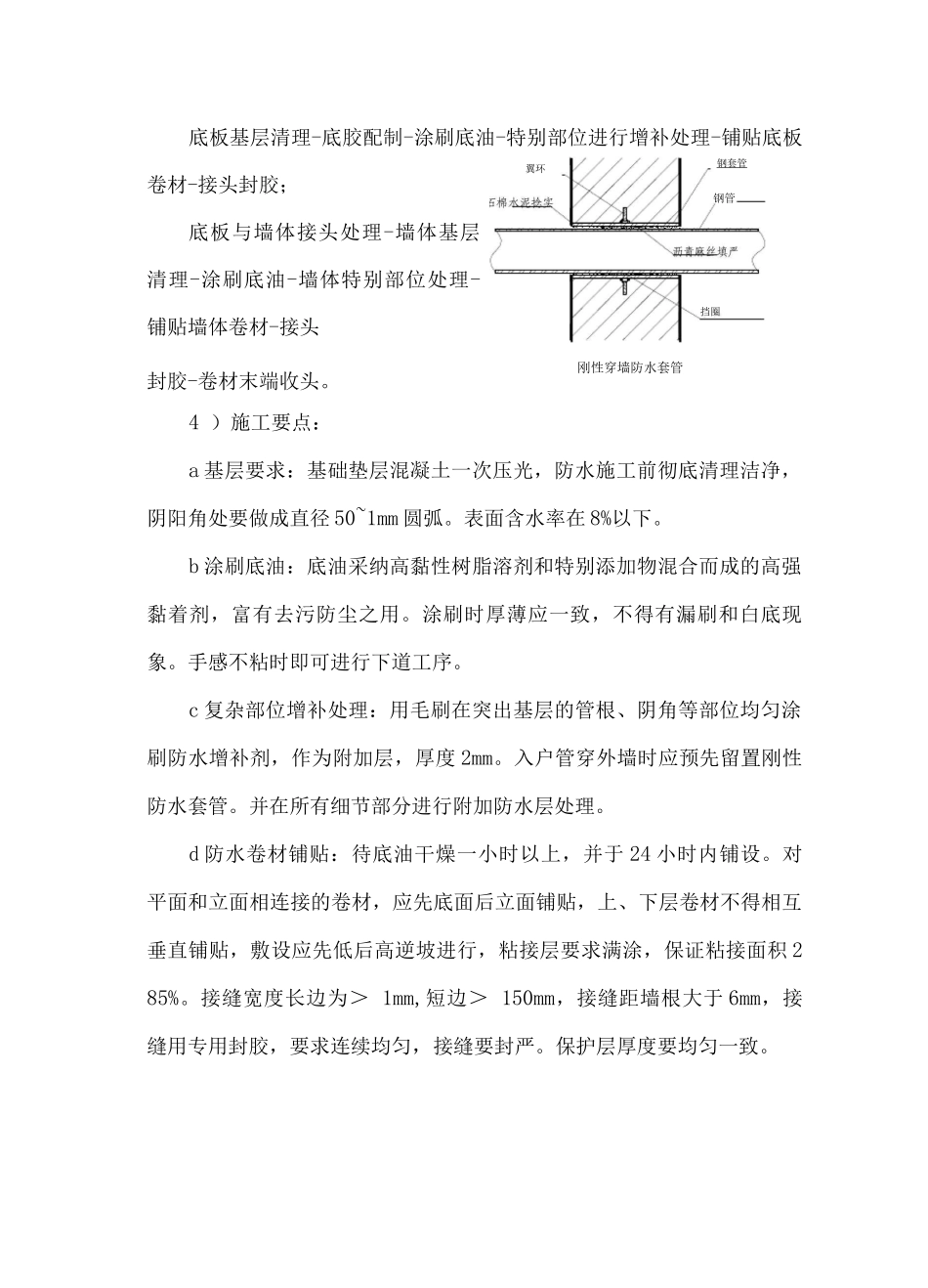

工艺流程图:底板基层清理-底胶配制-涂刷底油-特别部位进行增补处理-铺贴底板卷材-接头封胶;底板与墙体接头处理-墙体基层清理-涂刷底油-墙体特别部位处理-铺贴墙体卷材-接头封胶-卷材末端收头
4 )施工要点:a 基层要求:基础垫层混凝土一次压光,防水施工前彻底清理洁净,阴阳角处要做成直径 50~1mm 圆弧
表面含水率在 8%以下
b 涂刷底油:底油采纳高黏性树脂溶剂和特别添加物混合而成的高强黏着剂,富有去污防尘之用
涂刷时厚薄应一致,不得有漏刷和白底现象
手感不粘时即可进行下道工序

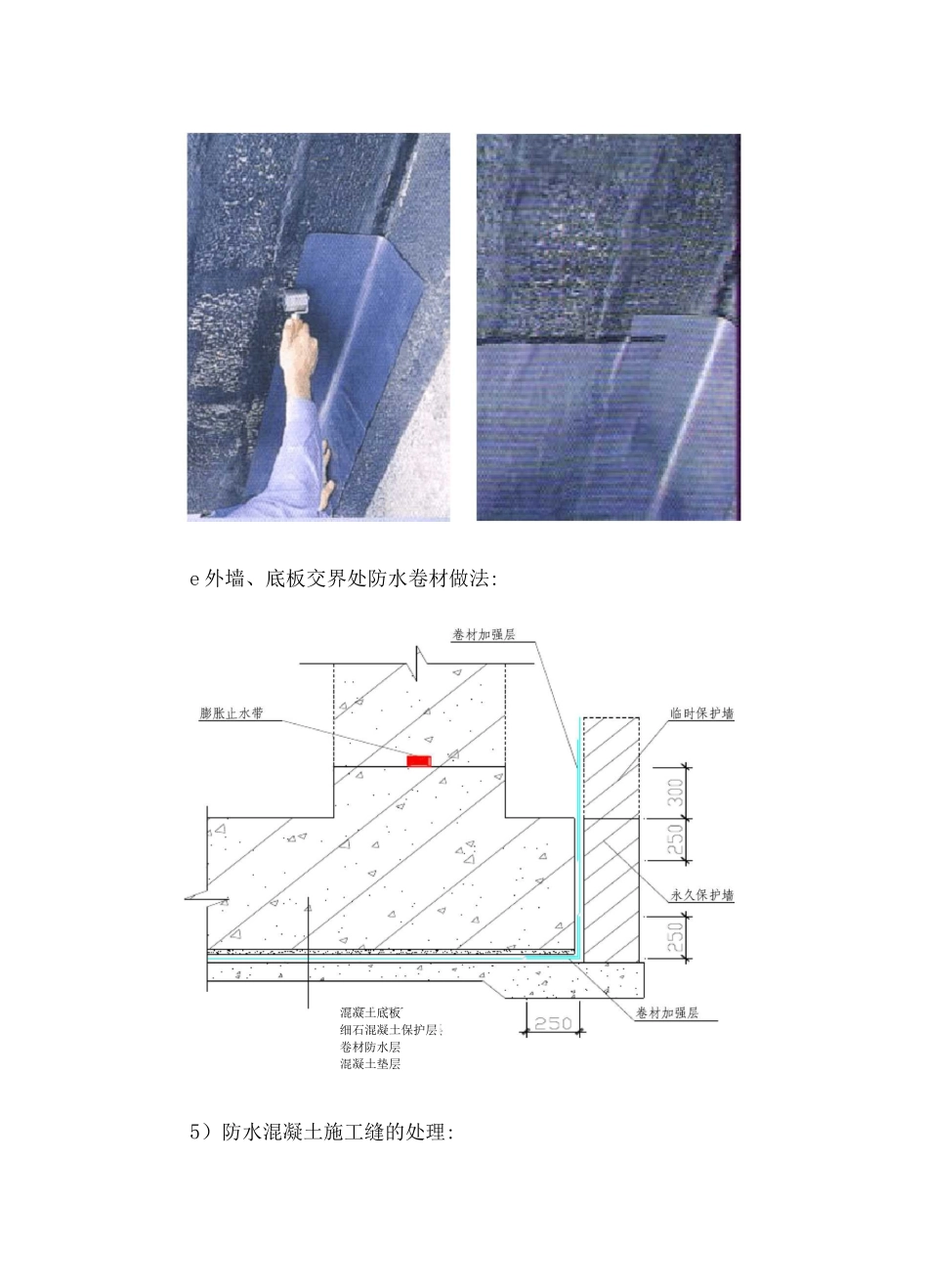

c 复杂部位增补处理:用毛刷在突出基层的管根、阴角等部位均匀涂刷防水增补剂,作为附加层,厚度 2mm
入户管穿外墙时应预先留置刚性防水套管
并在所有细节部分进行附加防水层处理
d 防水卷材铺贴:待底油干燥一小时以上,并于 24 小时内铺设
对平面和立面相连接的卷材,应先底面后立面铺贴,上、下层卷材不得相互垂直铺贴,敷设应先低后高逆坡进行,粘接层要求满涂,保证粘接面积 2
