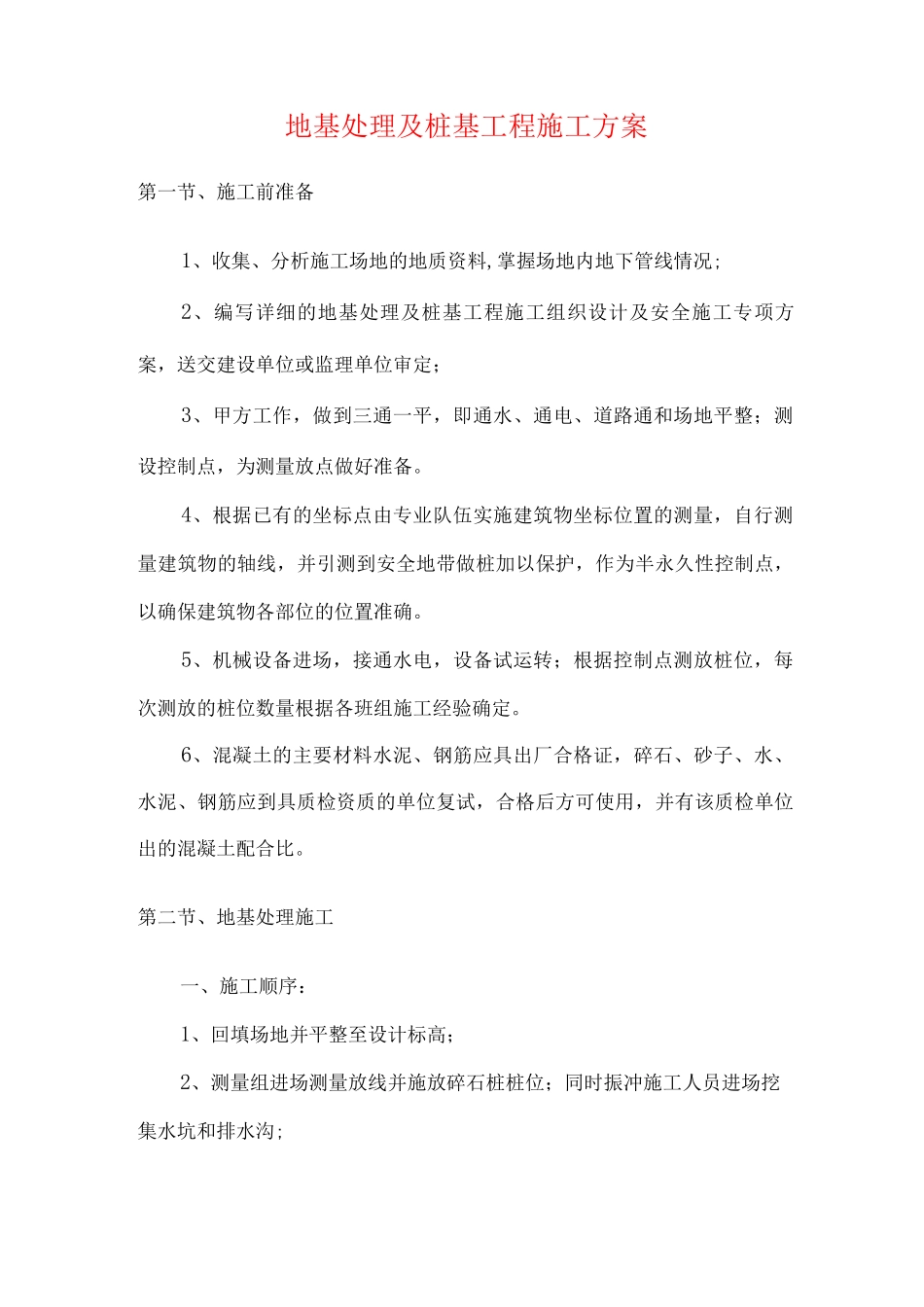

地基处理及桩基工程施工方案第一节、施工前准备1、收集、分析施工场地的地质资料,掌握场地内地下管线情况;2、编写详细的地基处理及桩基工程施工组织设计及安全施工专项方案,送交建设单位或监理单位审定;3、甲方工作,做到三通一平,即通水、通电、道路通和场地平整;测设控制点,为测量放点做好准备
4、根据已有的坐标点由专业队伍实施建筑物坐标位置的测量,自行测量建筑物的轴线,并引测到安全地带做桩加以保护,作为半永久性控制点,以确保建筑物各部位的位置准确
5、机械设备进场,接通水电,设备试运转;根据控制点测放桩位,每次测放的桩位数量根据各班组施工经验确定
6、混凝土的主要材料水泥、钢筋应具出厂合格证,碎石、砂子、水、水泥、钢筋应到具质检资质的单位复试,合格后方可使用,并有该质检单位出的混凝土配合比

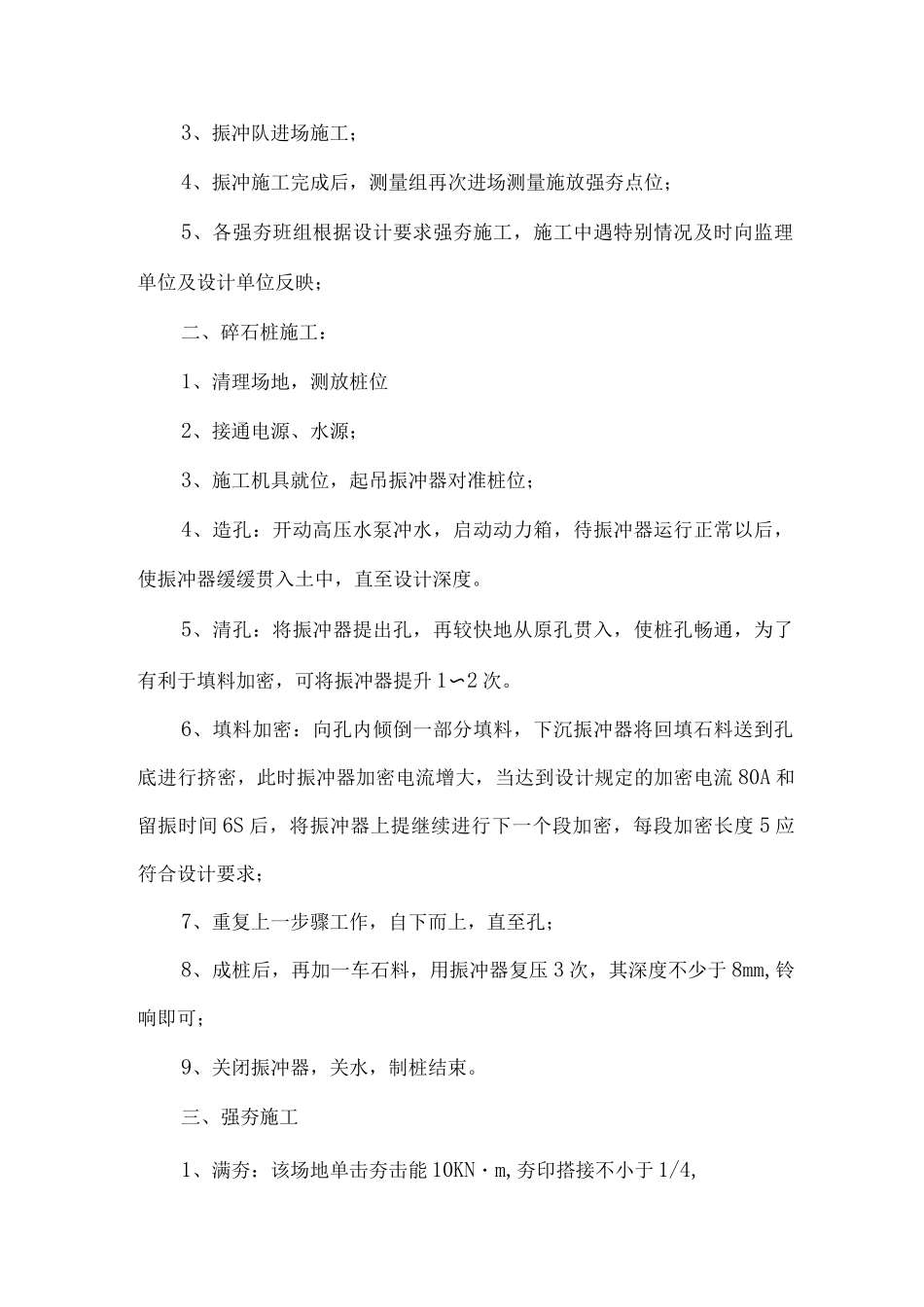

第二节、地基处理施工一、施工顺序:1、回填场地并平整至设计标高;2、测量组进场测量放线并施放碎石桩桩位;同时振冲施工人员进场挖集水坑和排水沟;3、振冲队进场施工;4、振冲施工完成后,测量组再次进场测量施放强夯点位;5、各强夯班组根据设计要求强夯施工,施工中遇特别情况及时向监理单位及设计单位反映;二、碎石桩施工:1、清理场地,测放桩位2、接通电源、水源;3、施工机具就位,起吊振冲器对准桩位;4、造孔:开动高压水泵冲水,启动动力箱,待振冲器运行正常以后,使振冲器缓缓贯入土中,直至设计深度
5、清孔:将振冲器提出孔,再较快地从原孔贯入,使桩孔畅通,为了有利于填料加密,可将振冲器提升 1〜2 次

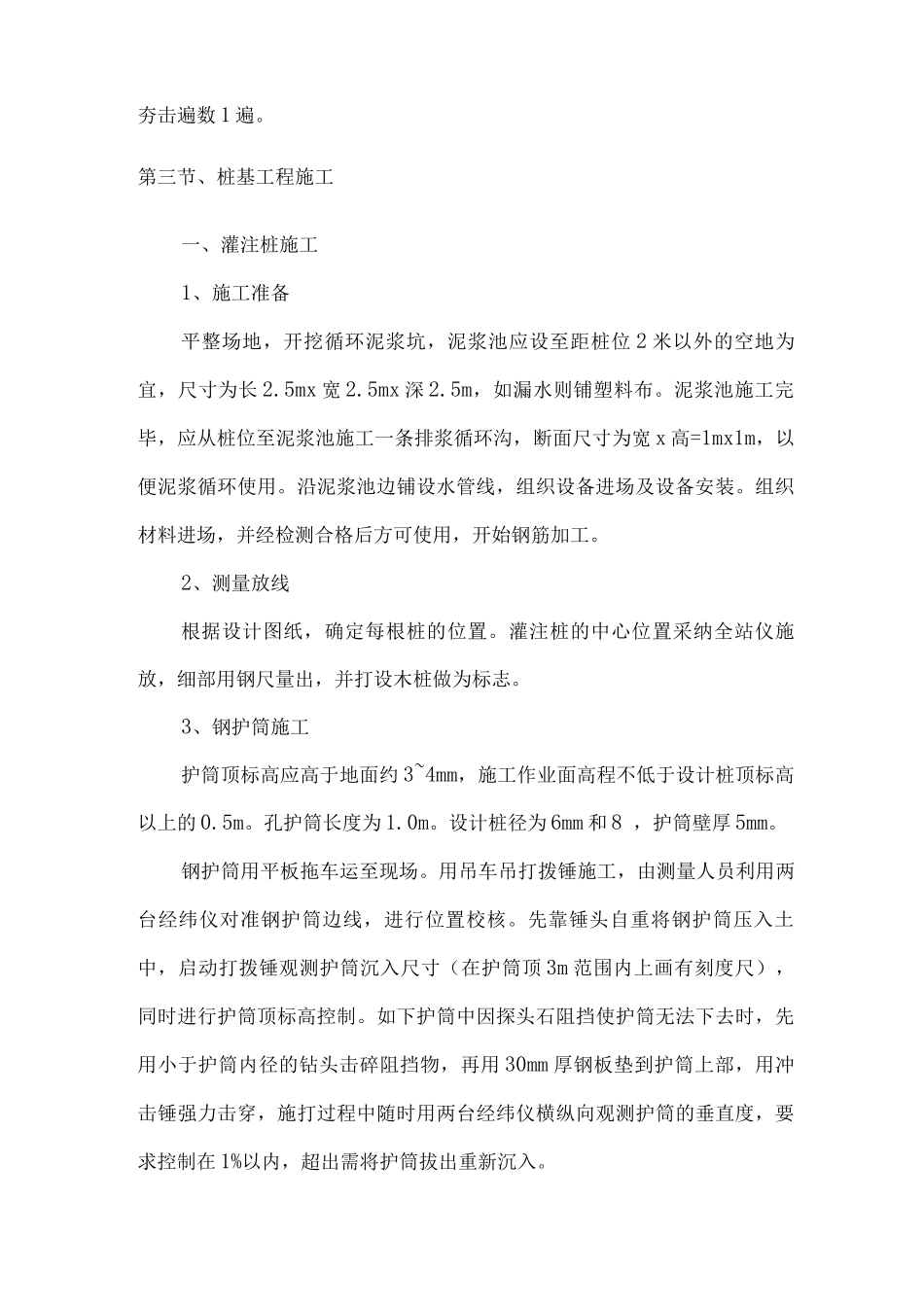

6、填料加密:向孔内倾倒一部分填料,下沉振冲器将回填石料送到孔底进行挤密,此时振冲器加密电流增大,当达到设计规定的加密电流 80A 和留振时间 6S 后,将振冲器上提继续进行下一个段加密,每段加密长度 5 应符合设计要求;7、重复上一步骤工作,自下而上,直至孔;8、成桩后,再加一车石料,用振冲器复压 3 次,其
