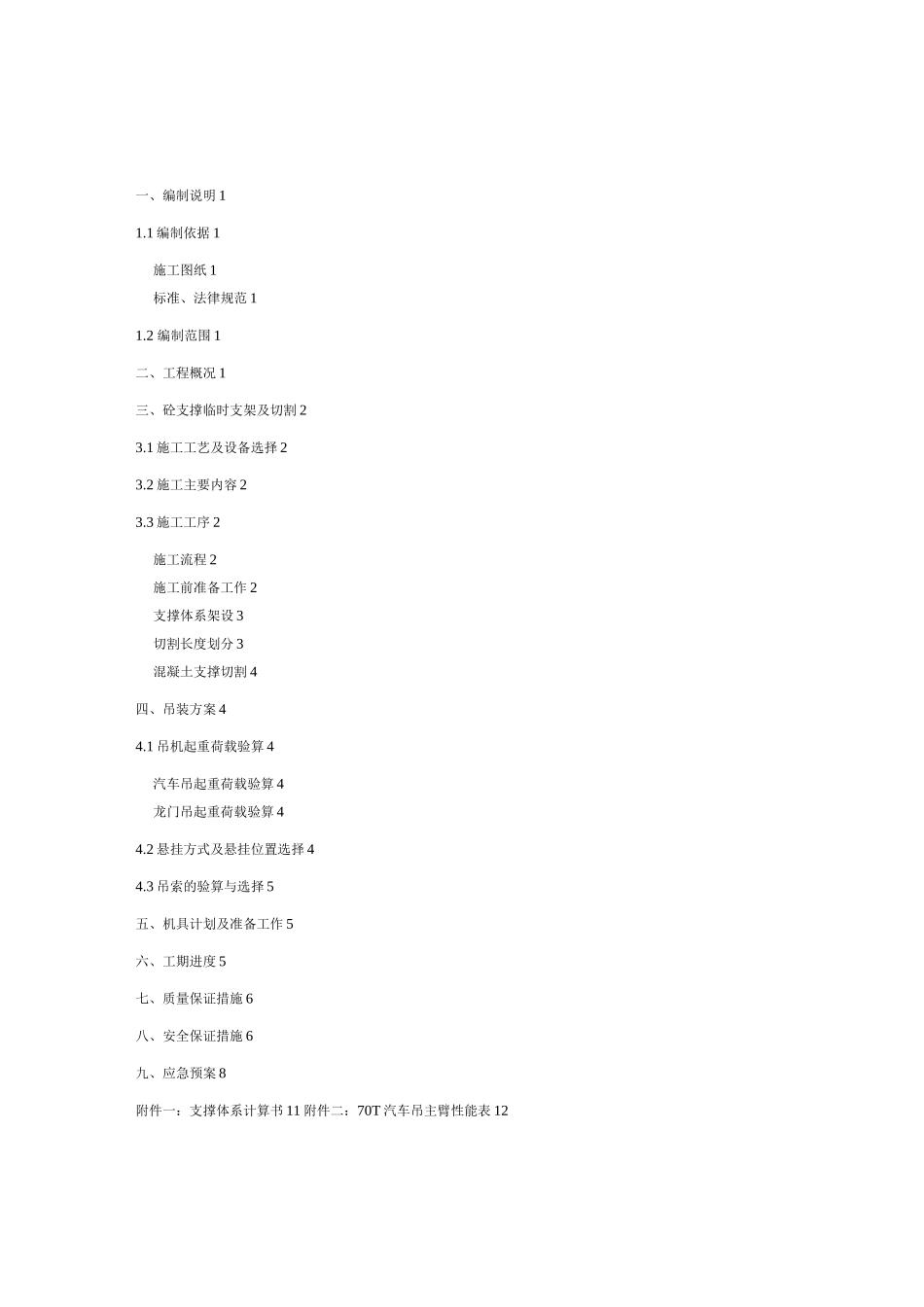

一、编制说明 11
1 编制依据 1施工图纸 1标准、法律规范 11
2 编制范围 1二、工程概况 1三、砼支撑临时支架及切割 23

1 施工工艺及设备选择 23
2 施工主要内容 23
3 施工工序 2施工流程 2施工前准备工作 2支撑体系架设 3切割长度划分 3混凝土支撑切割 4四、吊装方案 44
1 吊机起重荷载验算 4汽车吊起重荷载验算 4龙门吊起重荷载验算 44
2 悬挂方式及悬挂位置选择 44

3 吊索的验算与选择 5五、机具计划及准备工作 5六、工期进度 5七、质量保证措施 6八、安全保证措施 6九、应急预案 8附件一:支撑体系计算书 11 附件二:70T 汽车吊主臂性能表 12XX 站混凝土支撑拆除施工方案一、编制说明1
1 编制依据1
1 施工图纸〕1〔《XX 市轨道交通 2 号线一期工程施工图设计
XX 站车站结构主体结构》〕2〔《XX 市轨道交通 2 号线一期工程施工图设计
XX 站车站结构主体围护结构》标准、法律规范1、《混凝土结构设计法律规范》<GB510-2025>;2、《施工现场临时用电安全技术法律规范》<JGJ46-25>;3、《建筑基坑支护技术规程》<JGJ120-2025>4、《建筑施工扣件式钢管脚手架安全技术法律规范》〕JGJ 130—2025〔5、《城市轨道交通工程质量安全检查指南》〈试行〉6、本公司相关工法、规定及类似工程的施工经验1
2 编制范围本方案涉及的工程范围为 XX 市轨道交通 2 号线一期工程 XX 站围护结构钢筋混凝土支撑拆除施工
二、工程概况XX 市轨道交通 2 号线一期工程土建施工项目四标段包括一站一区间,分别是 XX 站、XX站〜XX 站区间隧道〈下穿松花江〉
XX 站车站总长 470
1m,标准段宽 19
8 米,盾构加宽段宽 23
6 米,为 12
5m 岛式站台地下二层车站<北段局部 140 米为一层〉
