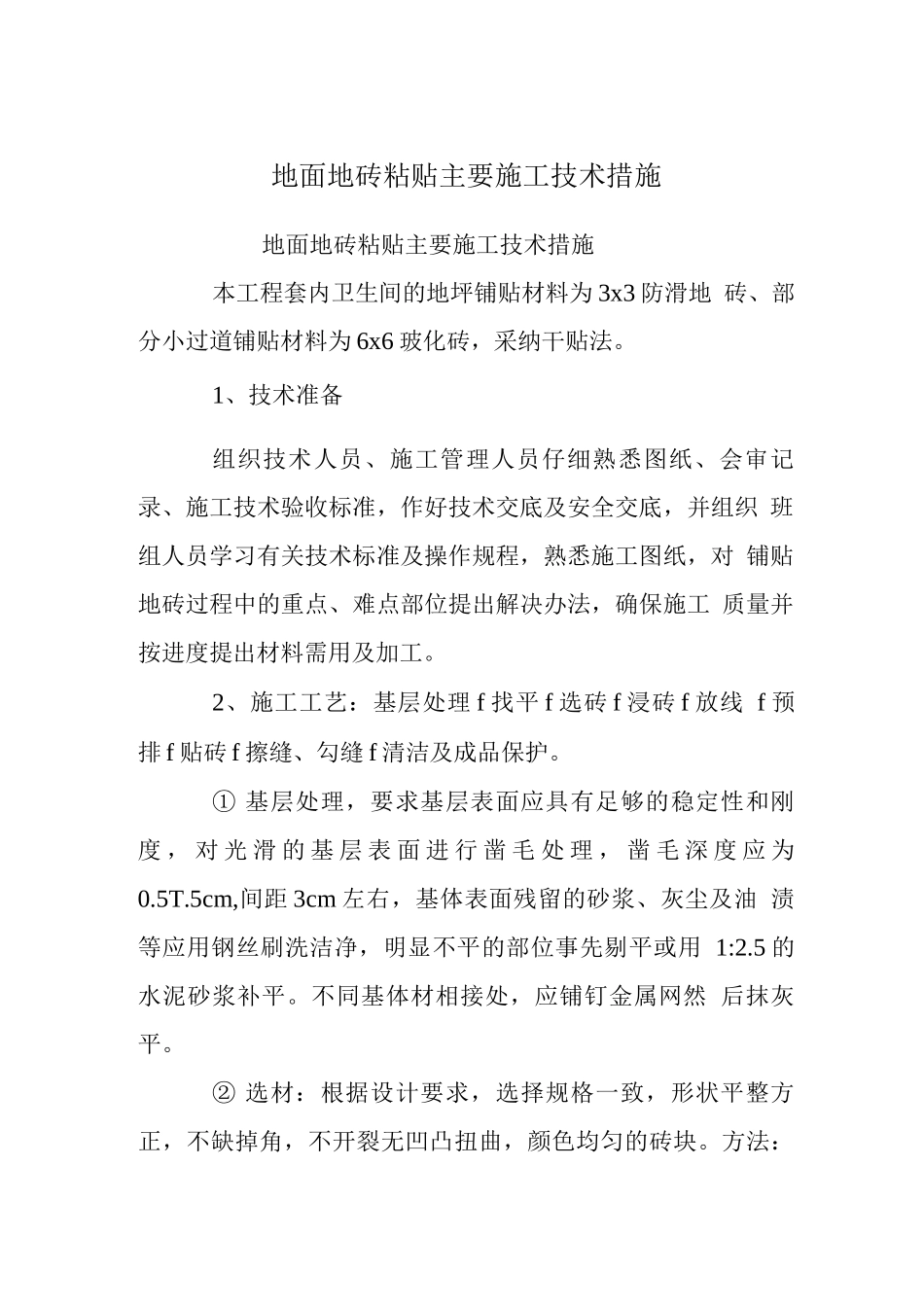

地面地砖粘贴主要施工技术措施地面地砖粘贴主要施工技术措施本工程套内卫生间的地坪铺贴材料为 3x3 防滑地 砖、部分小过道铺贴材料为 6x6 玻化砖,采纳干贴法
1、技术准备组织技术人员、施工管理人员仔细熟悉图纸、会审记 录、施工技术验收标准,作好技术交底及安全交底,并组织 班组人员学习有关技术标准及操作规程,熟悉施工图纸,对 铺贴地砖过程中的重点、难点部位提出解决办法,确保施工 质量并按进度提出材料需用及加工
2、施工工艺:基层处理 f 找平 f 选砖 f 浸砖 f 放线 f 预排 f 贴砖 f 擦缝、勾缝 f 清洁及成品保护
① 基层处理,要求基层表面应具有足够的稳定性和刚 度 , 对 光 滑 的 基 层 表 面 进 行 凿 毛 处 理 , 凿 毛 深 度 应 为 0
5cm,间距 3cm 左右,基体表面残留的砂浆、灰尘及油 渍等应用钢丝刷洗洁净,明显不平的部位事先剔平或用 1:2
5 的水泥砂浆补平
不同基体材相接处,应铺钉金属网然 后抹灰平
② 选材:根据设计要求,选择规格一致,形状平整方 正,不缺掉角,不开裂无凹凸扭曲,颜色均匀的砖块

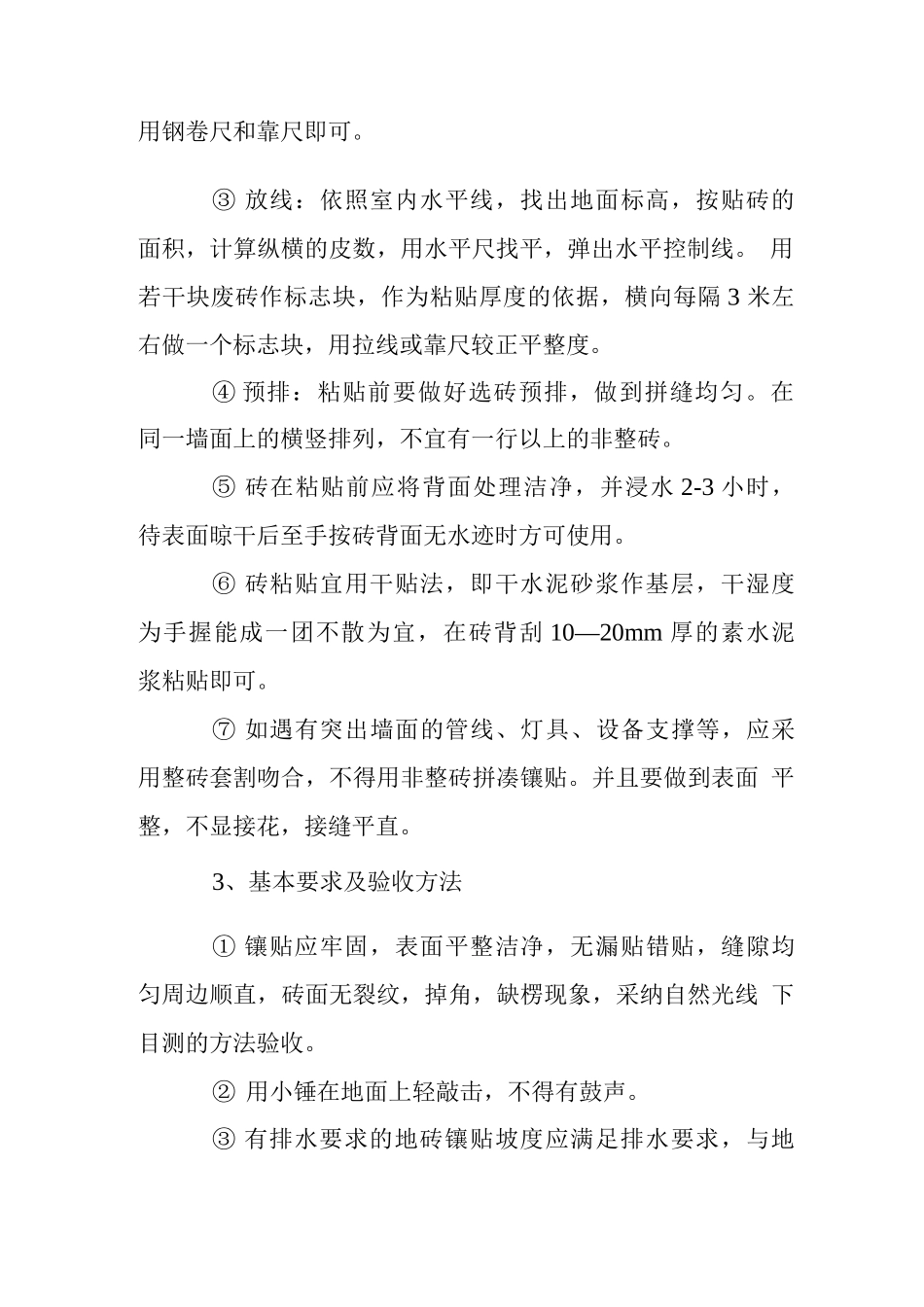

方法: 用钢卷尺和靠尺即可
③ 放线:依照室内水平线,找出地面标高,按贴砖的 面积,计算纵横的皮数,用水平尺找平,弹出水平控制线
用若干块废砖作标志块,作为粘贴厚度的依据,横向每隔 3 米左右做一个标志块,用拉线或靠尺较正平整度
④ 预排:粘贴前要做好选砖预排,做到拼缝均匀
在 同一墙面上的横竖排列,不宜有一行以上的非整砖
⑤ 砖在粘贴前应将背面处理洁净,并浸水 2-3 小时, 待表面晾干后至手按砖背面无水迹时方可使用
⑥ 砖粘贴宜用干贴法,即干水泥砂浆作基层,干湿度 为手握能成一团不散为宜,在砖背刮 10—20mm 厚的素水泥 浆粘贴即可
⑦ 如遇有突出墙面的管线、灯具、设备支撑等,应采 用整砖套割吻合,不得用非整砖拼凑镶贴
