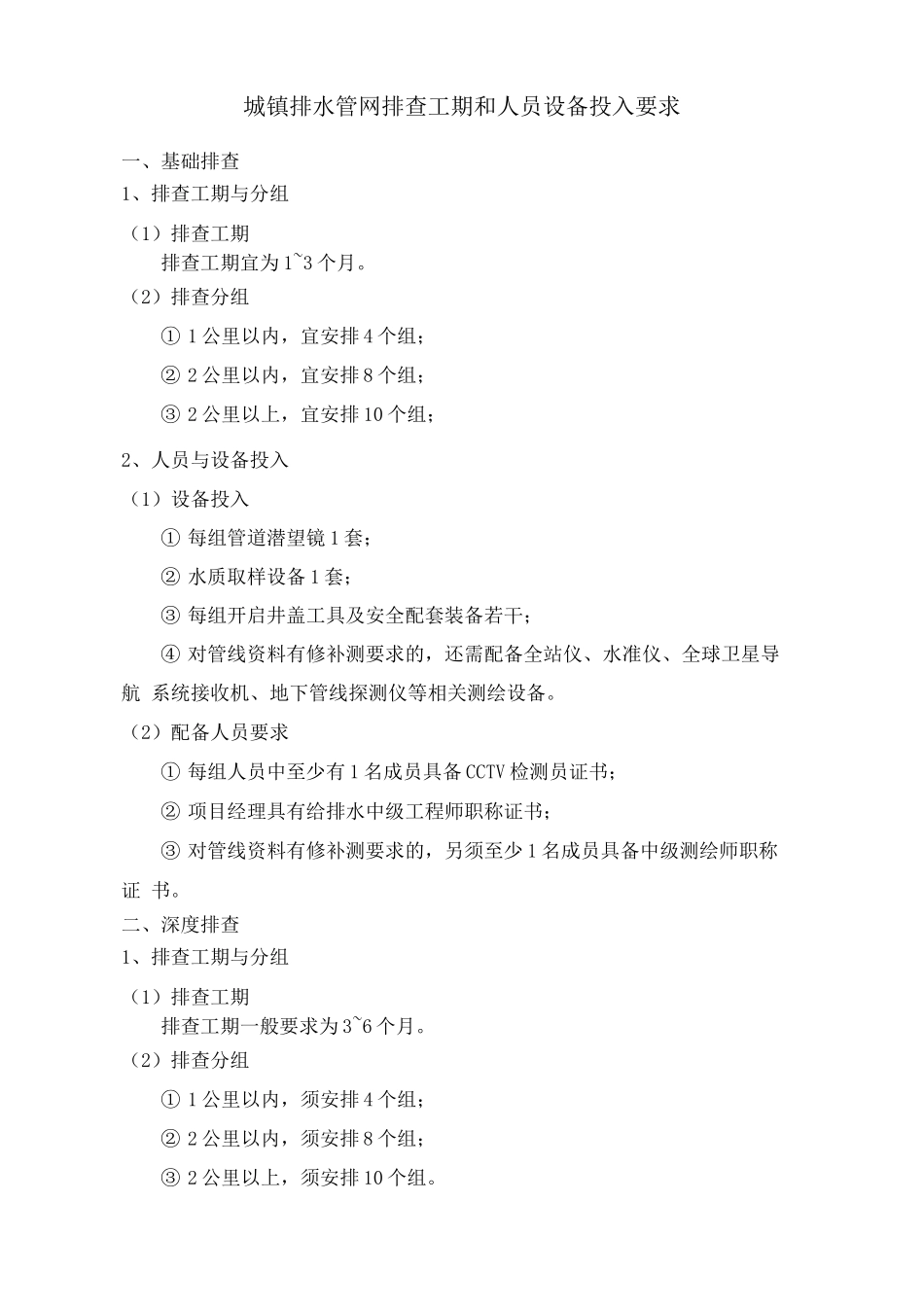

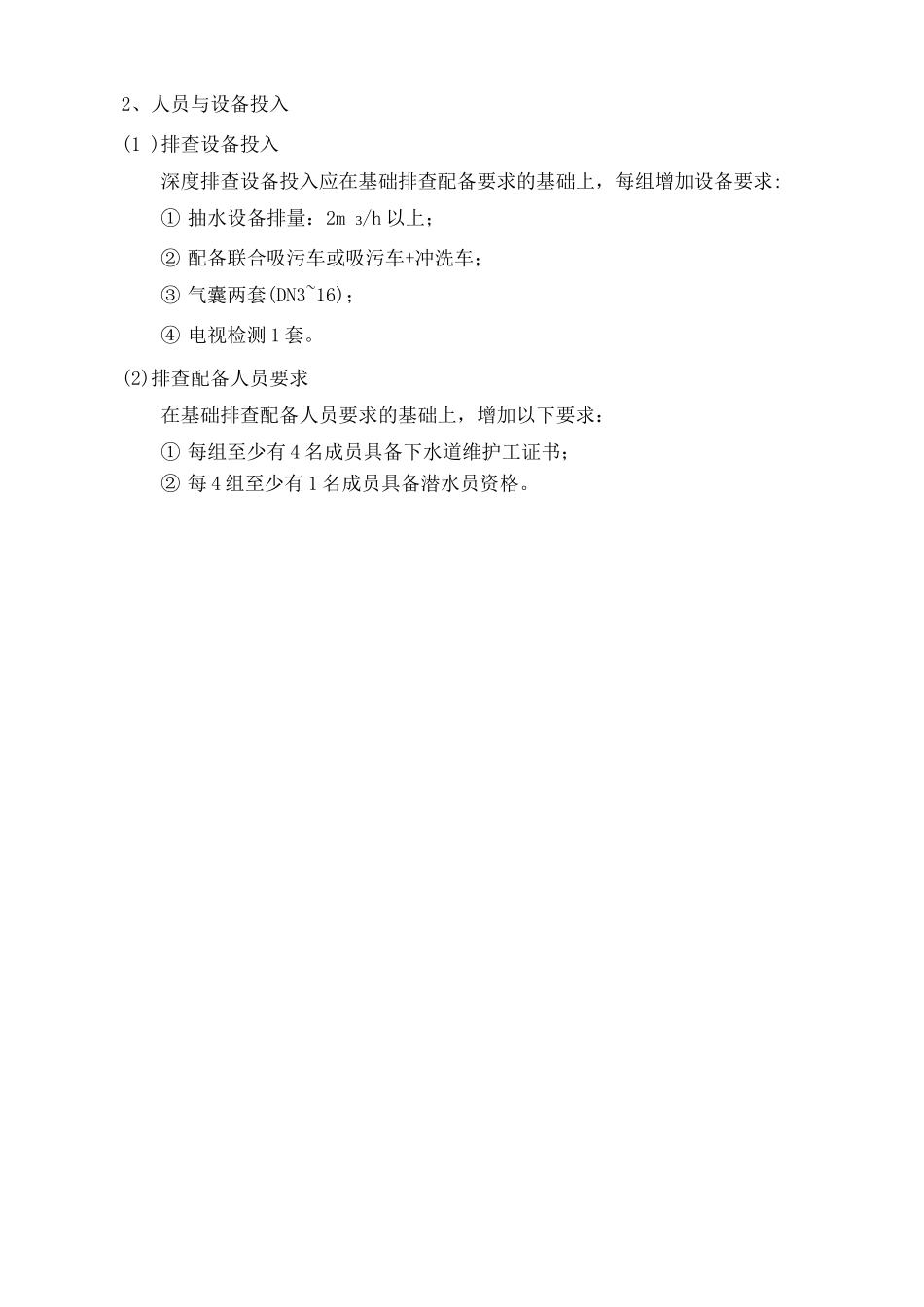

城镇排水管网排查工期和人员设备投入要求一、基础排查1、排查工期与分组(1)排查工期排查工期宜为 1~3 个月。(2)排查分组① 1 公里以内,宜安排 4 个组;② 2 公里以内,宜安排 8 个组;③ 2 公里以上,宜安排 10 个组;2、人员与设备投入(1)设备投入① 每组管道潜望镜 1 套;② 水质取样设备 1 套;③ 每组开启井盖工具及安全配套装备若干;④ 对管线资料有修补测要求的,还需配备全站仪、水准仪、全球卫星导航 系统接收机、地下管线探测仪等相关测绘设备。(2)配备人员要求① 每组人员中至少有 1 名成员具备 CCTV 检测员证书;② 项目经理具有给排水中级工程师职称证书;③ 对管线资料有修补测要求的,另须至少 1 名成员具备中级测绘师职称证 书。二、深度排查1、排查工期与分组(1)排查工期排查工期一般要求为 3~6 个月。(2)排查分组① 1 公里以内,须安排 4 个组;② 2 公里以内,须安排 8 个组;③ 2 公里以上,须安排 10 个组。2、人员与设备投入(1 )排查设备投入深度排查设备投入应在基础排查配备要求的基础上,每组增加设备要求:① 抽水设备排量:2m 3/h 以上;② 配备联合吸污车或吸污车+冲洗车;③ 气囊两套(DN3~16);④ 电视检测 1 套。(2)排查配备人员要求在基础排查配备人员要求的基础上,增加以下要求:① 每组至少有 4 名成员具备下水道维护工证书;② 每 4 组至少有 1 名成员具备潜水员资格。
